技 术 交 底 工程名称天润城项目三期会所装修工程交底时间2024 年 11 月 18 日工程部位 吊顶工程交底对象木工班组交 底 人接 收 人参加交底人员内 容一、技术准备编制轻钢龙骨架活动罩面板顶棚工程施工方案,并对工人进行书面及安全交底
二、材料要求1、 轻钢龙骨分 U 形和 T 形龙骨两种,并按荷载分上人和不上人两种
2、 轻钢骨架主件为大、中、小龙骨
配件有吊挂件、连接件、插接件
3、 零配件:有吊杆、角码、螺丝杆和螺母、射钉、自攻螺钉
4、 按设计要求选用罩面板,其材料品种、规格、质量应符合设计要求
三、主要机具电锯、无齿锯、手电锯、冲击电锤、电动螺丝刀、手刨、钳子、扳手、水准仪、靠尺、钢卷尺等
四、作业条件1、 施工前应熟悉现场、图纸及设计说明
2、 设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验
3、 设备安装完成;罩面板安装前,上述设备应检验、试压验收合格
4、 面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格
五、施工工艺1、 工艺流程弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→罩面板安装2、 操作工艺① 弹标高水平线、划龙骨分档线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为 500㎜),从水准线量至吊顶设计高度加上 12㎜(一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线
同时,按吊顶平面图,在混凝土顶板弹出主龙骨及吊杆的位置
主龙骨宜平行房间长向布置,一般从吊顶中心向两边分
主龙骨与吊杆间距为 900㎜—1200㎜,一般取 1000㎜
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点

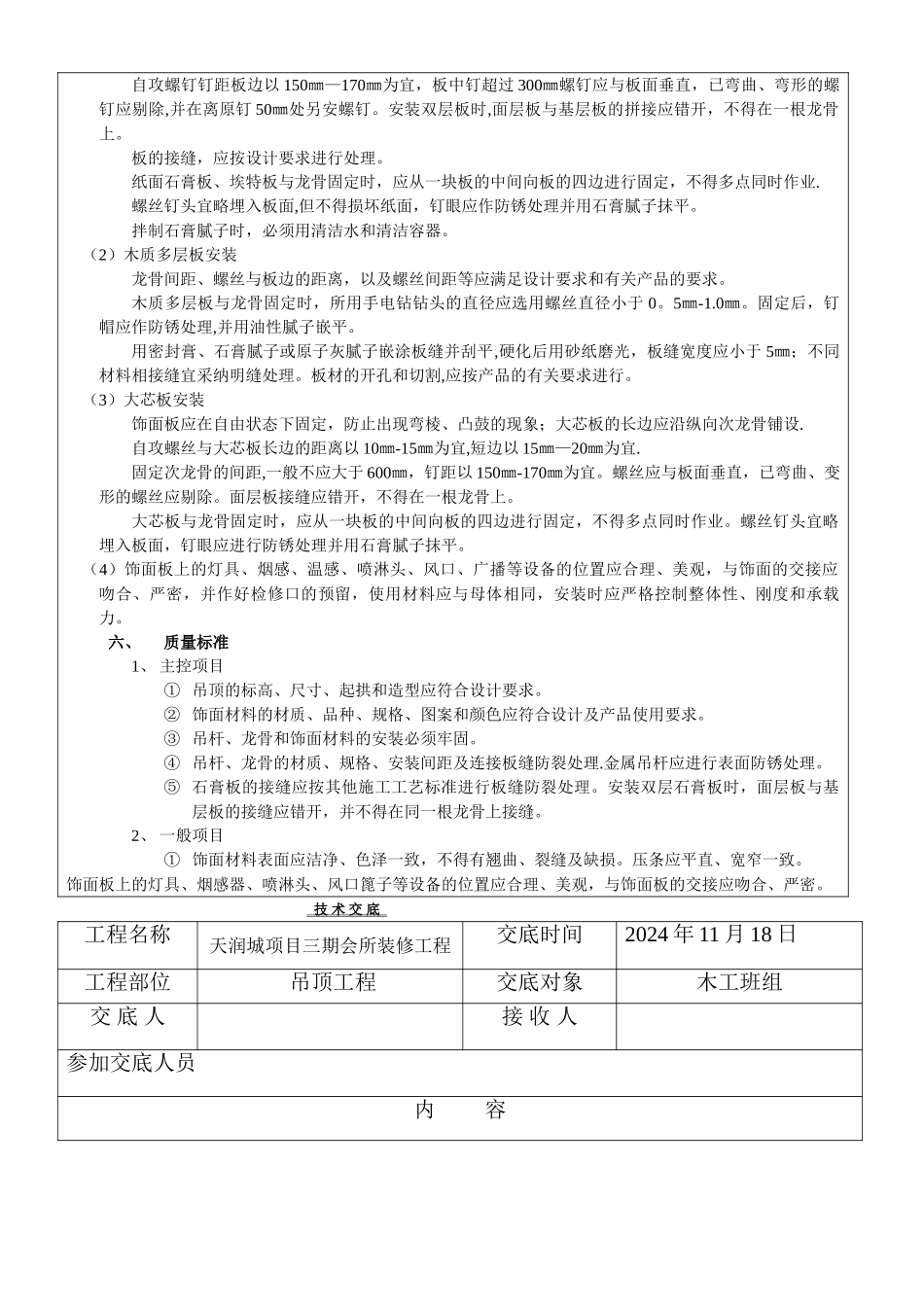

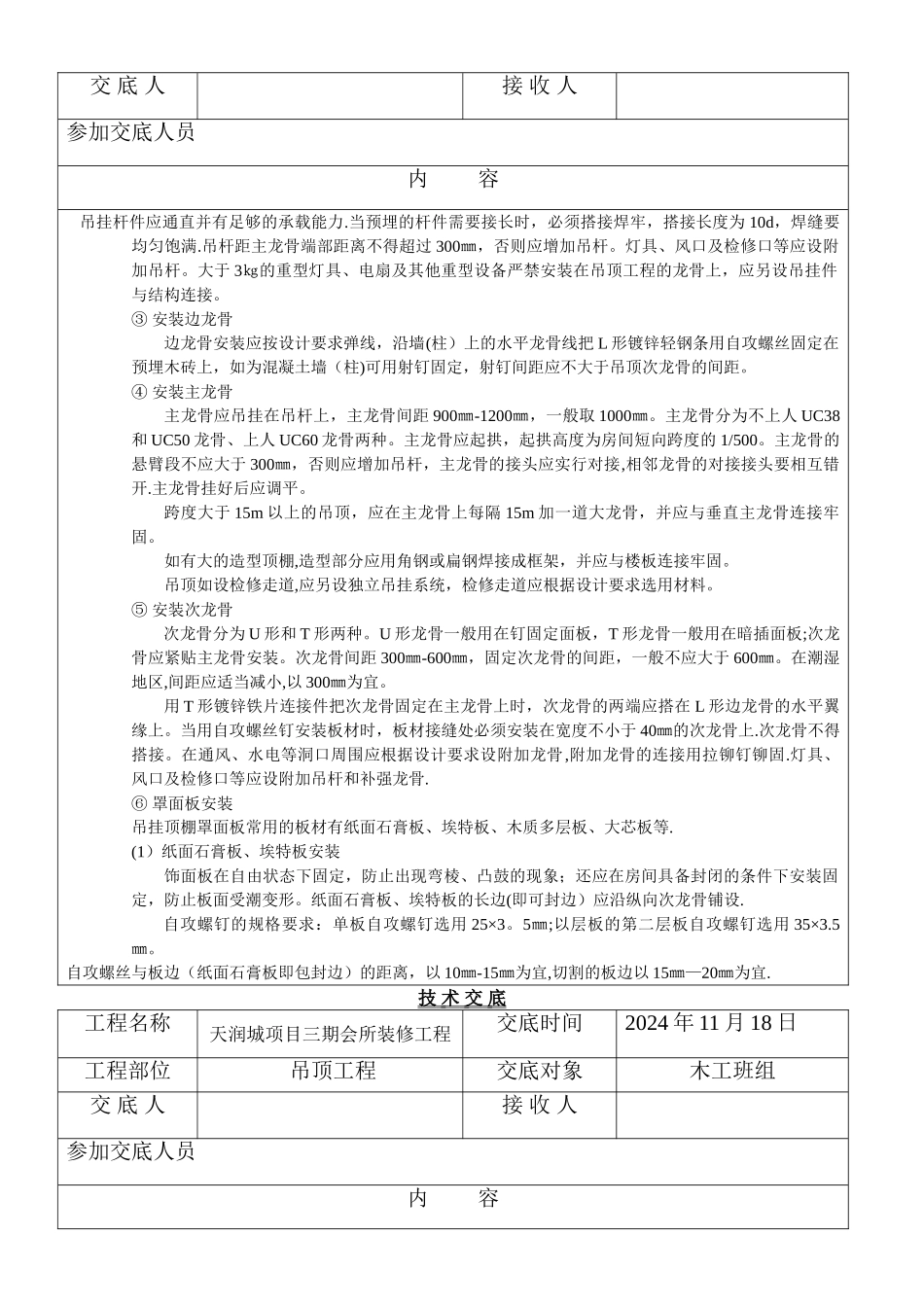

② 固定吊挂杆件采纳膨胀螺栓固定吊杆件,不上人的吊顶,吊杆长度小于或等于 1000㎜时,可
