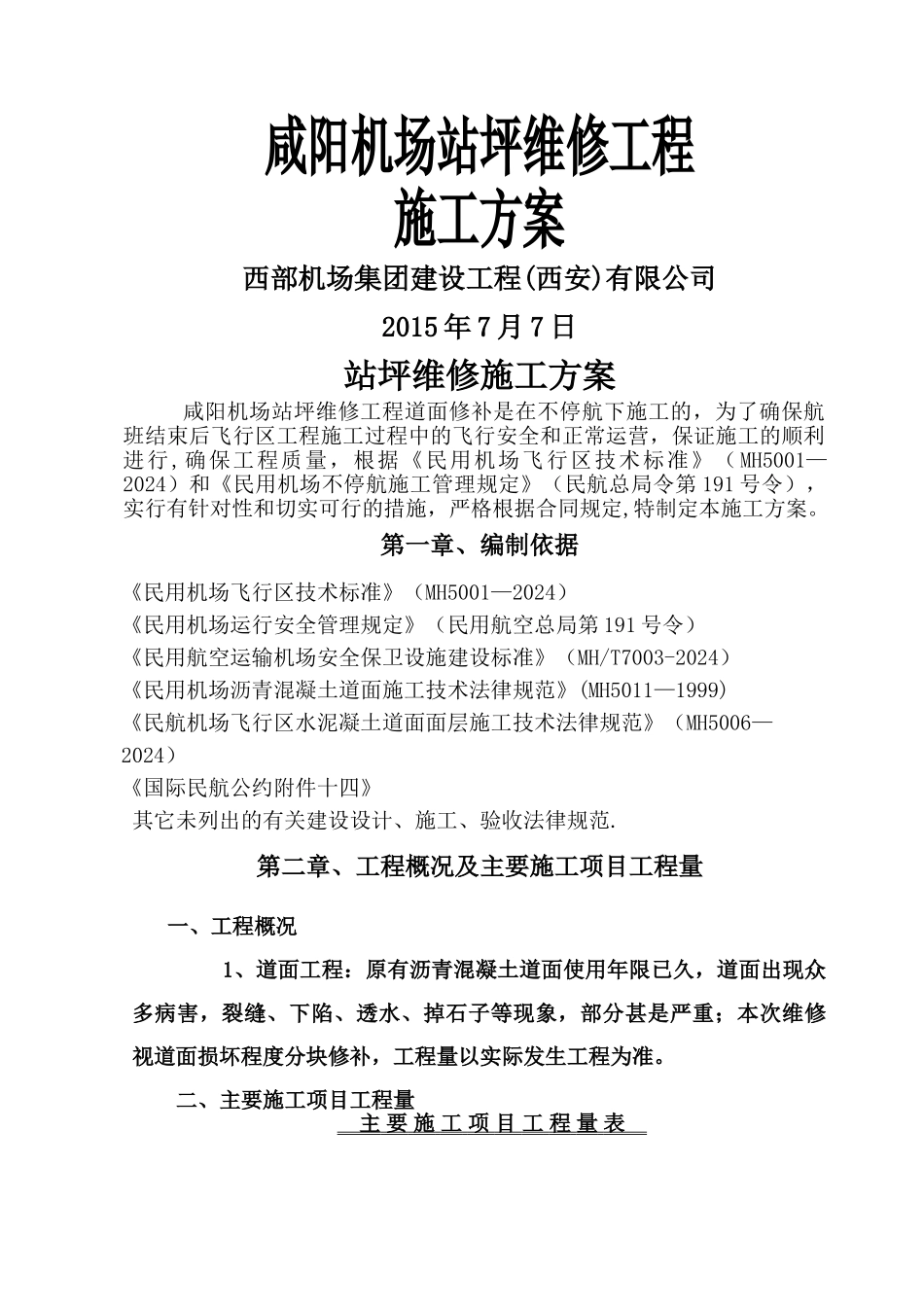

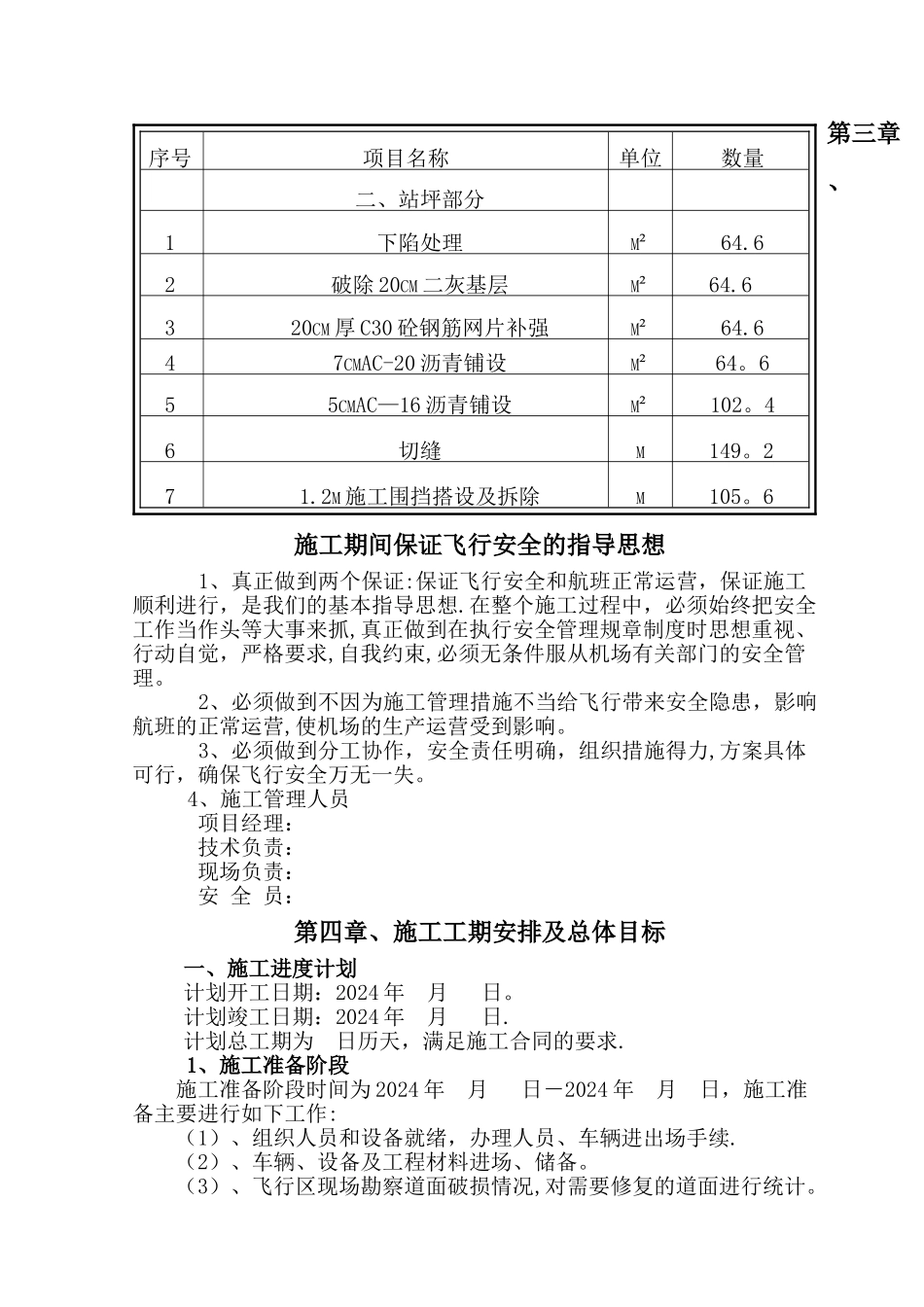

咸阳机场站坪维修工程施工方案西部机场集团建设工程(西安)有限公司2015 年 7 月 7 日站坪维修施工方案咸阳机场站坪维修工程道面修补是在不停航下施工的,为了确保航班结束后飞行区工程施工过程中的飞行安全和正常运营,保证施工的顺利进行,确保工程质量,根据《民用机场飞行区技术标准》( MH5001—2024)和《民用机场不停航施工管理规定》(民航总局令第 191 号令),实行有针对性和切实可行的措施,严格根据合同规定,特制定本施工方案。第一章、编制依据《民用机场飞行区技术标准》(MH5001—2024)《民用机场运行安全管理规定》(民用航空总局第 191 号令)《民用航空运输机场安全保卫设施建设标准》(MH/T7003-2024)《民用机场沥青混凝土道面施工技术法律规范》(MH5011—1999)《民航机场飞行区水泥凝土道面面层施工技术法律规范》(MH5006—2024)《国际民航公约附件十四》 其它未列出的有关建设设计、施工、验收法律规范.第二章、工程概况及主要施工项目工程量一、工程概况 1、道面工程:原有沥青混凝土道面使用年限已久,道面出现众多病害,裂缝、下陷、透水、掉石子等现象,部分甚是严重;本次维修视道面损坏程度分块修补,工程量以实际发生工程为准。二、主要施工项目工程量 主 要 施 工 项 目 工 程 量 表 第三章、施工期间保证飞行安全的指导思想 1、真正做到两个保证:保证飞行安全和航班正常运营,保证施工顺利进行,是我们的基本指导思想.在整个施工过程中,必须始终把安全工作当作头等大事来抓,真正做到在执行安全管理规章制度时思想重视、行动自觉,严格要求,自我约束,必须无条件服从机场有关部门的安全管理。 2、必须做到不因为施工管理措施不当给飞行带来安全隐患,影响航班的正常运营,使机场的生产运营受到影响。 3、必须做到分工协作,安全责任明确,组织措施得力,方案具体可行,确保飞行安全万无一失。4、施工管理人员 项目经理: 技术负责: 现场负责: 安 全 员: 第四章、施工工期安排及总体目标一、施工进度计划计划开工日期:2024 年 月 日。计划竣工日期:2024 年 月 日.计划总工期为 日历天,满足施工合同的要求.1、施工准备阶段施工准备阶段时间为 2024 年 月 日-2024 年 月 日,施工准备主要进行如下工作: (1)、组织人员和设备就绪,办理人员、车辆进出场手续. (2)、车辆、设备及工程材料进场、储备。 (3)、飞行区现场勘察道面破损情况,对需要修复的道面进...
