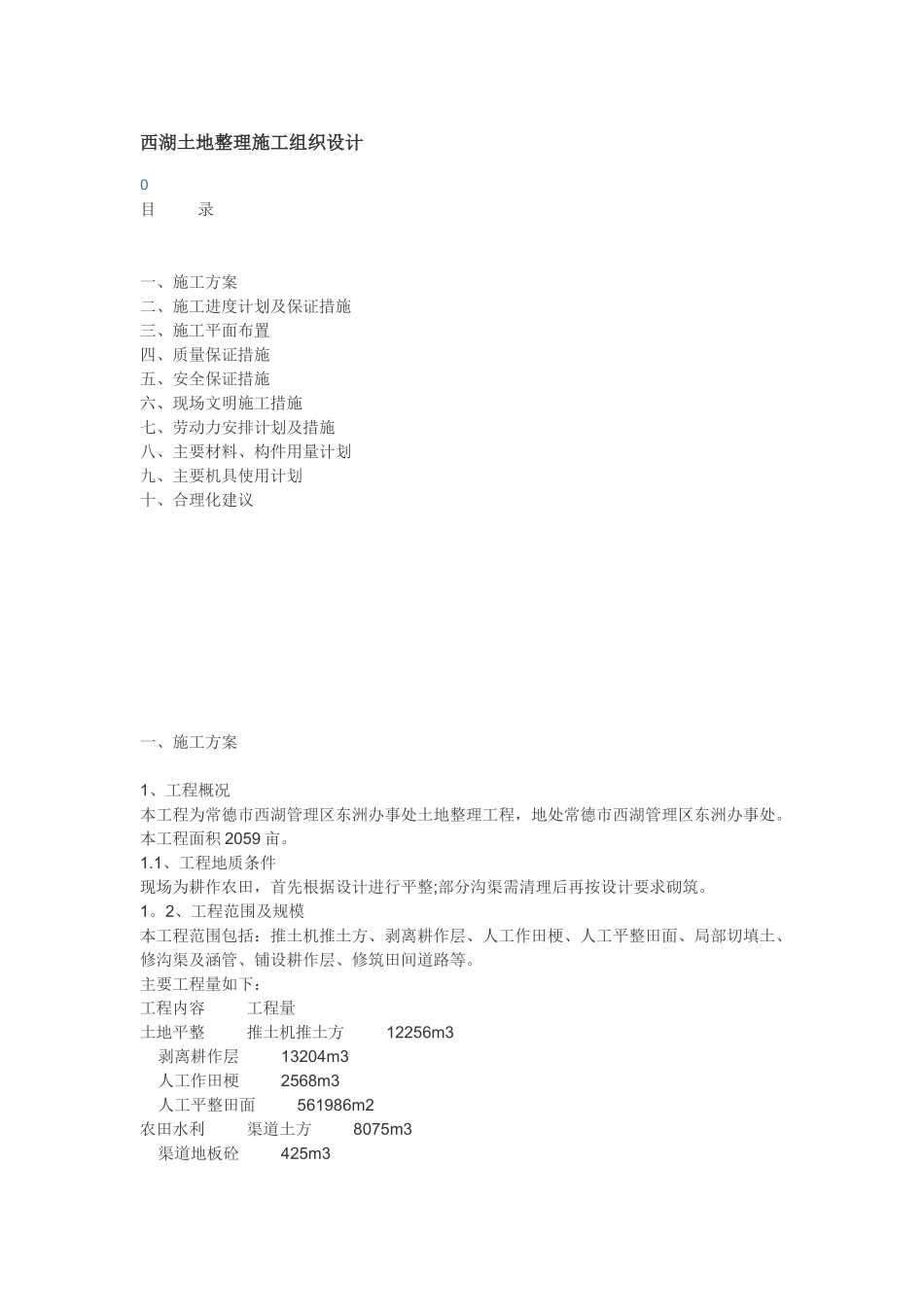

西湖土地整理施工组织设计0 目 录一、施工方案二、施工进度计划及保证措施三、施工平面布置四、质量保证措施五、安全保证措施六、现场文明施工措施七、劳动力安排计划及措施八、主要材料、构件用量计划九、主要机具使用计划十、合理化建议一、施工方案1、工程概况本工程为常德市西湖管理区东洲办事处土地整理工程,地处常德市西湖管理区东洲办事处
本工程面积 2059 亩
1、工程地质条件现场为耕作农田,首先根据设计进行平整;部分沟渠需清理后再按设计要求砌筑
2、工程范围及规模本工程范围包括:推土机推土方、剥离耕作层、人工作田梗、人工平整田面、局部切填土、修沟渠及涵管、铺设耕作层、修筑田间道路等

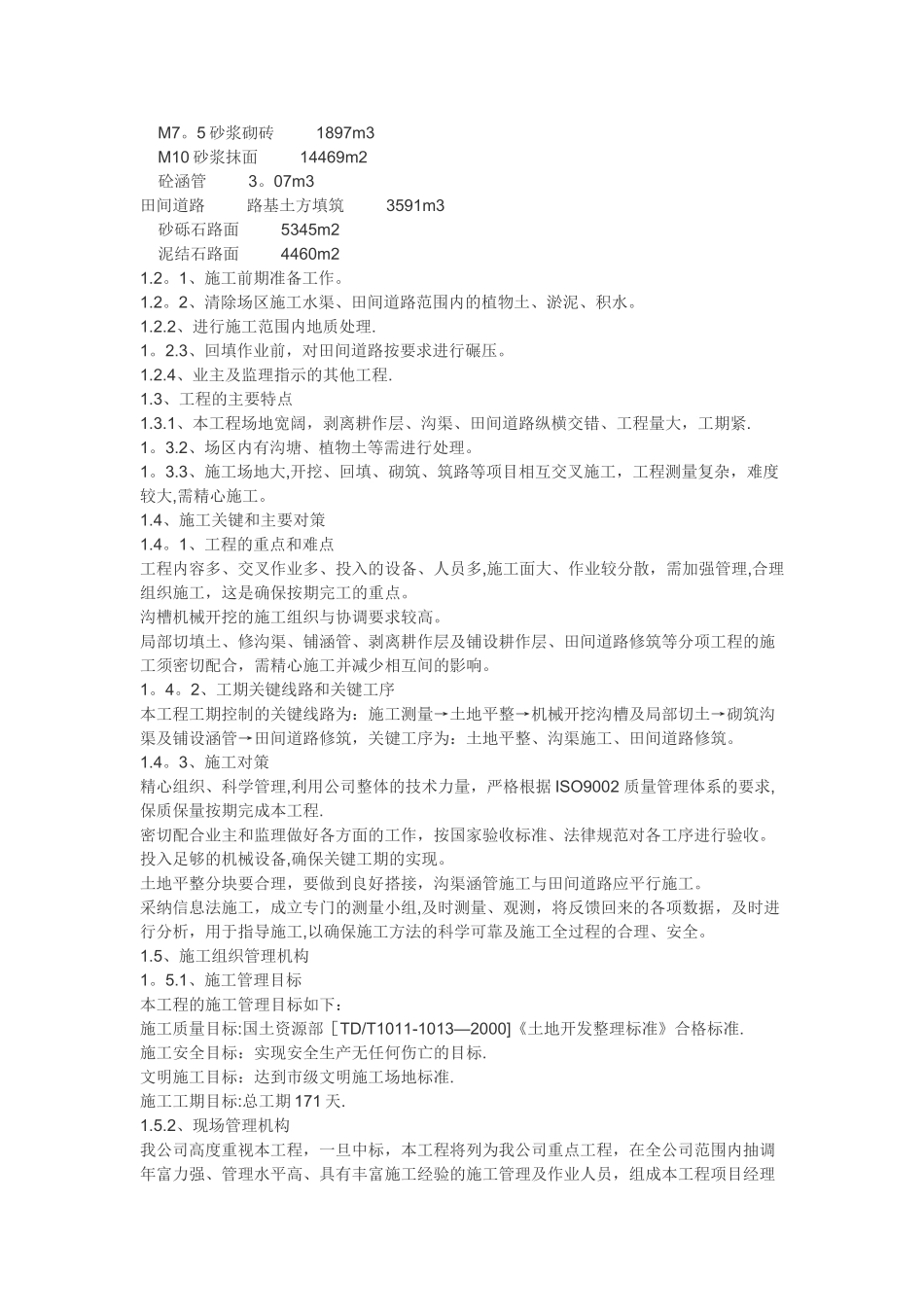

主要工程量如下:工程内容 工程量土地平整 推土机推土方 12256m3 剥离耕作层 13204m3 人工作田梗 2568m3 人工平整田面 561986m2 农田水利 渠道土方 8075m3 渠道地板砼 425m3 M7
5 砂浆砌砖 1897m3 M10 砂浆抹面 14469m2 砼涵管 3
07m3田间道路 路基土方填筑 3591m3 砂砾石路面 5345m2 泥结石路面 4460m21
1、施工前期准备工作
2、清除场区施工水渠、田间道路范围内的植物土、淤泥、积水
2、进行施工范围内地质处理
3、回填作业前,对田间道路按要求进行碾压
4、业主及监理指示的其他工程
3、工程的主要特点1
1、本工程场地宽阔,剥离耕作层、沟渠、田间道路纵横交错、工程量大,工期紧
2、场区内有沟塘、植物土等需进行处理
3、施工场地大,开挖、回填、砌筑、筑路等项目相互交叉施工,工程测量复杂,难度较大,需精心施工
4、施工关键和主要对策1
1、工程的重点和难点工程内容多、交叉作业多、投入的设备、人员多,施工面大、作业较分散,需加强管理,合理组织施工,
