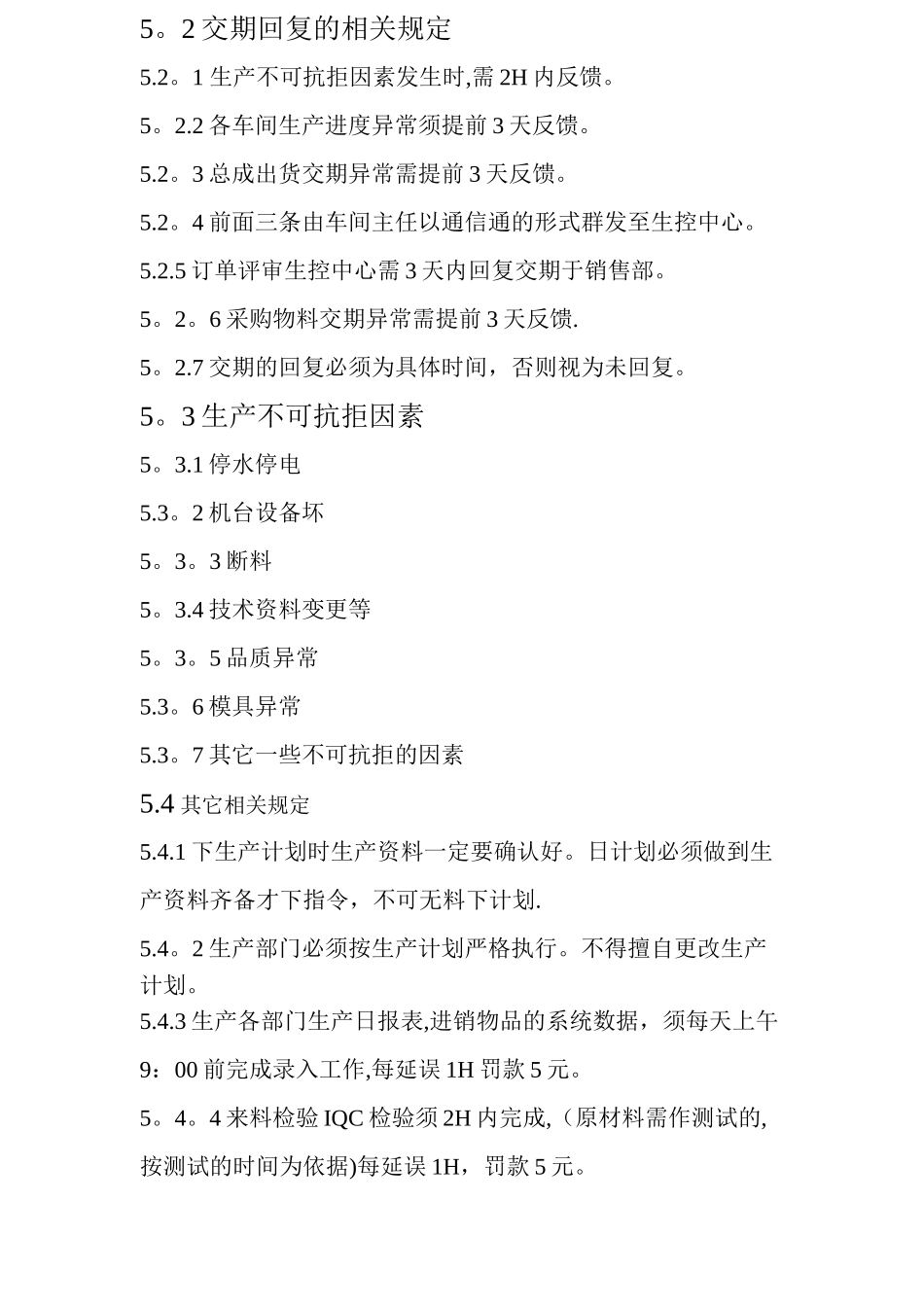

有限公司文件编号版次生效日期??订单交期管理编制/日期 审核/日期 批准/日期 受控状态: □受控文件 □非受控文件1。0 目的为满足客户交期,确保订单流畅运行,让生产经营活动有条不紊的进行,特制定本制度.2.0 适用范围公司销售部、生产部、采购部、质检部、工程部、技术部均属之。3.0 名词解释交期:满足客户或下一道工序的需求时间.4.0 职责4.1 销售部:负责订单的接受及客户的沟通协调工作.4。2 采购部:依生管员提供的物料需求进行采购,确保物料满足生产需要.??有限公司文件名称订单交期管理制度文件编号版次1.0编制时间页码受控号制定审核批准4.3 工程部:确保生产设备正常运行。4.4 生产部:严格执行生控中心计划,按质按量按期完成。4.5 质保部:订单品质要求之审查及管理。4。6 技术部:技术资料的制订、提供与审查、技术性问题的解决.4。7 生控中心:合理安排生产计划及产前生产资料的追踪落实工作,协调各方资源,确保交期顺利达成。5。0 内容5.1 订单评审5.1.1 销售部于每周二下发《 周订单汇总》于生控中心.需下达紧急订单的,以《 周紧急订单》交生控中心处理。5.1。2 生控中心依订单评审流程,让生产资料的对应部门评审交期,(模具、技术图纸、工装夹具等)确认好后以电子档的形式发送至出品部门的生管员。5。1.3 生管员作好物料分析,依分析结果下达《物料交期评审表》电子档于相关部门,各部门 24H 内作好交期回复.有特别原因的需提前知会生管员,双方沟通需达成一致。5。1。4 出品部门生管员确定最后交期,不能达成客户交期的,生管员需提出如满足客户交期需具备哪些条件。(物料交期提前或影响其它订单的交期),由各部生管员与相关部门负责人进行沟通。如物料交期提前需增加成本的,由采购部呈报总经理批准。需生产日程提前而影响其它订单的,须提出插单申请。5。1。5 需插单生产的,生管员与销售部跟单员先行沟通好,插单会影响哪些订单,影响多少天交期。并由销售部跟单员填写《插单申请》,报销售部经理审核,呈总经理批准后生效.(生管员须提供订单排程明细表)5。1.6 受插单影响的订单以影响后交期为准,各部按此日期进行追踪落实。5。1.7 交期确认好后,各部生管员把对应的《订单评审表》打印出来,下发销售部、生产各部、技术部、质检部、采购部。5。2 交期回复的相关规定5.2。1 生产不可抗拒因素发生时,需 2H 内反馈。5。2.2 各车间生产进度异常须提前 3 天反馈。5.2。3 总成出货交期...
