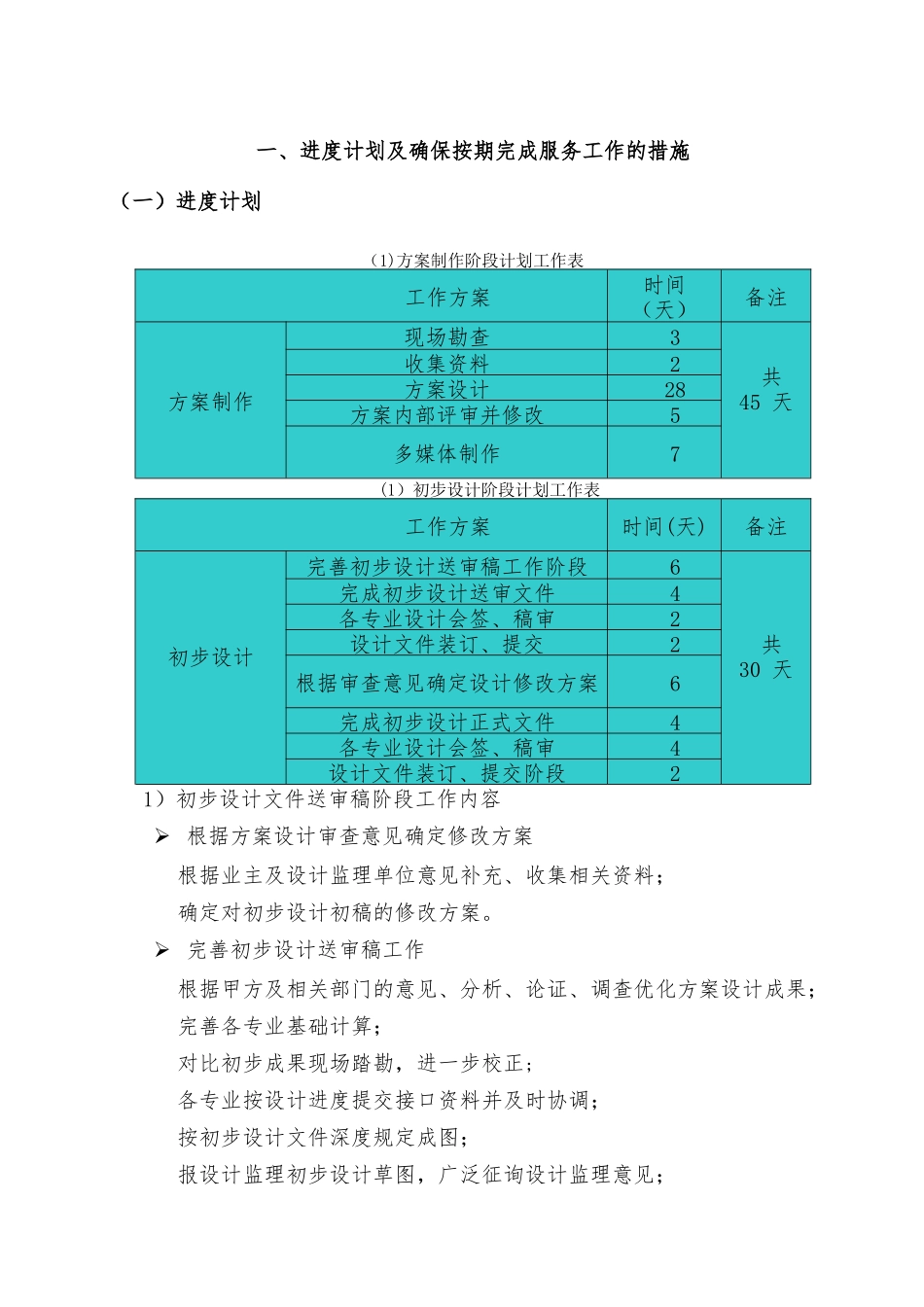

设计技术服务方案一、进度计划及确保按期完成服务工作的措施(一)进度计划(1)方案制作阶段计划工作表 工作方案时间(天)备注方案制作现场勘查3共45 天收集资料2方案设计28方案内部评审并修改5多媒体制作7(1)初步设计阶段计划工作表 工作方案时间(天)备注初步设计完善初步设计送审稿工作阶段6共30 天完成初步设计送审文件4各专业设计会签、稿审2设计文件装订、提交2根据审查意见确定设计修改方案6完成初步设计正式文件4各专业设计会签、稿审4设计文件装订、提交阶段21)初步设计文件送审稿阶段工作内容 根据方案设计审查意见确定修改方案根据业主及设计监理单位意见补充、收集相关资料;确定对初步设计初稿的修改方案。 完善初步设计送审稿工作根据甲方及相关部门的意见、分析、论证、调查优化方案设计成果;完善各专业基础计算;对比初步成果现场踏勘,进一步校正;各专业按设计进度提交接口资料并及时协调;按初步设计文件深度规定成图;报设计监理初步设计草图,广泛征询设计监理意见;编制初步设计概算;编写初设说明书。 完成初步设计送审文件完成初步设计文件初稿的图纸计算、修改;完成初步设计概算的修改编制;完成初步设计说明书的修改编制;完成初步设计阶段施工期间交通组织设计。 各专业设计会签、稿审完成各专业修改设计文件的校审;完成各专业修改设计文件的会签;根据校审、会签意见完善设计文件。 设计文件装订、提交设计文件装订并提交业主。2)正式初步设计文件阶段工作内容 根据审查意见确定设计修改方案根据审查意见补充收集相关资料;确定对初步设计送审稿的修改方案. 完成初步设计正式文件完成初步设计文件修改;完成初步设计概算的修改编制;完成初步设计说明书的修改编制;完成初步设计阶段施工期间交通组织设计。 各专业设计会签、稿审完成各专业修改设计文件的校审;完成各专业修改设计文件的会签;根据校审、会签意见完善设计文件。 设计文件装订、提交设计文件装订并提交业主。(2)施工图设计阶段工作计划表 工作方案时间备注(天)施工图设计根据初步设计审查意见确定修改意见4共30天施工图设计阶段10各专业设计校审、会签2根据施工图审查意见确定修改方案4完成汇总形式和分标段施工图设计文件修改6各专业设计会签、稿审2设计文件装订、提交阶段21)施工图设计文件送审稿阶段工作内容 设计准备工作编制本项目施工图设计纲要;确定施工图设计阶段各专业设计进度安排;召开设计人员...
