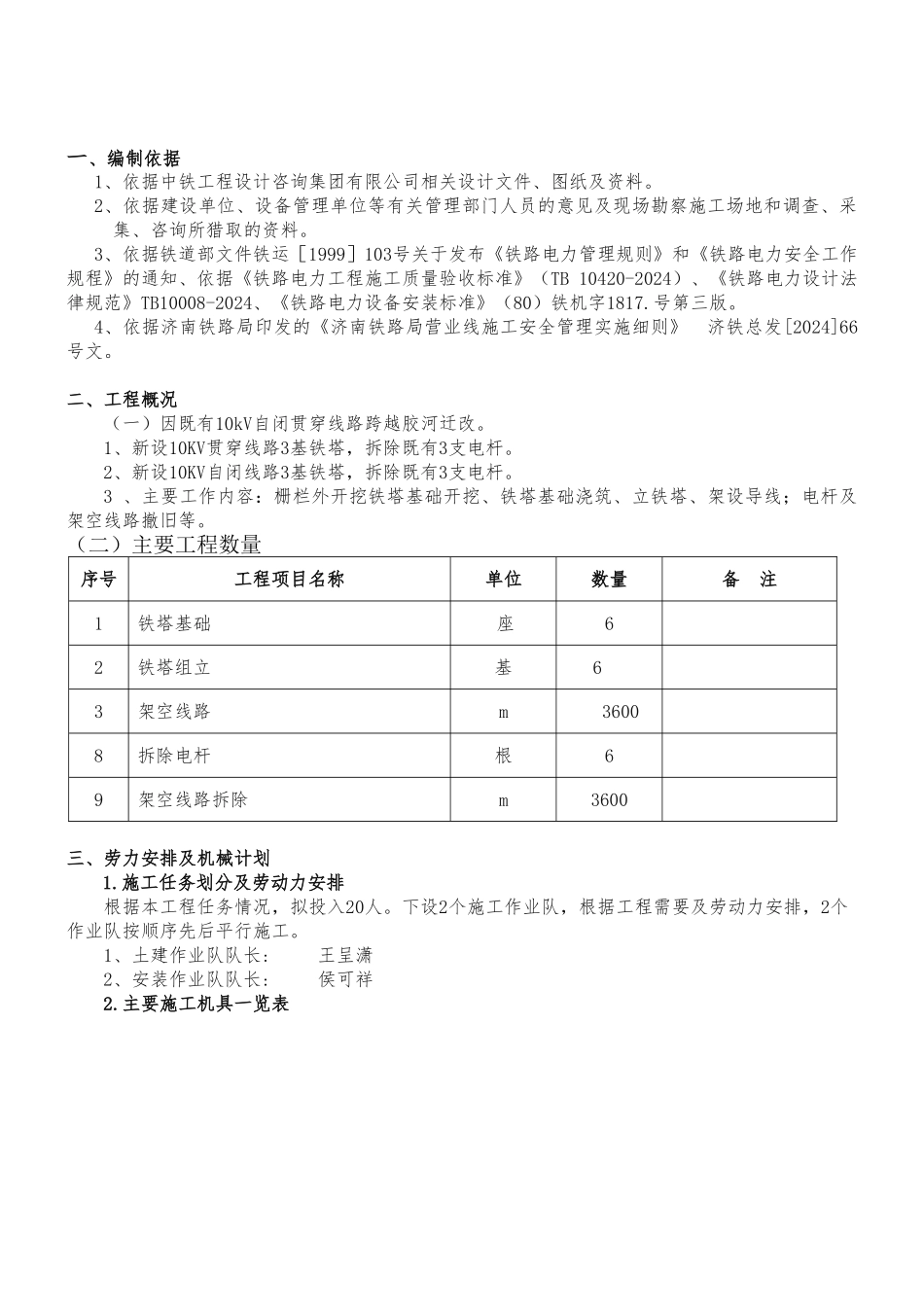

高密跨越胶河自闭贯穿电力迁改工程施工方案 中启胶建集团有限公司2024 年 9 月目 录一、编制依据--------------------------------------------------------------------------------1 二、工程概况---------------------------------------------------------------------------- ---1三、组织机构及劳力安排---------------------------------------------------------------1四、施工方案-------------------------------------------------------------------------------2五、安全组织措施------------------------------------------------------------------- ---5一、编制依据1、依据中铁工程设计咨询集团有限公司相关设计文件、图纸及资料
2、依据建设单位、设备管理单位等有关管理部门人员的意见及现场勘察施工场地和调查、采集、咨询所猎取的资料
3、依据铁道部文件铁运[1999]103号关于发布《铁路电力管理规则》和《铁路电力安全工作规程》的通知、依据《铁路电力工程施工质量验收标准》(TB 10420-2024)、《铁路电力设计法律规范》TB10008-2024、《铁路电力设备安装标准》(80)铁机字1817
4、依据济南铁路局印发的《济南铁路局营业线施工安全管理实施细则》 济铁总发[2024]66号文
二、工程概况(一)因既有10kV自闭贯穿线路跨越胶河迁改
1、新设10KV贯穿线路3基铁塔,拆除既有3支电杆
2、新设10K
