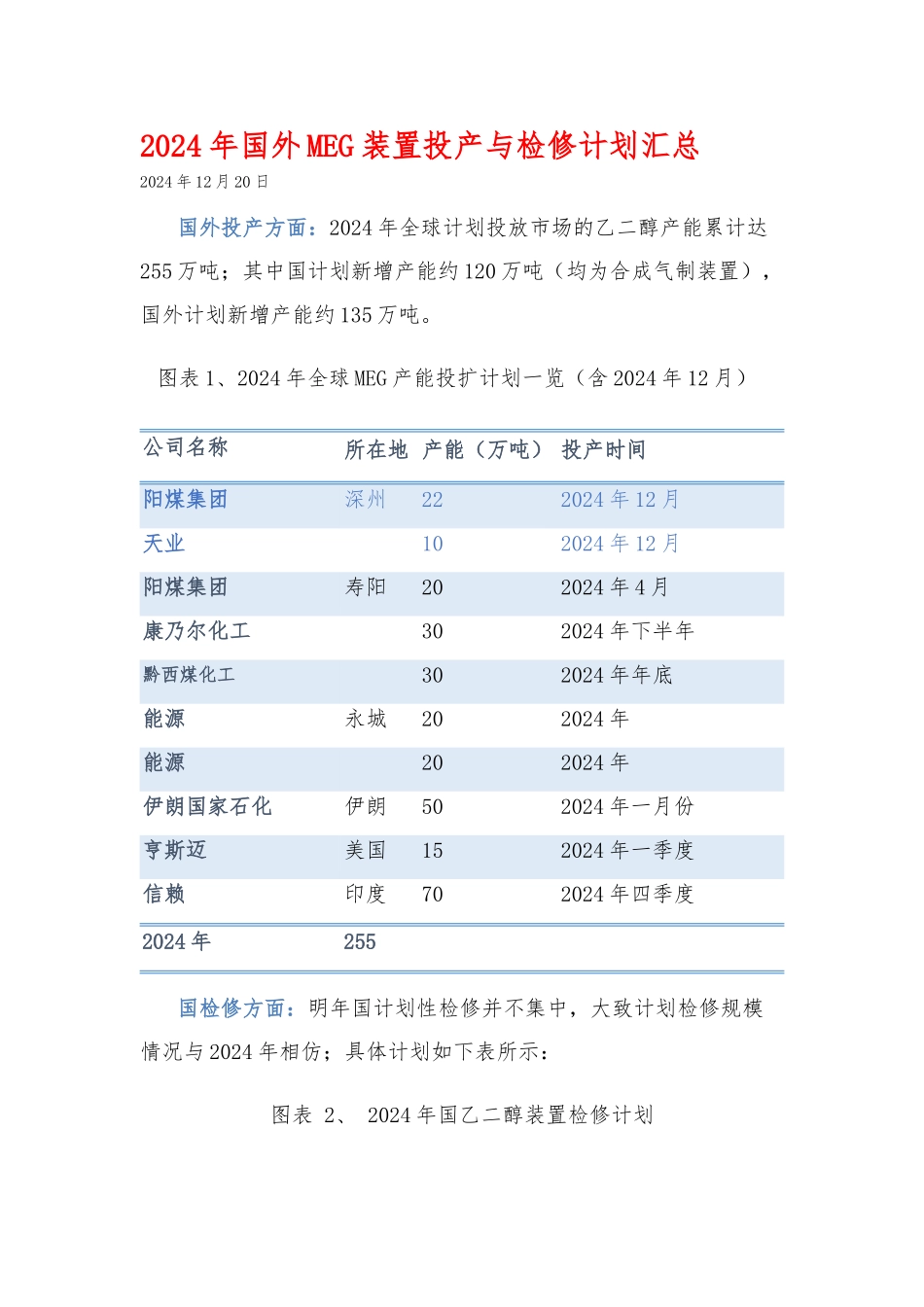

2024 年国外 MEG 装置投产与检修计划汇总2024 年 12 月 20 日国外投产方面:2024 年全球计划投放市场的乙二醇产能累计达255 万吨;其中国计划新增产能约 120 万吨(均为合成气制装置),国外计划新增产能约 135 万吨

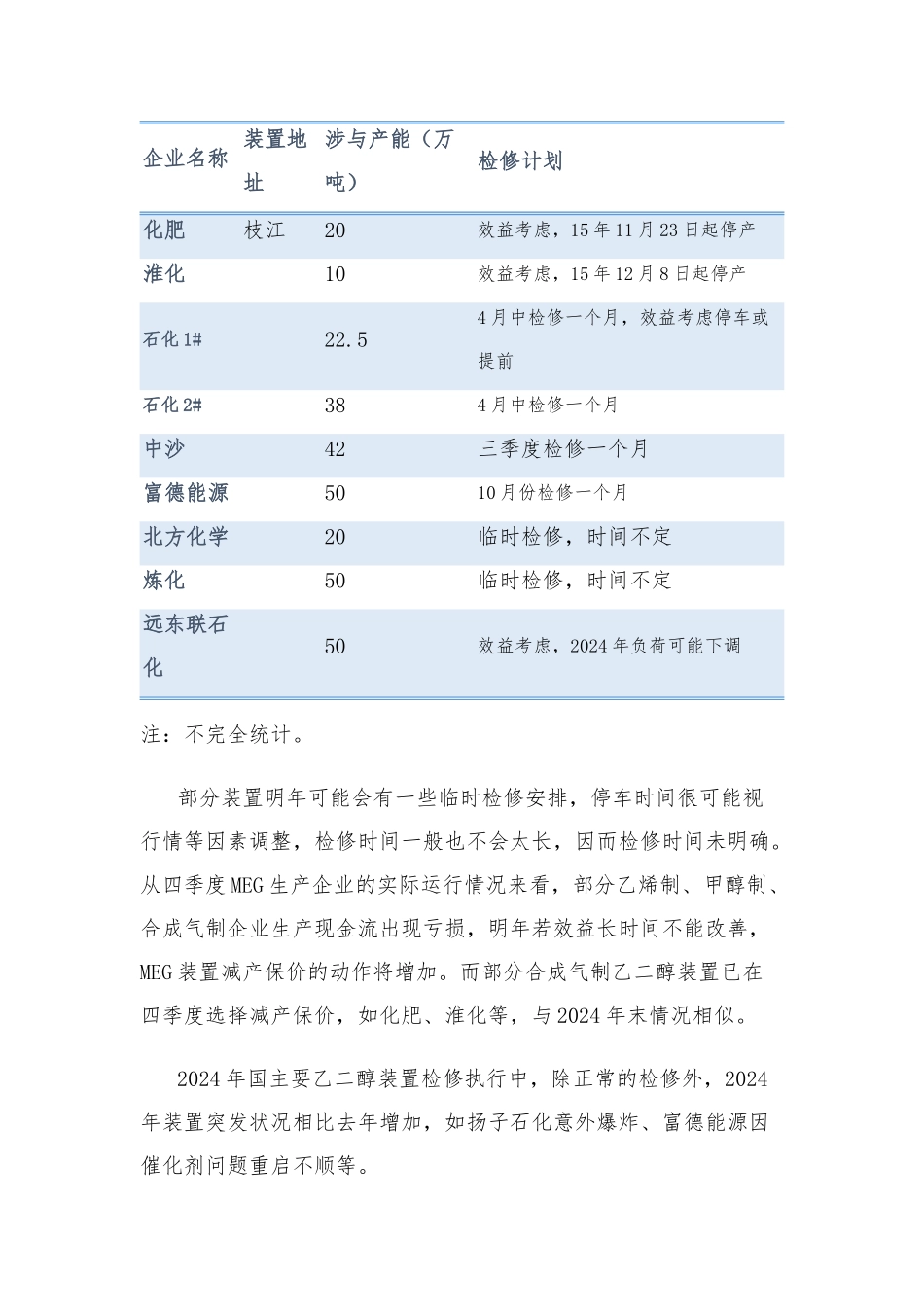

图表 1、2024 年全球 MEG 产能投扩计划一览(含 2024 年 12 月) 公司名称所在地 产能(万吨) 投产时间阳煤集团深州222024 年 12 月天业102024 年 12 月阳煤集团寿阳202024 年 4 月康乃尔化工302024 年下半年黔西煤化工 302024 年年底能源永城202024 年能源202024 年伊朗国家石化伊朗502024 年一月份亨斯迈美国152024 年一季度信赖印度702024 年四季度2024 年255国检修方面:明年国计划性检修并不集中,大致计划检修规模情况与 2024 年相仿;具体计划如下表所示:图表 2、 2024 年国乙二醇装置检修计划企业名称装置地址涉与产能(万吨)检修计划化肥枝江20效益考虑,15 年 11 月 23 日起停产淮化10效益考虑,15 年 12 月 8 日起停产石化 1#22
54 月中检修一个月,效益考虑停车或提前石化 2#384 月中检修一个月中沙42三季度检修一个月富德能源5010 月份检修一个月北方化学20临时检修,时间不定炼化50临时检修,时间不定远东联石化50效益考虑,2024 年负荷可能下调注:不完全统计
部分装置明年可能会有一些临时检修安排,停车时间很可能视行情等因素调整,检修时间一般也不会太长,因而检修时间未明确
从四季度 MEG 生产企业的实际运行情况来看,部分乙烯制、甲醇制、合成气制企业生产现金流出现亏损,明年若效益长时间不能改善,MEG 装置减产保价的动作将增加
而部分合成气制乙二醇装置已在四季度选择减产保价,如化肥、淮化等,与 2024
