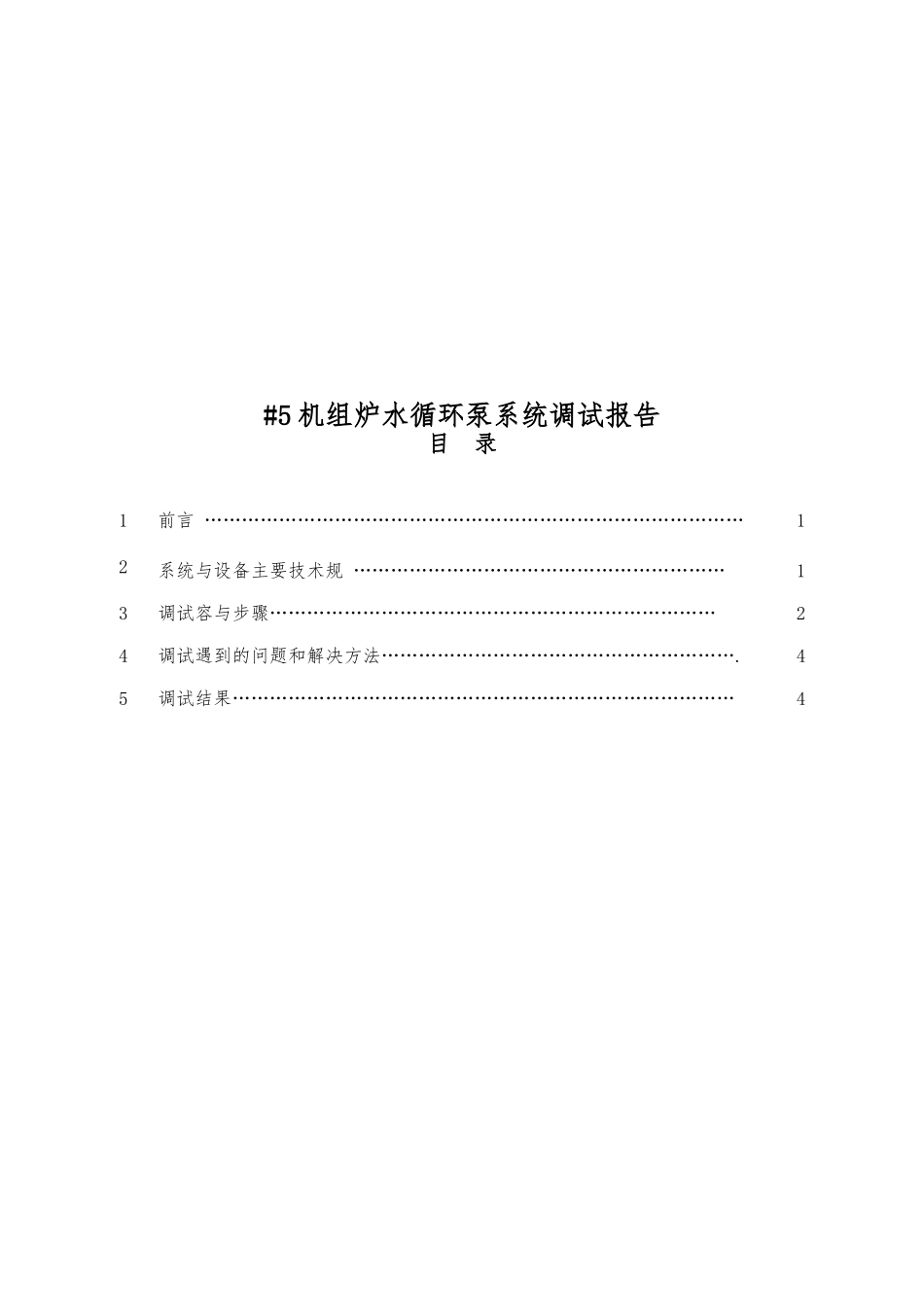

#5 机组炉水循环泵系统调试报告目 录1前言 ……………………………………………………………………………12系统与设备主要技术规 ……………………………………………………13调试容与步骤………………………………………………………………24调试遇到的问题和解决方法…………………………………………………
45调试结果………………………………………………………………………4摘要本报告详细介绍了××发电厂二期 4×600MW 工程#5 机组炉水循环泵系统调试的目的、方法、容、步骤和标准,并对在调试过程中遇到的问题的处理进行了说明
文中还附有系统试运行与试验的原始数据、联锁试验记录表、质量验评表、验收卡等,为今后机组运行方式的合理安排、故障分析提供了依据

关键词报告炉水循环泵调试1 前言1
1 目的依据《火力发电厂基本建设工程启动与竣工验收规程(1996 年版)》(简称新启规)的规定和××发电厂二期工程调试技术合同的要求,在#5 机组炉水循环泵安装结束,完成设备单体调试后,进行了分系统的调试工作
该调试工作按《××发电厂二期工程#5 机组炉水循环泵调试方案》实施,系统调试质量按原部版《火电工程调整试运质量检验与评定标准(1996)》执行,通过系统调试和消缺,使该系统更趋完善,为该机组今后的安全稳定运行打下了良好的基础

2 调试依据与标准1
1 调试依据 炉水循环泵系统调试工作参照以下有关规程、标准、手册等进行: (1)原部颁《火力发电厂基本建设工程启动与竣工验收规程(1996 年版)》; (2)《华东电网火力发电厂基本建设启动与竣工验收规程实施办法(试行)》; (3)《华东电网火电工程分部试运管理实施细则(试行)》; (4)原部颁《电力建设施工与验收技术规锅炉机组篇(1996 年版)》;(5)原部颁《火电工程启动调试工作规定》;(6)原部颁《火电工程调整试运质量检验与评定标准
