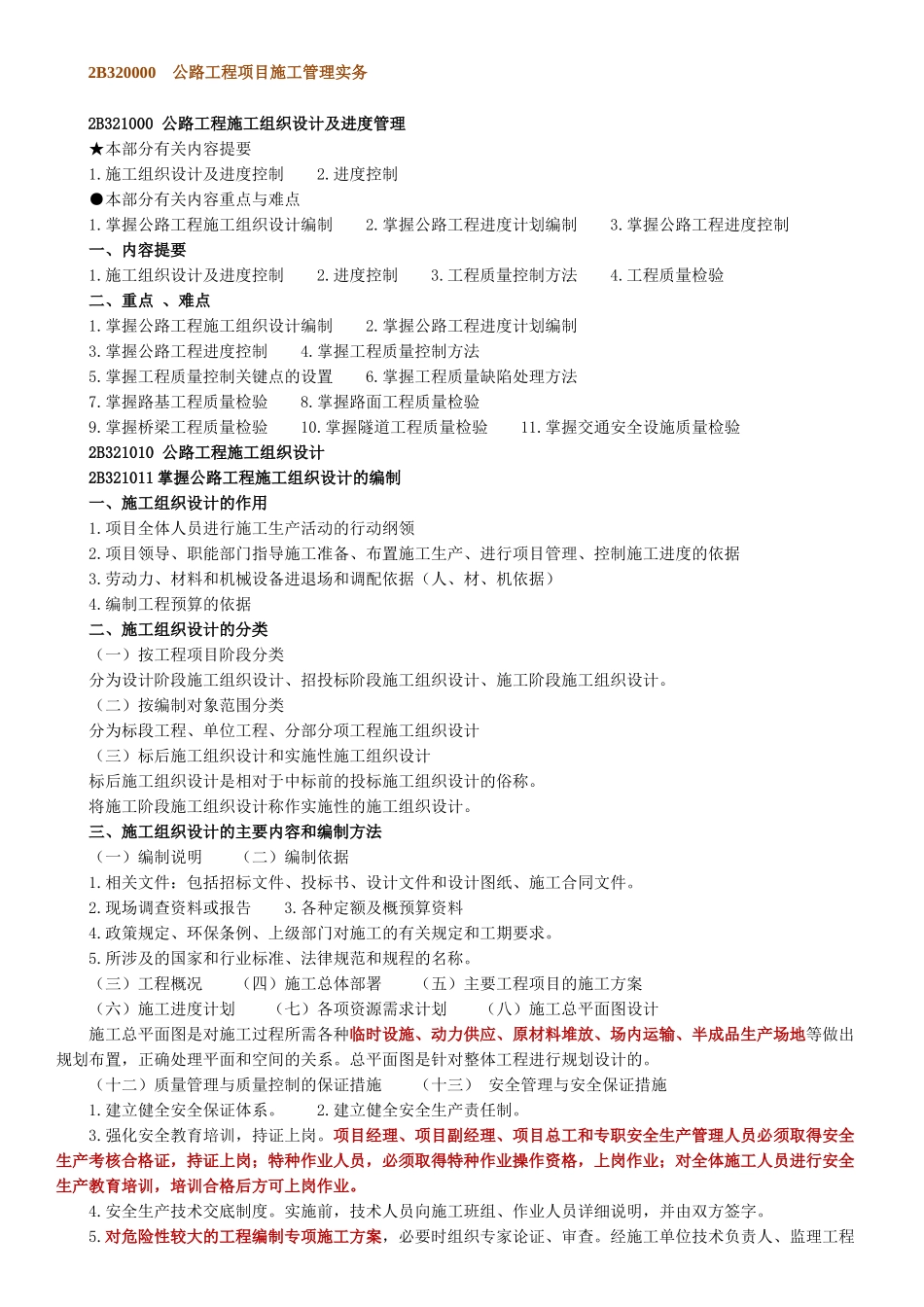

2B320000 公路工程项目施工管理实务2B321000 公路工程施工组织设计及进度管理 ★本部分有关内容提要 1
施工组织设计及进度控制 2
进度控制 ●本部分有关内容重点与难点 1
掌握公路工程施工组织设计编制 2
掌握公路工程进度计划编制 3
掌握公路工程进度控制 一、内容提要 1
施工组织设计及进度控制 2
进度控制 3
工程质量控制方法 4
工程质量检验 二、重点 、难点 1
掌握公路工程施工组织设计编制 2
掌握公路工程进度计划编制 3
掌握公路工程进度控制 4
掌握工程质量控制方法 5
掌握工程质量控制关键点的设置 6
掌握工程质量缺陷处理方法 7
掌握路基工程质量检验 8
掌握路面工程质量检验 9
掌握桥梁工程质量检验 10
掌握隧道工程质量检验 11

掌握交通安全设施质量检验 2B321010 公路工程施工组织设计 2B321011 掌握公路工程施工组织设计的编制 一、施工组织设计的作用 1
项目全体人员进行施工生产活动的行动纲领 2
项目领导、职能部门指导施工准备、布置施工生产、进行项目管理、控制施工进度的依据 3
劳动力、材料和机械设备进退场和调配依据(人、材、机依据) 4
编制工程预算的依据 二、施工组织设计的分类 (一)按工程项目阶段分类 分为设计阶段施工组织设计、招投标阶段施工组织设计、施工阶段施工组织设计
(二)按编制对象范围分类 分为标段工程、单位工程、分部分项工程施工组织设计 (三)标后施工组织设计和实施性施工组织设计 标后施工组织设计是相对于中标前的投标施工组织设计的俗称
将施工阶段施工组织设计称作实施性的施工组织设计
三、施工组织设计的主要内容和编制方法 (一)编制说明 (二)编制依据 1
相关文件:包括招标文件、投标书、设计文件和设计图纸、施工合同文件
现场调查资料或报告 3
各种定额及概预算资料 4
政策规定、环保条例
