中部农村饮水建设安全工程论文 1 工程设计与完成情况 积石山县中部农村饮水安全工程由临夏州水利水电勘测设计院设计,省水利厅以甘水发[2024]321 号文批复了工程的初步设计,省进展和改革委员会、甘肃省水利厅以甘发改农要经[2024]916 号、[2024]491 号 、 [2024]241 号 、 [2024]966 、 [2024]643 号 、[2024]21 号文分别批复了中部农村饮水安全工程分年度的实施方案,累计批复总投资 2593

该工程在居集河上游的吊水峡沟道内取水,属截引自压工程,包括截引工程、净水厂、输水管道、配水管道及入户工程等,根据《村镇供水工程技术法律规范》(SL310-2024),工程属类Ⅲ型工程,永久建筑物按 3 级设计,次要建筑物按 4 级设计,永久建筑物洪水标准按 20 年一遇设计,50年 一 遇 校 核 , 设 计 引 水 流 量 0
050m3/s , 设 计 供 水 规 模 为4096m3/d,设计年供水量 115 万 m3
人均用水量 40L/d,人均综合水用量 60
工程主要建设内容:修建截引工程 1 处,安装DN300 钢管 540m,埋设 DN315UPVC 管 2813m,修建 2500m2净水厂 1 座(其中 1000m3 清水池 1 座、架设 S9-50kVA 变压器一台、安装 SYZ-C-L 净水装置 1 套、CL7685 二氧化氯余量检测仪 1 套、TU7685 型浊度在线检测仪 1 套、SONIC131 型起声波液为计 3 套、自动控制设备 1 套)
300m3 蓄水池 2 座、100m3 蓄水池 1 座、各类 阀 门 井 266 座 , 铺 设 各 类DN63 ~ 315UPVC 管111
793km,DN25~50PE 管 25

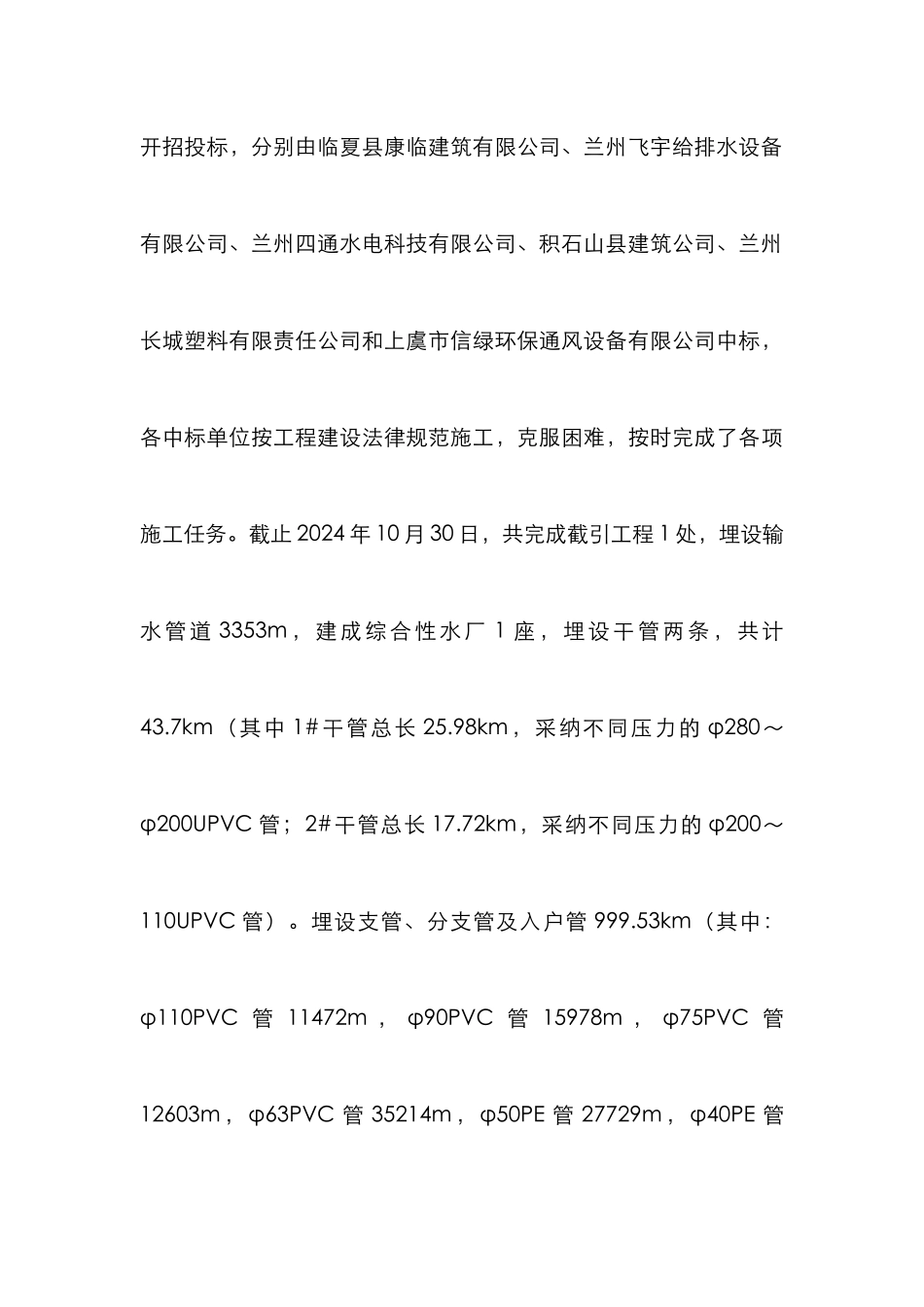

该工程分批、分段进行了公开招投标,分别由临夏县康临建
