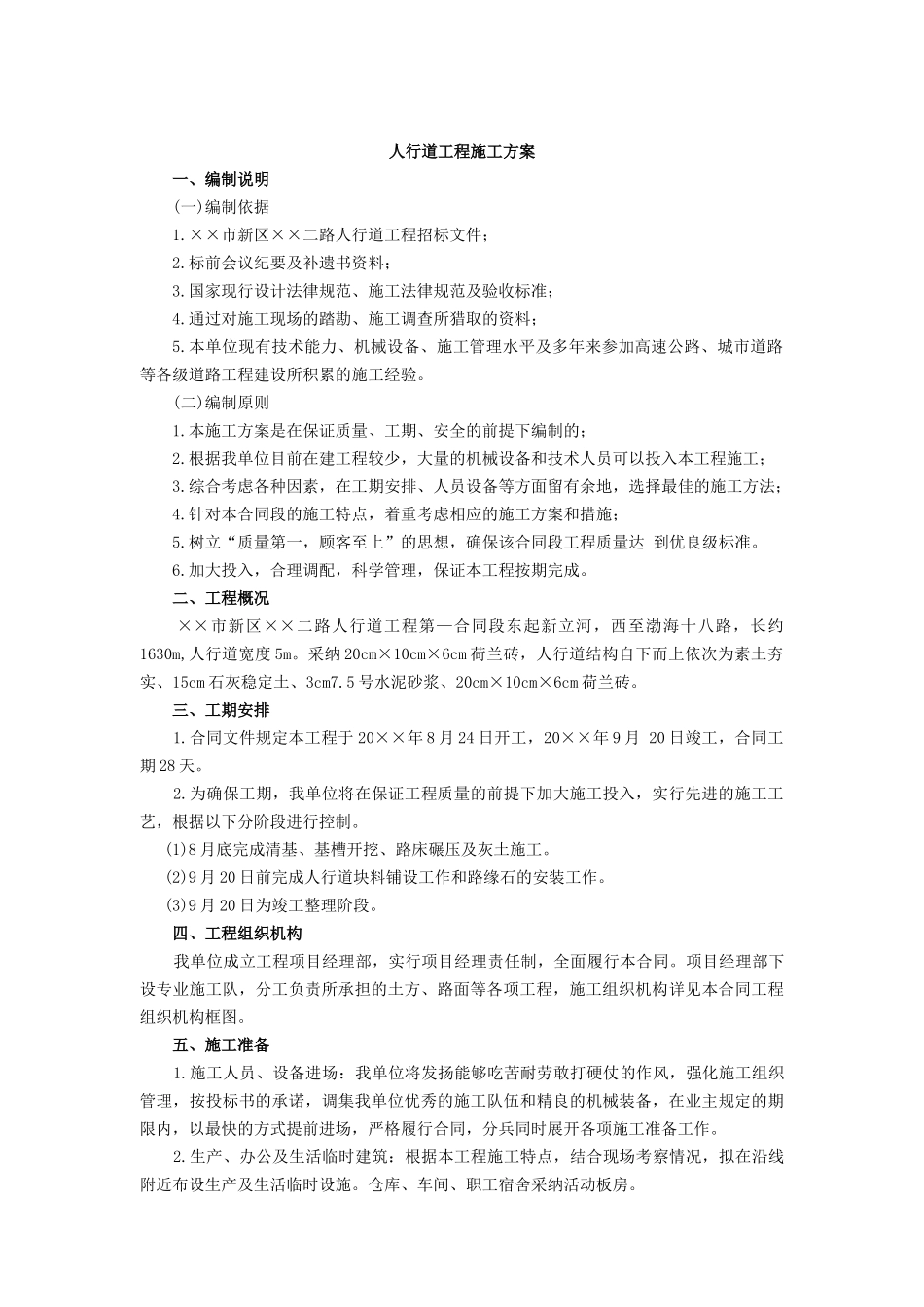

人行道工程施工方案一、编制说明(一)编制依据1
××市新区××二路人行道工程招标文件;2
标前会议纪要及补遗书资料;3
国家现行设计法律规范、施工法律规范及验收标准;4
通过对施工现场的踏勘、施工调查所猎取的资料;5
本单位现有技术能力、机械设备、施工管理水平及多年来参加高速公路、城市道路等各级道路工程建设所积累的施工经验
(二)编制原则1
本施工方案是在保证质量、工期、安全的前提下编制的;2
根据我单位目前在建工程较少,大量的机械设备和技术人员可以投入本工程施工;3
综合考虑各种因素,在工期安排、人员设备等方面留有余地,选择最佳的施工方法;4
针对本合同段的施工特点,着重考虑相应的施工方案和措施; 5
树立“质量第一,顾客至上”的思想,确保该合同段工程质量达 到优良级标准
加大投入,合理调配,科学管理,保证本工程按期完成
二、工程概况 ××市新区××二路人行道工程第—合同段东起新立河,西至渤海十八路,长约1630m,人行道宽度 5m
采纳 20cm×10cm×6cm 荷兰砖,人行道结构自下而上依次为素土夯实、15cm 石灰稳定土、3cm7
5 号水泥砂浆、20cm×10cm×6cm 荷兰砖
三、工期安排 1
合同文件规定本工程于 20××年 8 月 24 日开工,20××年 9 月 20 日竣工,合同工期 28 天
为确保工期,我单位将在保证工程质量的前提下加大施工投入,实行先进的施工工艺,根据以下分阶段进行控制
(1)8 月底完成清基、基槽开挖、路床碾压及灰土施工
(2)9 月 20 日前完成人行道块料铺设工作和路缘石的安装工作
(3)9 月 20 日为竣工整理阶段
四、工程组织机构 我单位成立工程项目经理部,实行项目经理责任制,全面履行本合同
项目经理部下设专业施工队,分工负责所承担的土方、路面等各项工程,施工组织机构详见本合同工程组织机构框图
