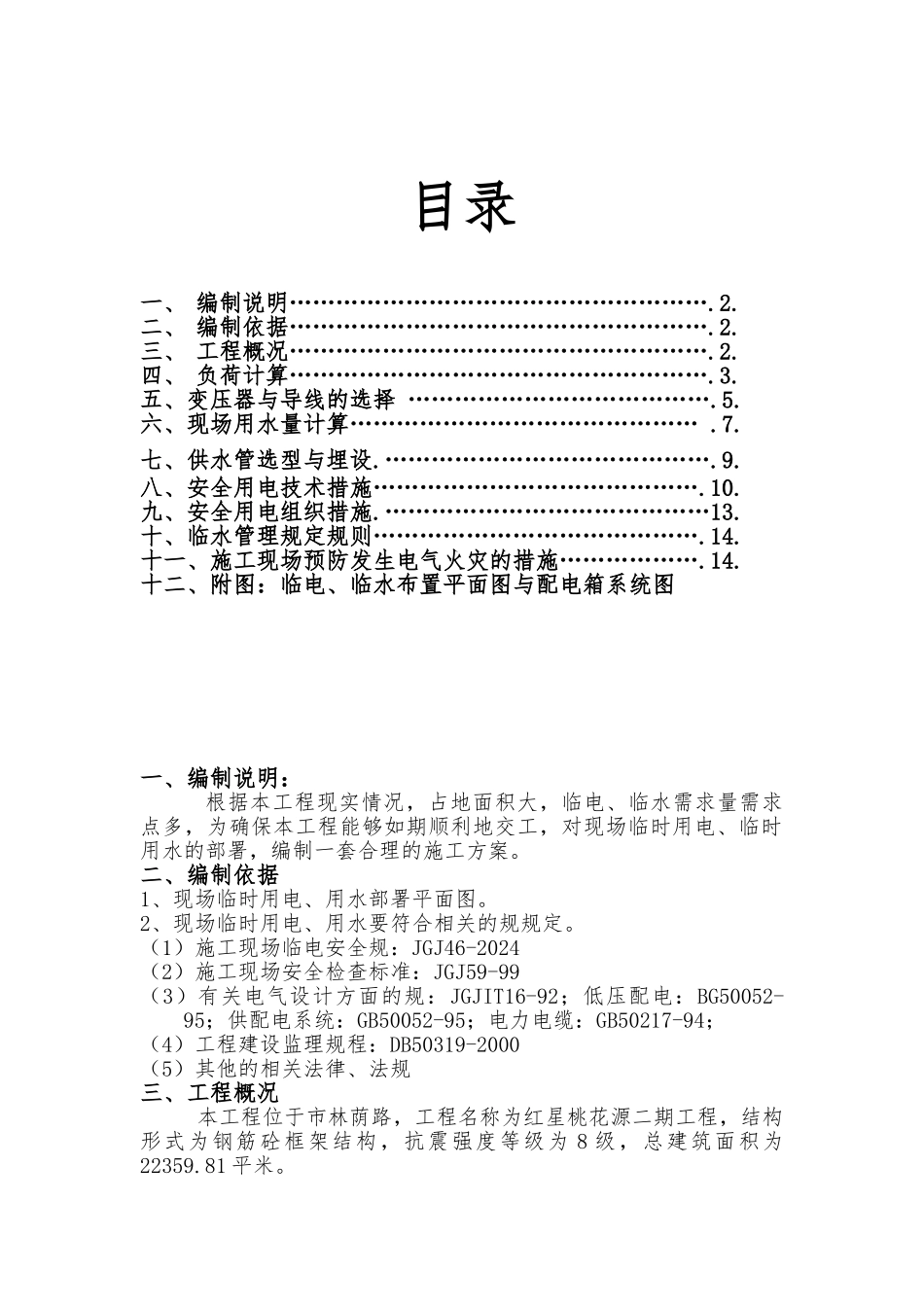

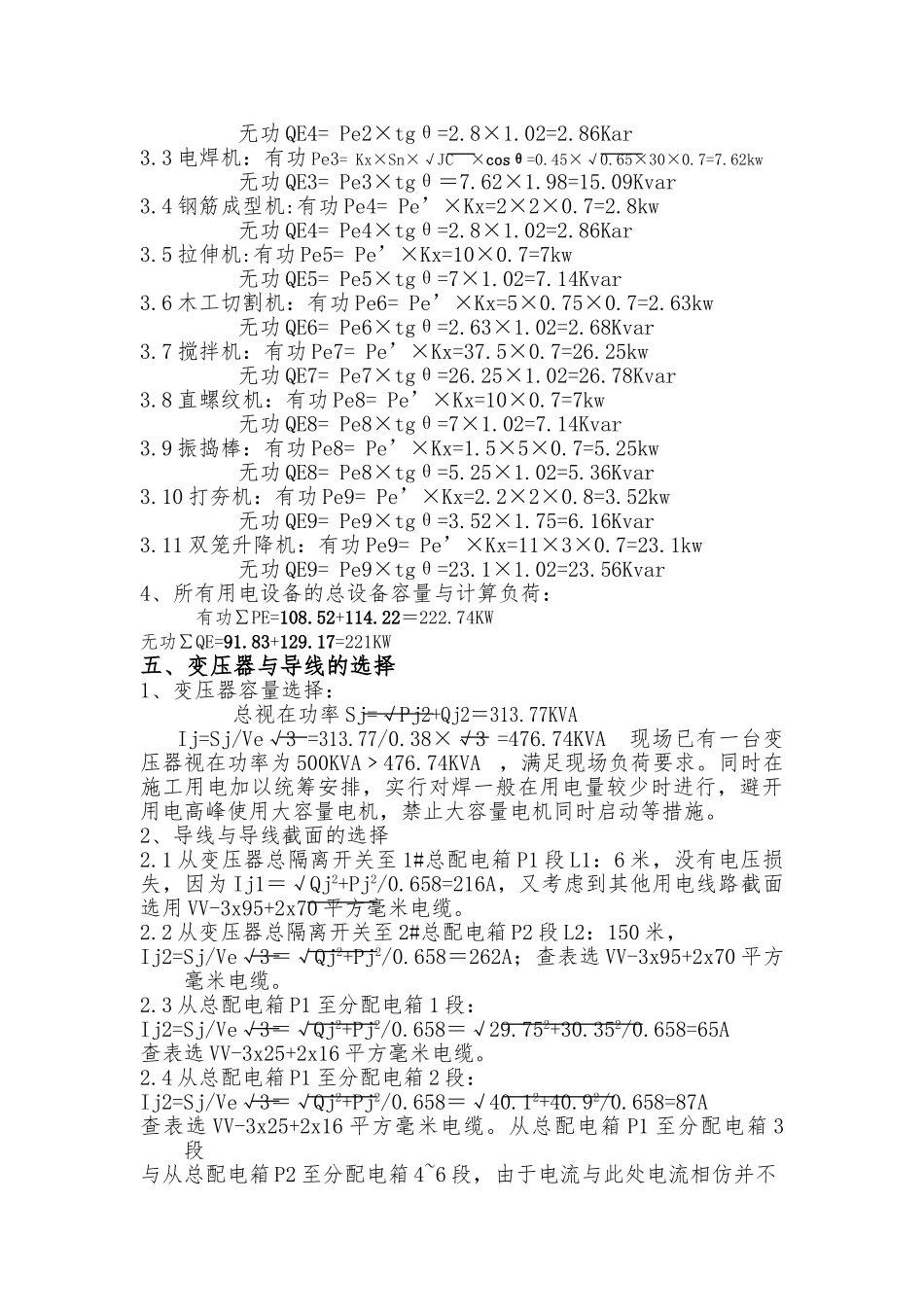

目录一、 编制说明……………………………………………….2.二、 编制依据……………………………………………….2.三、 工程概况……………………………………………….2.四、 负荷计算……………………………………………….3.五、变压器与导线的选择 ………………………………….5.六、现场用水量计算……………………………………… .7.七、供水管选型与埋设.…………………………………….9.八、安全用电技术措施…………………………………….10.九、安全用电组织措施.……………………………………13.十、临水管理规定规则…………………………………….14.十一、施工现场预防发生电气火灾的措施……………….14.十二、附图:临电、临水布置平面图与配电箱系统图一、编制说明:根据本工程现实情况,占地面积大,临电、临水需求量需求点多,为确保本工程能够如期顺利地交工,对现场临时用电、临时用水的部署,编制一套合理的施工方案。 二、编制依据1、现场临时用电、用水部署平面图。2、现场临时用电、用水要符合相关的规规定。(1)施工现场临电安全规:JGJ46-2024(2)施工现场安全检查标准:JGJ59-99(3)有关电气设计方面的规:JGJIT16-92;低压配电:BG50052-95;供配电系统:GB50052-95;电力电缆:GB50217-94;(4)工程建设监理规程:DB50319-2000(5)其他的相关法律、法规三、工程概况本工程位于市林荫路,工程名称为红星桃花源二期工程,结构形式为钢筋砼框架结构,抗震强度等级为 8 级,总建筑面积为22359.81 平米。根据《施工现场临时用电安全技术规》供电系统采纳 TN-S 供电,本设计只负责总配电箱与以下线路与电气开关的选择。四、 负荷计算: 1、施工现场用电设备表(1#配电总箱 P1):序号设备名称功率(KW)数量功 率 因 数cosθ需要系数(KX)tgθ有功Pe无功Qe1塔吊2220.70.71.0830.833.262钢筋切断机220.70.71.022.82.863电焊机1520.450.71.987.6215.094钢筋成型机220.70.71.022.82.865拉伸机310.70.71.022.12.146木工切割机0.7550.70.71.022.632.687砂浆机450.70.71.021414.288直螺纹机1010.70.71.0277.149振捣棒1.550.70.71.025.255.3610打夯机2.220.80.81.753.526.1611现场与生活照明3013012合计108.5291.832、施工现场用电设备表(2#配电总箱 P2):序号设备名称功率(KW)数量功 率 因 数cosθ需要系数(KX)tgθ有功Pe无功Qe1塔吊2230.70.71.0846.249.92钢筋切断机220.70.71.022.82.863电焊机1520.45...
