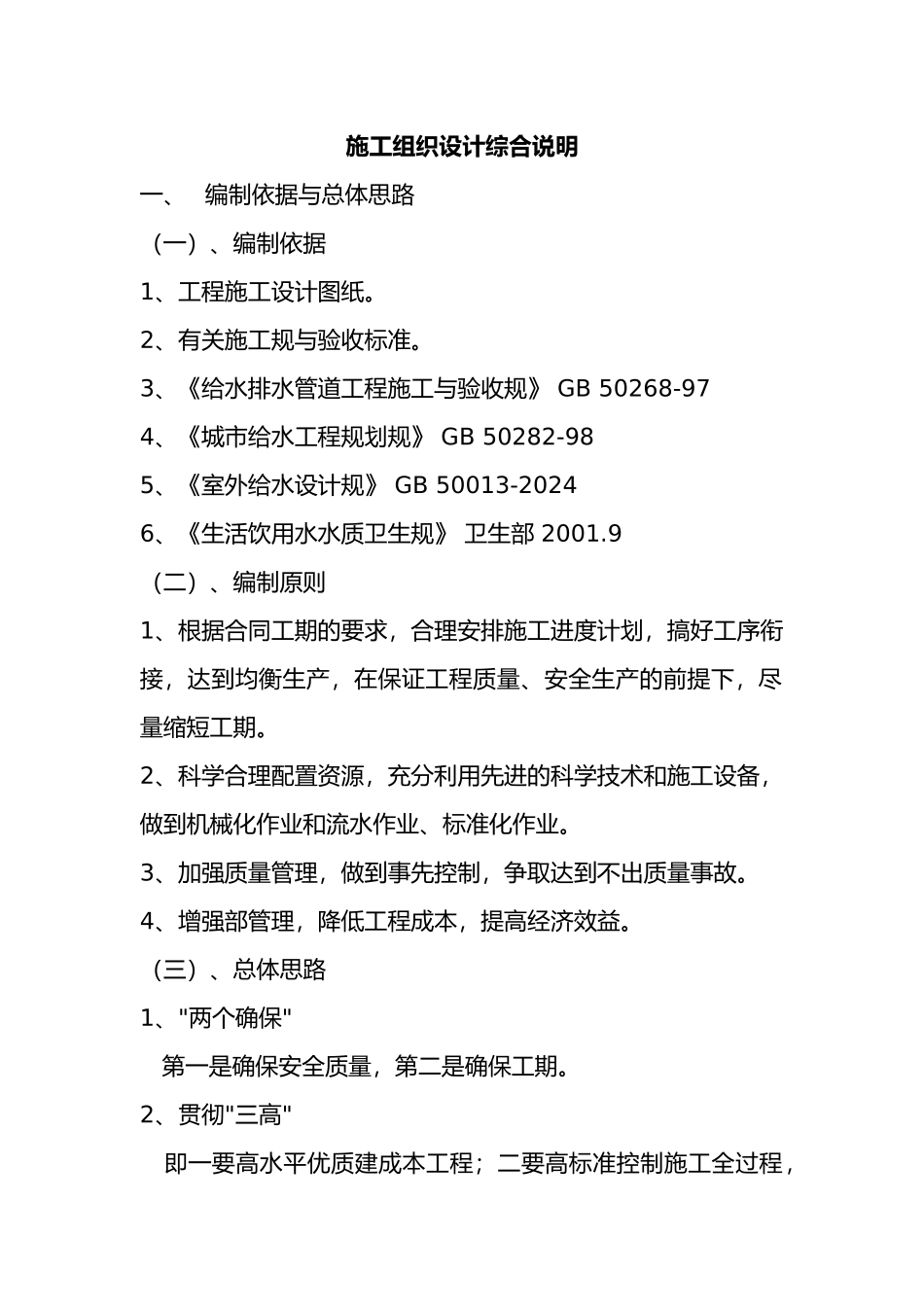

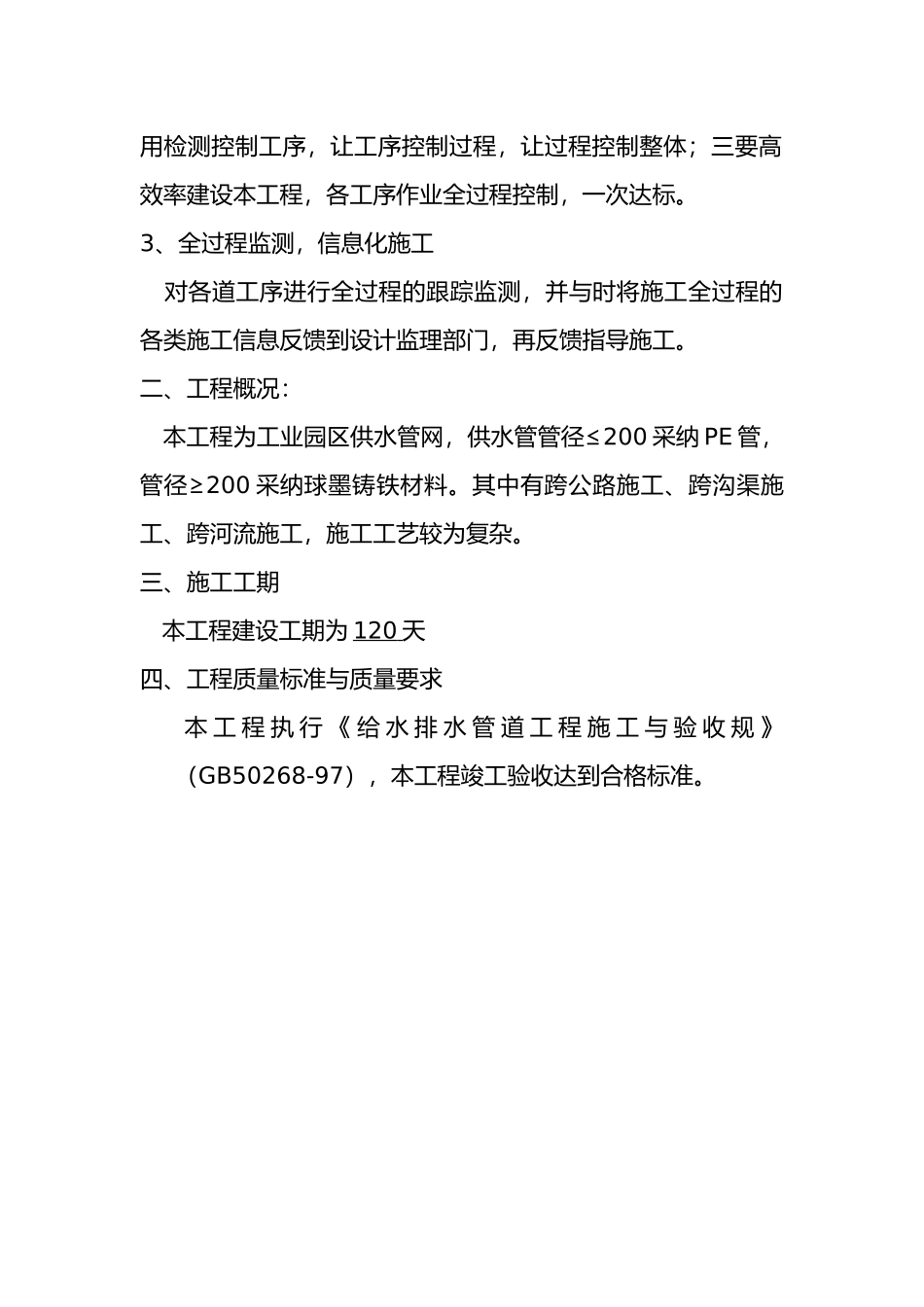

施工组织设计综合说明一、编制依据与总体思路(一)、编制依据1、工程施工设计图纸。2、有关施工规与验收标准。3、《给水排水管道工程施工与验收规》 GB 50268-974、《城市给水工程规划规》 GB 50282-985、《室外给水设计规》 GB 50013-20246、《生活饮用水水质卫生规》 卫生部 2001.9(二)、编制原则1、根据合同工期的要求,合理安排施工进度计划,搞好工序衔接,达到均衡生产,在保证工程质量、安全生产的前提下,尽量缩短工期。2、科学合理配置资源,充分利用先进的科学技术和施工设备,做到机械化作业和流水作业、标准化作业。3、加强质量管理,做到事先控制,争取达到不出质量事故。4、增强部管理,降低工程成本,提高经济效益。(三)、总体思路1、"两个确保" 第一是确保安全质量,第二是确保工期。2、贯彻"三高" 即一要高水平优质建成本工程;二要高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体;三要高效率建设本工程,各工序作业全过程控制,一次达标。3、全过程监测,信息化施工 对各道工序进行全过程的跟踪监测,并与时将施工全过程的各类施工信息反馈到设计监理部门,再反馈指导施工。二、工程概况: 本工程为工业园区供水管网,供水管管径≤200 采纳 PE 管,管径≥200 采纳球墨铸铁材料。其中有跨公路施工、跨沟渠施工、跨河流施工,施工工艺较为复杂。三、施工工期 本工程建设工期为 120 天四、工程质量标准与质量要求 本 工 程 执 行 《 给 水 排 水 管 道 工 程 施 工 与 验 收 规 》(GB50268-97),本工程竣工验收达到合格标准。第一节、施工程序总体设想与施工阶段划分根据本工程特点和业主对工期的要求,我们将合理的部署各项施工资源,在施工力量、机械设备、周转材料配备上,做到优化、合理,加强施工总平面管理,突出工程的主要矛盾,加强工序的衔接和平衡协调工作,有计划、有步骤的组织施工,使工程做到优质、快速、安全。一、施工程序总体设想根据该工程的施工特点,项目经理部全面进行统筹, 精心组织施工。本工程的工期较紧,工程的整个施工过程以管网安装为主,各专业配合穿插进行施工,体现“保工期,保质量”的原则。施工区段的划分,采纳平行流水,立体交叉施工。施工时坚持合理的施工顺序,先地下、后地上,采纳分段开挖,分段安装,分段回填的方式,为提前竣工制造条件。 (一)组织准备为确保质量、工期,使各项指标落实到部门和个人,建...
