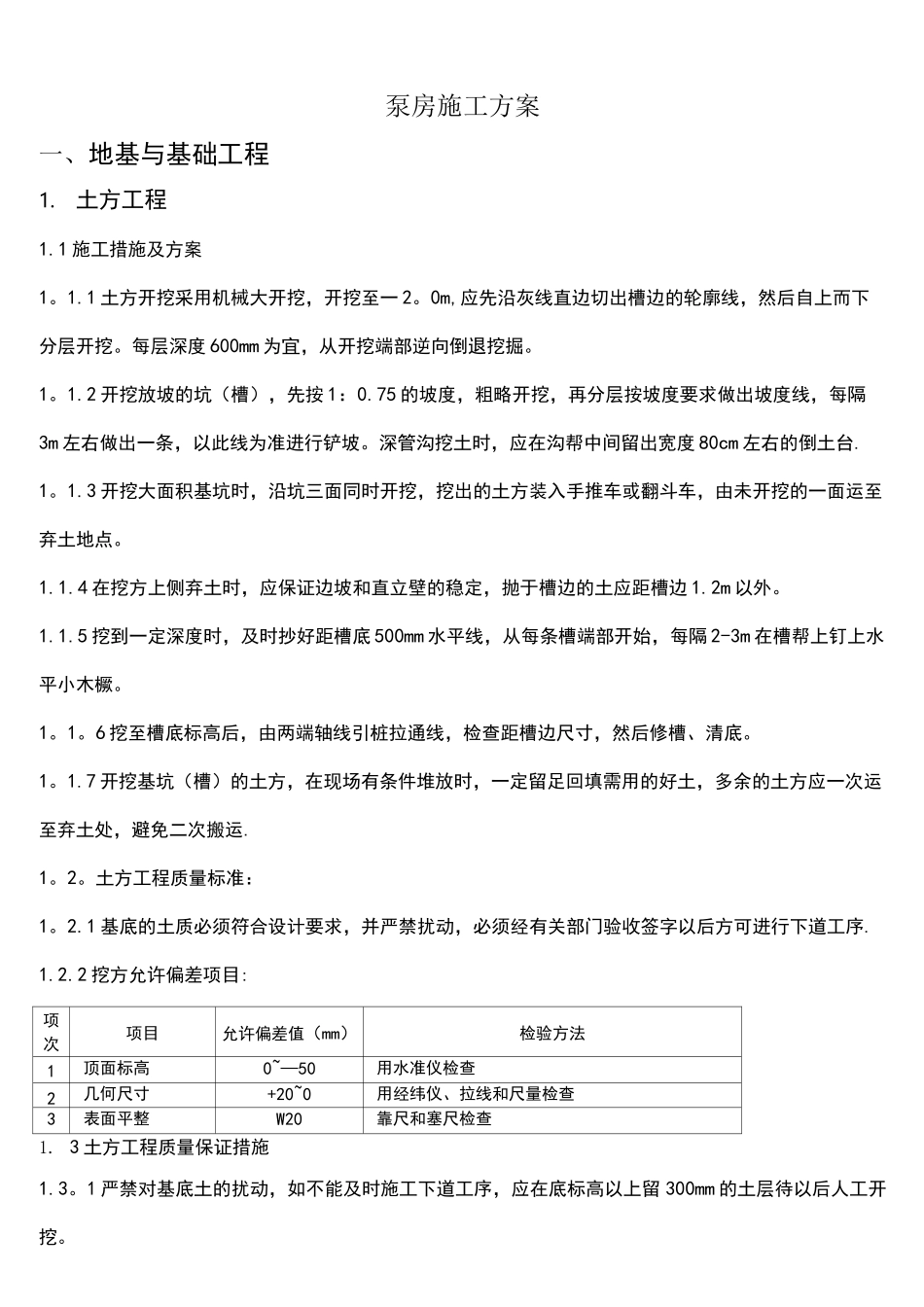

泵房施工方案一、地基与基础工程1
1 施工措施及方案1
1 土方开挖采用机械大开挖,开挖至一 2
0m,应先沿灰线直边切出槽边的轮廓线,然后自上而下分层开挖
每层深度 600mm 为宜,从开挖端部逆向倒退挖掘
2 开挖放坡的坑(槽),先按 1:0
75 的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3m 左右做出一条,以此线为准进行铲坡
深管沟挖土时,应在沟帮中间留出宽度 80cm 左右的倒土台
3 开挖大面积基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点
4 在挖方上侧弃土时,应保证边坡和直立壁的稳定,抛于槽边的土应距槽边 1
5 挖到一定深度时,及时抄好距槽底 500mm 水平线,从每条槽端部开始,每隔 2-3m 在槽帮上钉上水平小木橛
6 挖至槽底标高后,由两端轴线引桩拉通线,检查距槽边尺寸,然后修槽、清底
7 开挖基坑(槽)的土方,在现场有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运
土方工程质量标准:1
1 基底的土质必须符合设计要求,并严禁扰动,必须经有关部门验收签字以后方可进行下道工序
2 挖方允许偏差项目:项次项目允许偏差值(mm)检验方法1顶面标高0~—50用水准仪检查2几何尺寸+20~0用经纬仪、拉线和尺量检查3表面平整W20靠尺和塞尺检查1
3 土方工程质量保证措施1
1 严禁对基底土的扰动,如不能及时施工下道工序,应在底标高以上留 300mm 的土层待以后人工开挖
(完整)泵房施工方案1
2 土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水
3 基坑底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度
如排水设施、支撑结构所需的宽度,在开挖前均应
