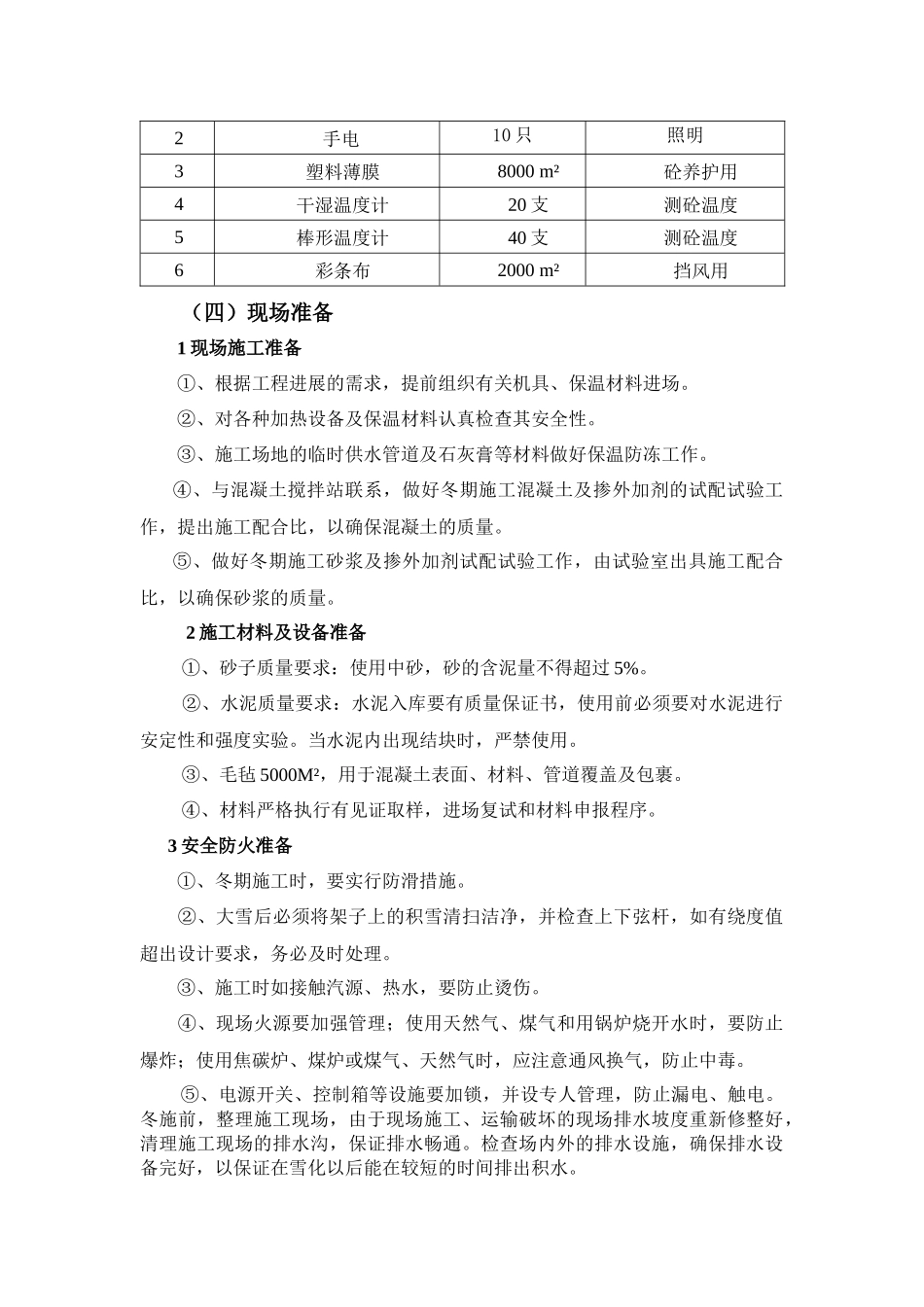

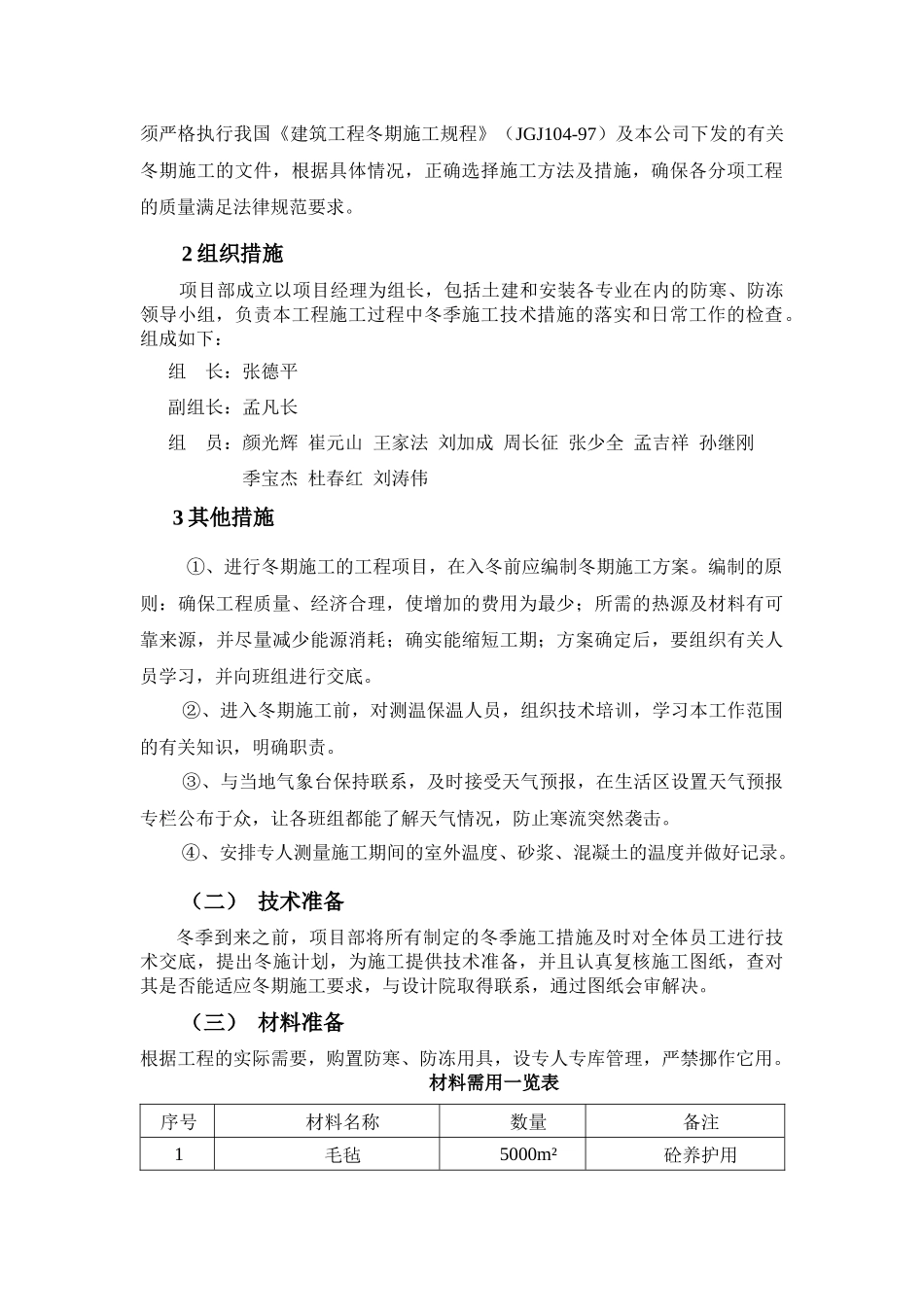

8 一、编制依据1.1 国家关于冬季施工的相关法律规范1.1.1《混凝土结构工程施工质量验收法律规范》(GB50204-2024)1.1.2《建筑工程冬期施工规程》(JGJ104-97)1.1.3《混凝土外加剂应用技术法律规范》(GBJ19-88)1.1.4《混凝土防冻剂》(JC475-92)1.2 建筑工程施工手册1.3 工程施工图纸1.4 工程施工组织设计1.5 施工现场的实际情况二、工程概况青岛和黄小港湾项目 1A 期工程,位于青岛市市北区,北侧为海警大楼,东侧已建小区楼,西侧为胶州湾。是由和记黄埔地产有限公司开发投资兴建,青岛市腾远设计事务所有限公司设计,天元建设集团有限公司承建,青岛万通建设监理有限责任公司监理,山东省地矿工程勘察院勘察,我项目承建的 1 标段,包括、1#、5#、6#楼及 A1 公寓、35KV 和部分地下车库。 本工程于 2010 年 6 月 18 日开工至 2012 年 06 月 6 日竣工。合同工期为 720天。工程经过 2024、2024 年冬季施工。冬季施工将遇工程为:主体砼结构、砌体工程以及安装工程中的预留预埋施工,如何作好结构工程的冬季施工将至关重要。三、冬季施工的前期准备工作(一) 组织准备1 冬期施工范畴根据国家建设部门的相关规定,各地实行冬期施工的大致时间,可根据当地多年气温资料,根据室外日平均气温连续 5d 稳定低于 5ْC 的范围确定;当室外日平均气温连续 5d 稳定低于 5ْC,则此 5d 的第一天为进入冬期施工的第一日,当气温转暖时对最后一个 5d 的室外日平均气温稳定在 5ْC 以上,则此 5d 的最后一天为冬期施工的终日。根据全国部分城市日平均气温稳定低于 5℃的初终日期,在这段时期中,必须严格执行我国《建筑工程冬期施工规程》(JGJ104-97)及本公司下发的有关冬期施工的文件,根据具体情况,正确选择施工方法及措施,确保各分项工程的质量满足法律规范要求。2 组织措施项目部成立以项目经理为组长,包括土建和安装各专业在内的防寒、防冻领导小组,负责本工程施工过程中冬季施工技术措施的落实和日常工作的检查。组成如下:组 长:张德平副组长:孟凡长组 员:颜光辉 崔元山 王家法 刘加成 周长征 张少全 孟吉祥 孙继刚 季宝杰 杜春红 刘涛伟 3 其他措施①、进行冬期施工的工程项目,在入冬前应编制冬期施工方案。编制的原则:确保工程质量、经济合理,使增加的费用为最少;所需的热源及材料有可靠来源,并尽量减少能源消耗;确实能缩短工期;方案确定后,要组织有关人员学习...
