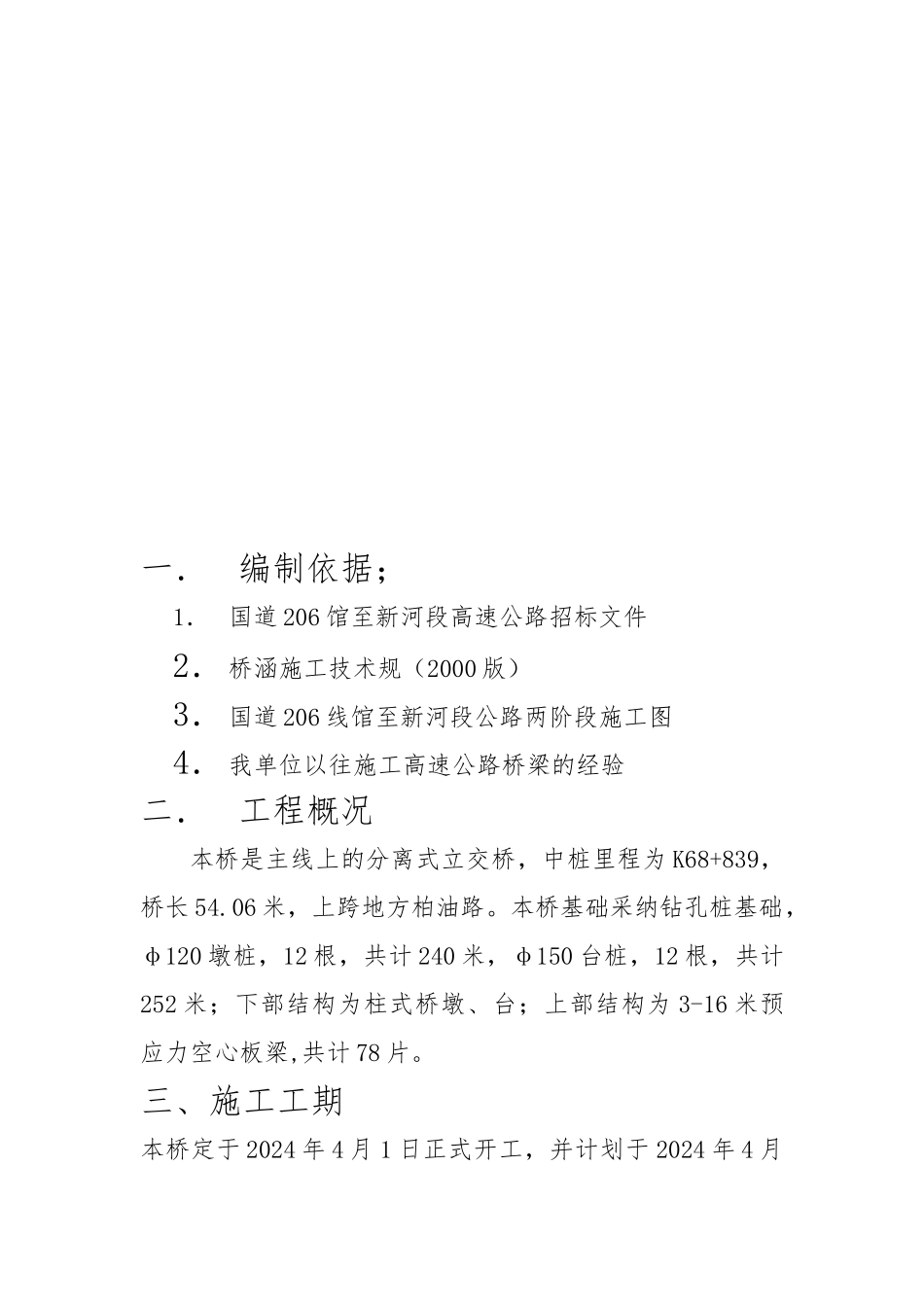

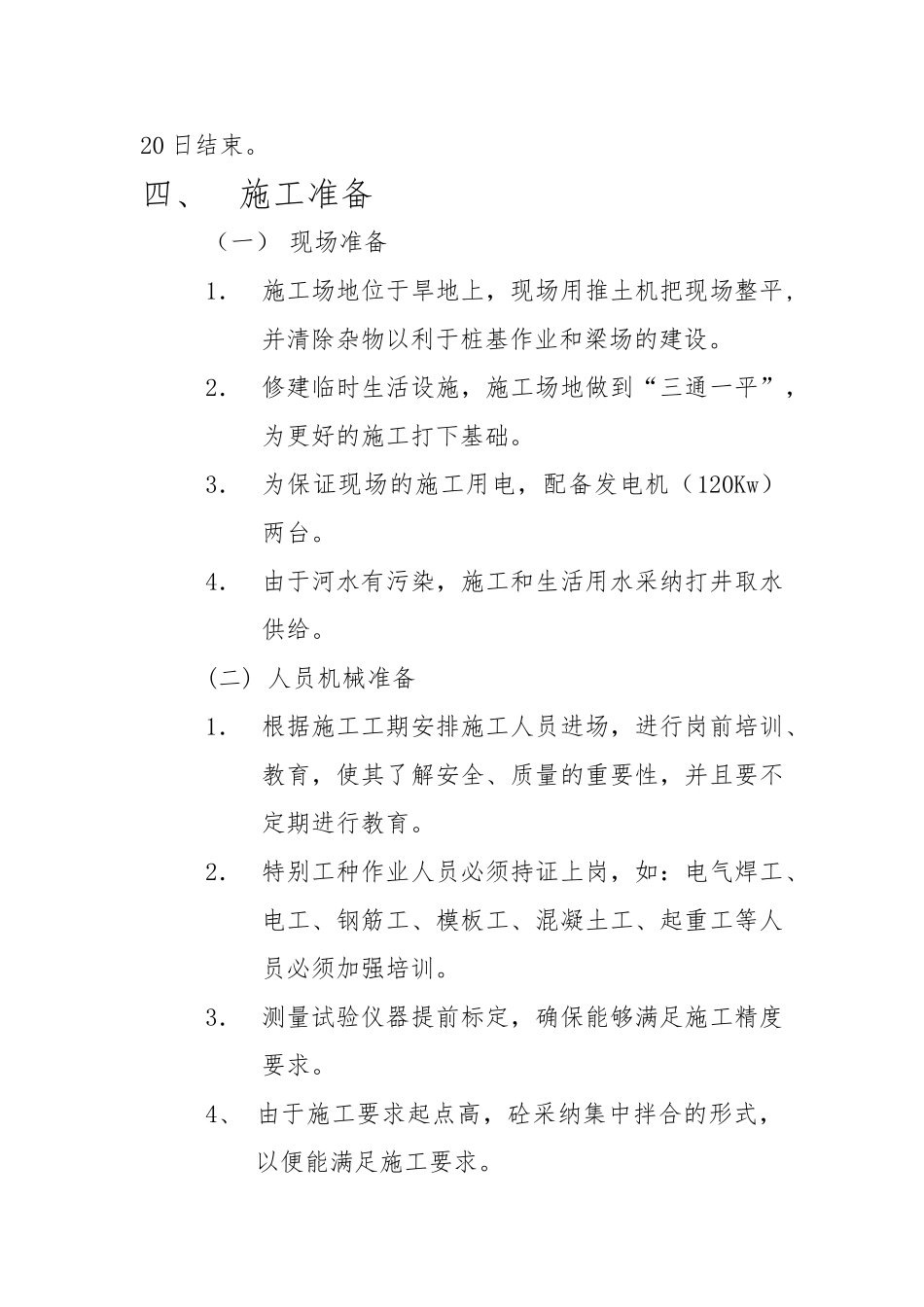

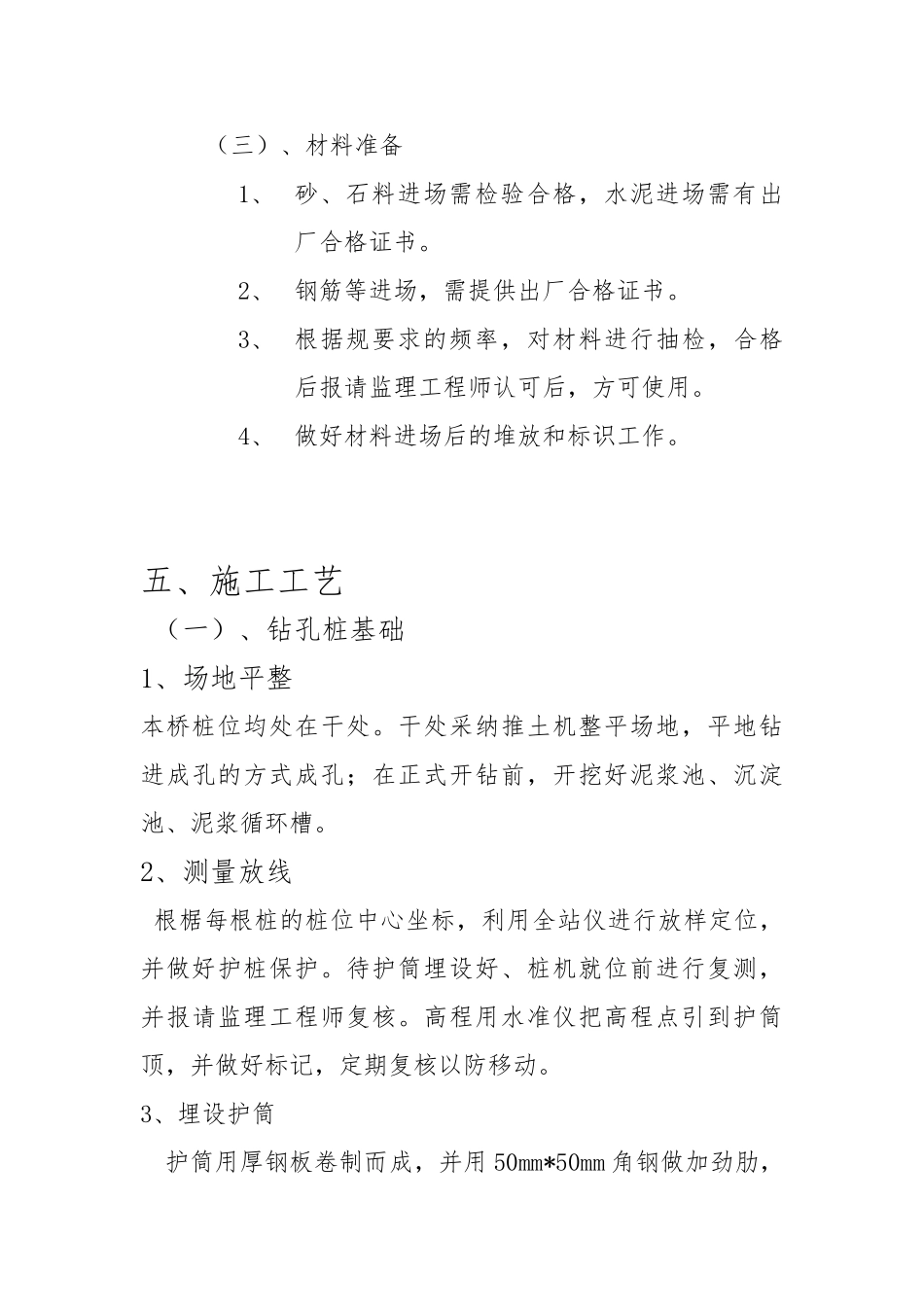

一.编制依据;1. 国道 206 馆至新河段高速公路招标文件2. 桥涵施工技术规(2000 版)3. 国道 206 线馆至新河段公路两阶段施工图4. 我单位以往施工高速公路桥梁的经验二.工程概况本桥是主线上的分离式立交桥,中桩里程为 K68+839,桥长 54.06 米,上跨地方柏油路。本桥基础采纳钻孔桩基础,φ120 墩桩,12 根,共计 240 米,φ150 台桩,12 根,共计252 米;下部结构为柱式桥墩、台;上部结构为 3-16 米预应力空心板梁,共计 78 片。三、施工工期本桥定于 2024 年 4 月 1 日正式开工,并计划于 2024 年 4 月20 日结束。四、施工准备(一) 现场准备1. 施工场地位于旱地上,现场用推土机把现场整平,并清除杂物以利于桩基作业和梁场的建设。2. 修建临时生活设施,施工场地做到“三通一平”,为更好的施工打下基础。3. 为保证现场的施工用电,配备发电机(120Kw)两台。4. 由于河水有污染,施工和生活用水采纳打井取水供给。(二) 人员机械准备1. 根据施工工期安排施工人员进场,进行岗前培训、教育,使其了解安全、质量的重要性,并且要不定期进行教育。2. 特别工种作业人员必须持证上岗,如:电气焊工、电工、钢筋工、模板工、混凝土工、起重工等人员必须加强培训。3. 测量试验仪器提前标定,确保能够满足施工精度要求。4、 由于施工要求起点高,砼采纳集中拌合的形式,以便能满足施工要求。(三)、材料准备1、 砂、石料进场需检验合格,水泥进场需有出厂合格证书。2、 钢筋等进场,需提供出厂合格证书。 3、 根据规要求的频率,对材料进行抽检,合格后报请监理工程师认可后,方可使用。4、 做好材料进场后的堆放和标识工作。五、施工工艺 (一)、钻孔桩基础1、场地平整本桥桩位均处在干处。干处采纳推土机整平场地,平地钻进成孔的方式成孔;在正式开钻前,开挖好泥浆池、沉淀池、泥浆循环槽。2、测量放线 根椐每根桩的桩位中心坐标,利用全站仪进行放样定位,并做好护桩保护。待护筒埋设好、桩机就位前进行复测,并报请监理工程师复核。高程用水准仪把高程点引到护筒顶,并做好标记,定期复核以防移动。3、埋设护筒 护筒用厚钢板卷制而成,并用 50mm*50mm 角钢做加劲肋,直径比设计孔径大 30cm,高度为 2.0m;护筒顶埋设时应露出地表面 20cm 以上,护筒位置应埋设正确,上下垂直,中心偏位不大于 5cm。4、钻机就位 钻机就位时要摆平对中,支垫要牢固,钻头中心应正对桩位...
