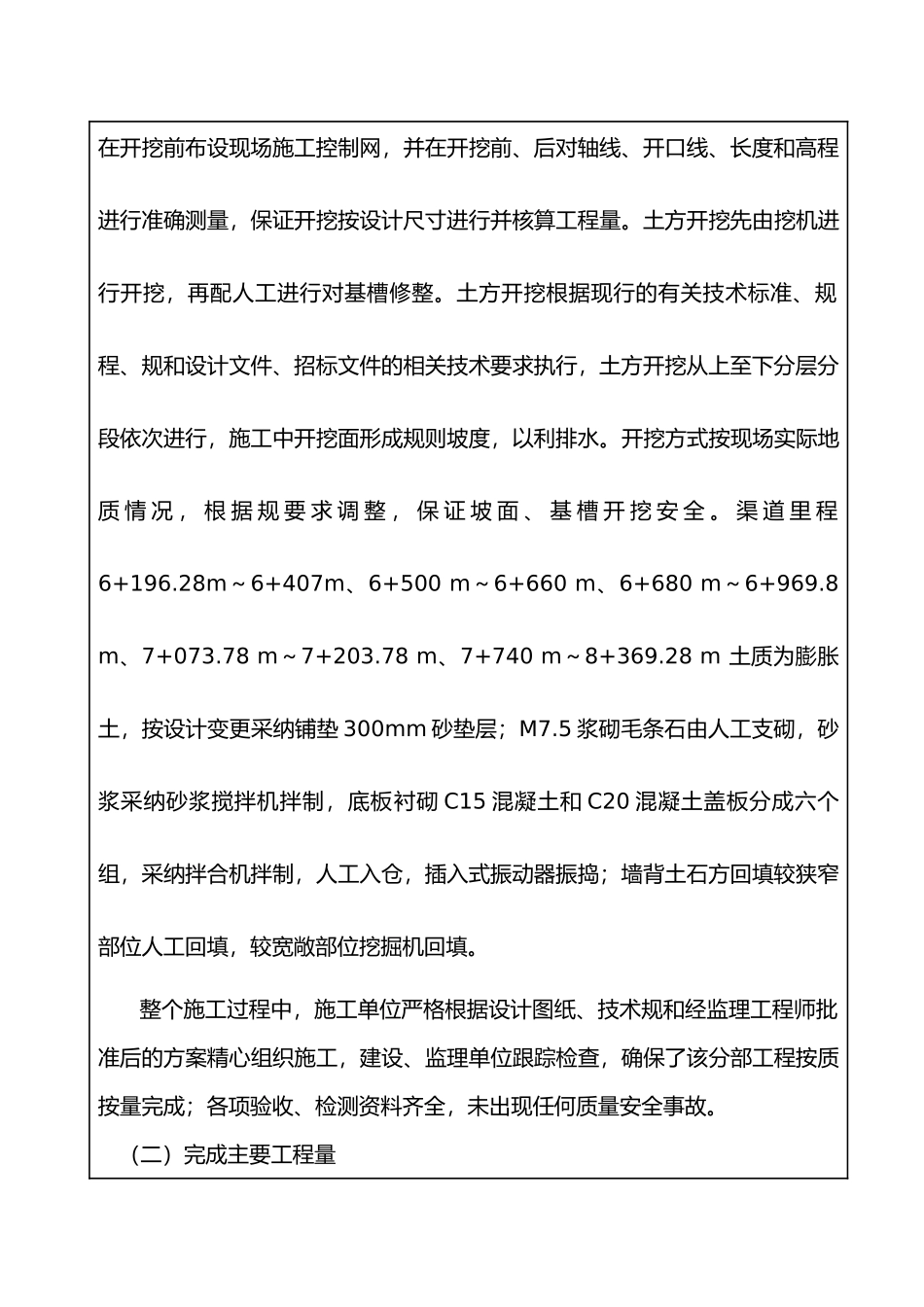

编号:NGQ-2开远市大庄水库工程南干渠渠道工程第七标段南干渠渠道分部工程验收签 定 书单位工程名称:开远市大庄水库南干渠工程开远市大庄水库第 7 标段南干渠渠道分部工程验收工作组2012 年 11 月 9 日前言:2012 年 11 月 9 日,开远市大庄水库工程管理局在施工现场主持召开了大庄水库第 7 标段南干渠渠道工程验收会议。验收工作组由开远市大庄水库工程管理局(建设单位)、红河州水利水电工程建设质量与安全监督站、省红河州水利水电勘察设计讨论院(设计单位)、恒诚建设监理咨询(监理单位)、红河州德泰工程质量检测(检测单位) 、开远市灌区管理(处运行管理单位)和红河州水利电力工程安装队(施工单位)组成。验收工作组经查看了工程现场,查阅了相关资料,听取了参建各方的工作汇报,根据《水利水电建设工程验收规程》(SL223-2024)与《水利水电工程施工质量检验与评定规程》(SL176-2024)、《省水利厅关于水利工程建设项目验收有关问题的通知》(云水建管[2024]57 号)的规定对该分部工程作了仔细的分析和评价,形成本分部工程验收鉴定书。一、分部工程开工完工日期开工日期:2010 年 6 月 10 日。完工日期:2011 年 4 月 30 日。二、分部工程建设容渠道基础土方开挖、渠道混凝土浇筑、渠道 M7.5 浆砌块石砌筑。三、施工过程与完成的主要工程量 (一)工程施工过程 渠道沟槽基础开挖于 2010 年 6 月 10 日开工,2011 年 3 月 15 日完成。在开挖前布设现场施工控制网,并在开挖前、后对轴线、开口线、长度和高程进行准确测量,保证开挖按设计尺寸进行并核算工程量。土方开挖先由挖机进行开挖,再配人工进行对基槽修整。土方开挖根据现行的有关技术标准、规程、规和设计文件、招标文件的相关技术要求执行,土方开挖从上至下分层分段依次进行,施工中开挖面形成规则坡度,以利排水。开挖方式按现场实际地质 情 况 , 根 据 规 要 求 调 整 , 保 证 坡 面 、 基 槽 开 挖 安 全 。 渠 道 里 程6+196.28m~6+407m、6+500 m~6+660 m、6+680 m~6+969.8 m、7+073.78 m~7+203.78 m、7+740 m~8+369.28 m 土质为膨胀土,按设计变更采纳铺垫 300mm 砂垫层;M7.5 浆砌毛条石由人工支砌,砂浆采纳砂浆搅拌机拌制,底板衬砌 C15 混凝土和 C20 混凝土盖板分成六个组,采纳拌合机拌制,人工入仓,插入式振动器振捣;墙背土石方回填较狭窄部位人工回填,较宽敞部...
