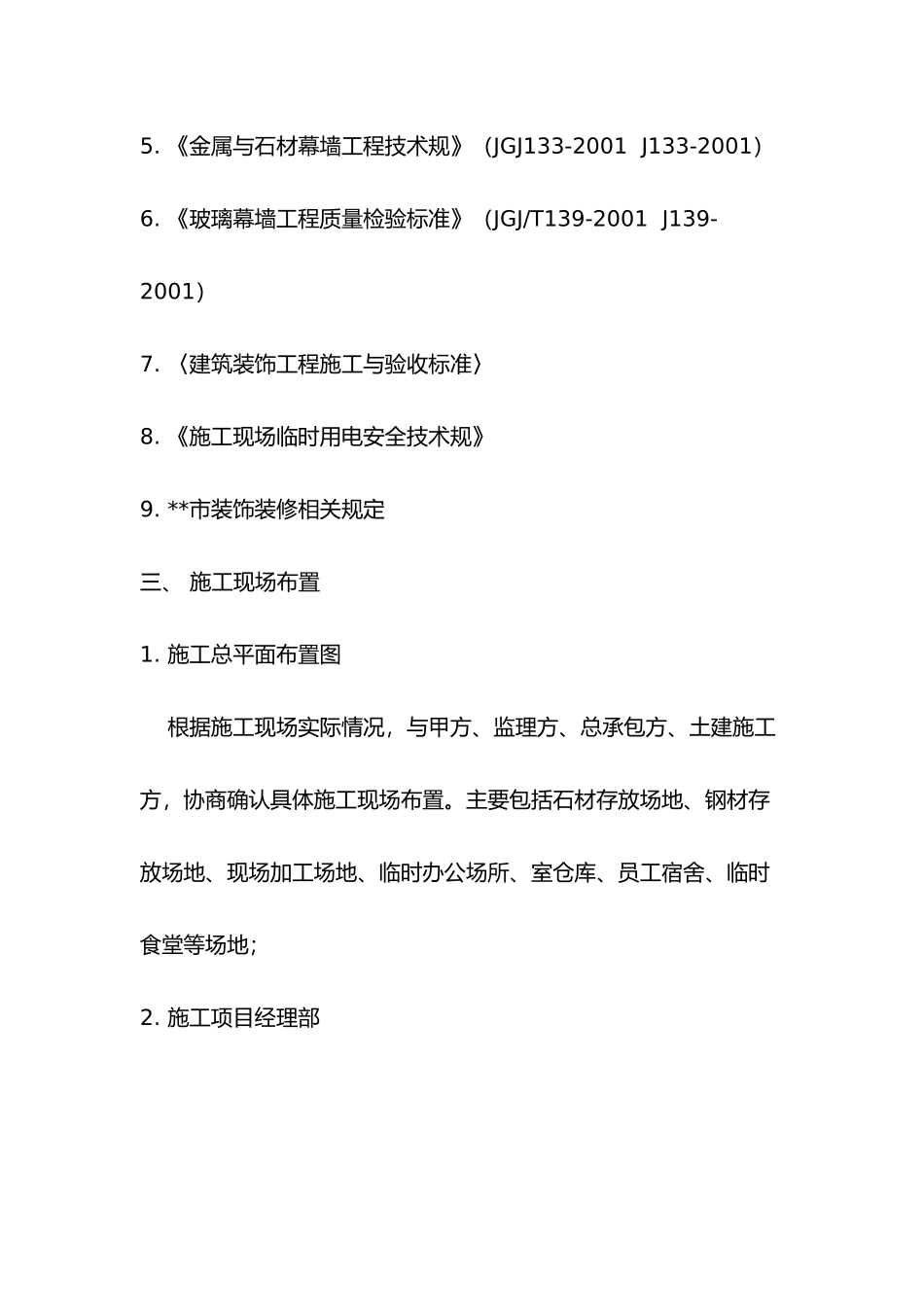

办公楼幕墙施工组织设计一、 工程概况1. 工程名称: 2. 建设地点: 3. 专业工程:石材幕墙4. 承包方式:包工包料5. 质量标准:6. 施工工期: 7. 招标围:石材幕墙设计制作、安装二、 施工依据1. *****办公楼施工图纸2. 《硅酮建筑密封胶》3. 《聚硫建筑密封胶》4. 《建筑幕墙》5. 《金属与石材幕墙工程技术规》(JGJ133-2001 J133-2001)6. 《玻璃幕墙工程质量检验标准》(JGJ/T139-2001 J139-2001)7. 〈建筑装饰工程施工与验收标准〉8. 《施工现场临时用电安全技术规》9. **市装饰装修相关规定三、 施工现场布置1. 施工总平面布置图 根据施工现场实际情况,与甲方、监理方、总承包方、土建施工方,协商确认具体施工现场布置。主要包括石材存放场地、钢材存放场地、现场加工场地、临时办公场所、室仓库、员工宿舍、临时食堂等场地;2. 施工项目经理部 3. 临时用水、用电计划施工用电采纳自备移动电闸箱,自楼层业主方提供的配电箱接引。用水由现场业主方提供上楼的供水管线。四、 施工准备1、技术准备1.1 施工图纸审核交底施工人员要充分熟悉施工图,对图纸疑点逐项记录,结合设计交底配合设计,共同完善设计图纸(如柱、装饰柱侧的凹线与结构边梁矛盾、挑檐处结构与外挂桃檐板的做法、设计造型的具体要求等)。1.2 实测结构的偏差偏差的实测是理石加工与排板的先决条件,应配足人力在短时间完成并保证数据准确。1.3 图纸排板与向厂方交底排板过程中要密切与设计结合,向加工厂方交底前应请设计对图纸予以确认;向厂方交底要细,并办理签认手续。1.4 排板放线排板放线的依据是排板图,任何更改必须与二次设计人进行协商。2、主要材料的质量标准2.1 花岗岩板质量等级要求优等,板面无裂纹,板材厚度为 25mm,板面无缺棱掉角,切割采纳砂锯切割。执行中华人民国建材行业标准《天然花岗石建筑板材》JC205-92。石材验收标准(允许偏差 mm)项目 烧毛面 光面 检验方法立面垂直 6 3 用 3 米托线板表面平整 3 1 用 2 米直尺和楔形塞尺阳角方正 4 2 用 200 毫米方尺接缝平直 4 2 拉 5 米通线接缝高低 3 0.3 用直尺和塞尺接缝宽度 1 0.5 尺检2.2 角钢连接件、不锈钢挂件、螺栓、焊条、结构胶均应有材质证明、检验报告与出厂合格证。“百年大计,质量第一”为保证石材各连接件的防水、耐酸碱、抗震要求,与主体焊接的连接件采纳 Q235 低碳钢,其化学成分、机械性能包括屈服点应符合“...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

办公楼幕墙工程施工设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
