加筋土挡墙施工方案一、工程概况我公司承建的 SA11 合同段 K233+600~K236+000 内共有加筋土挡墙 4 处,主要工程数量如下:工 程名 称墙面板CAT筋带砂性土洞平层帽石第一层基础扩大基础挖基回填锥坡(块)(m)(m3)15#砼(m3)15#砼(m3)15#砼(m3)7
5#浆砌片石(m3)(m3)(m3)7

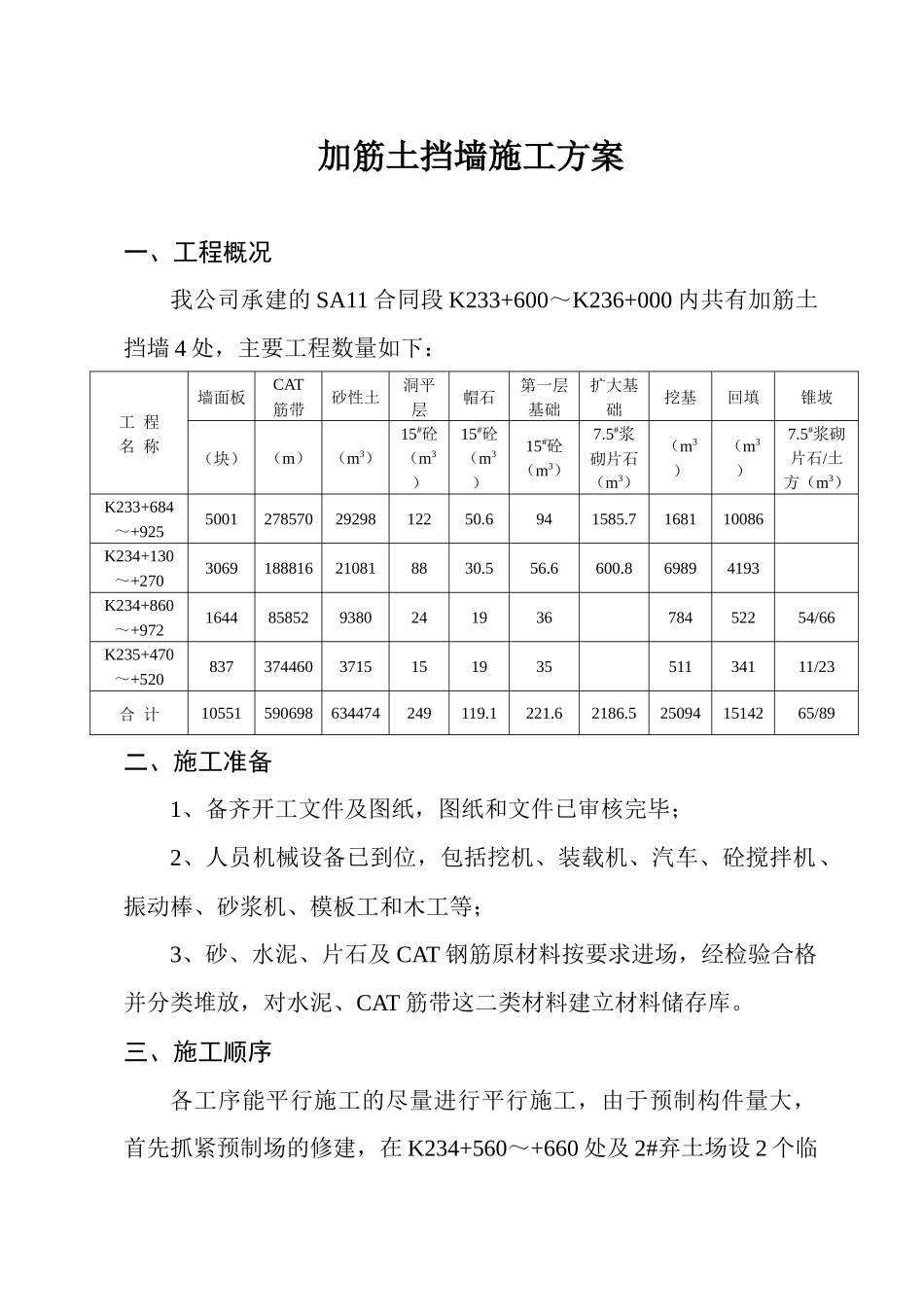

5#浆砌片石/土方(m3)K233+684~+92550012785702929812250
6941585
7168110086K234+130~+2703069188816210818830
869894193K234+860~+972164485852938024193678452254/66K235+470~+520837374460371515193551134111/23合 计10551590698634474249119
5250941514265/89二、施工准备1、备齐开工文件及图纸,图纸和文件已审核完毕;2、人员机械设备已到位,包括挖机、装载机、汽车、砼搅拌机、振动棒、砂浆机、模板工和木工等;3、砂、水泥、片石及 CAT 钢筋原材料按要求进场,经检验合格并分类堆放,对水泥、CAT 筋带这二类材料建立材料储存库
三、施工顺序各工序能平行施工的尽量进行平行施工,由于预制构件量大,首先抓紧预制场的修建,在 K234+560~+660 处及 2#弃土场设 2 个临时预制场
每个预制构件制作场地为 180m2,用片石铺底,C10 混凝土硬化拌平
加工配置钢模板 150 套,日产墙面板 120 块

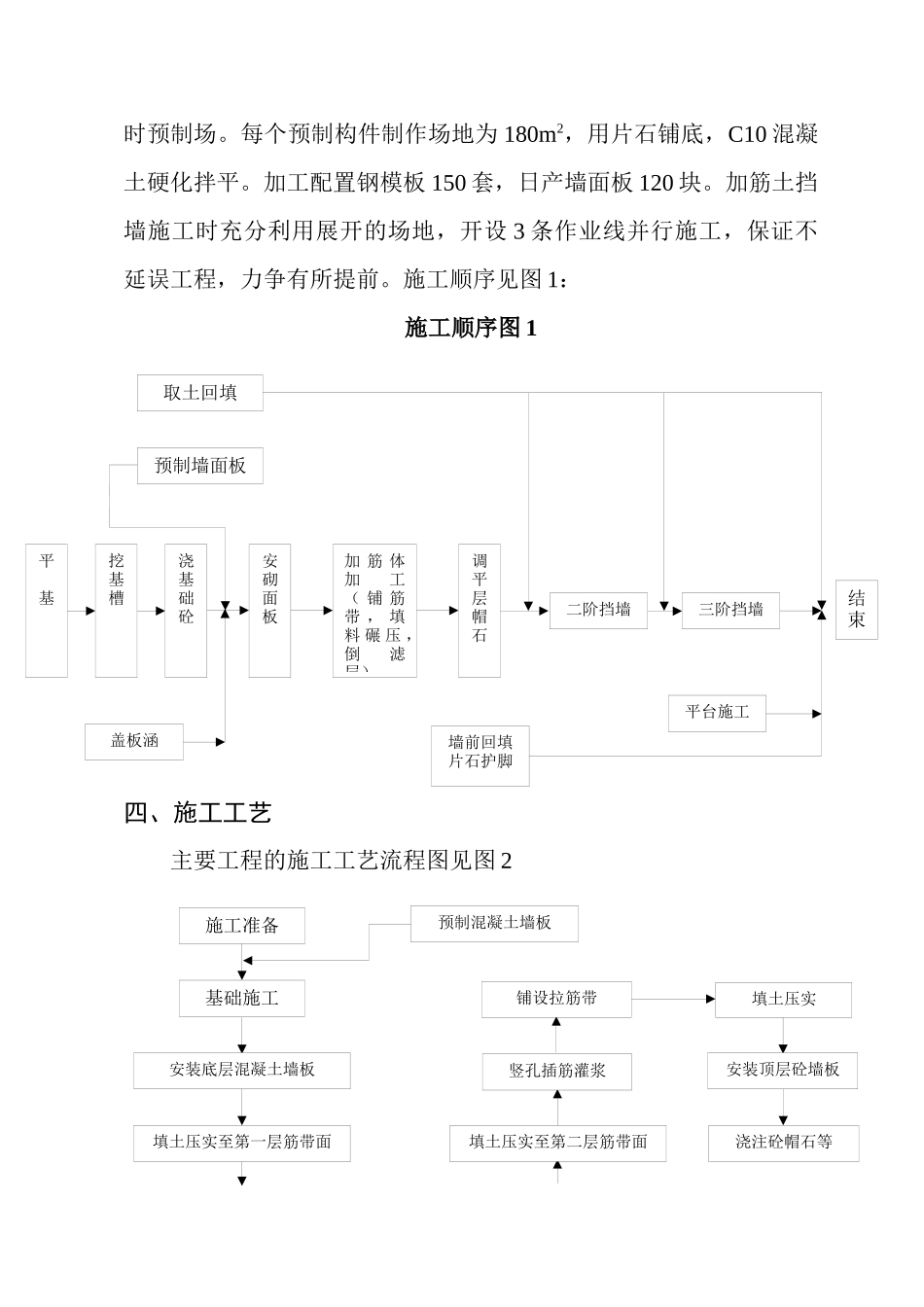

加筋土挡墙施工时充分利用展开的场地,开设 3 条作业线并行施工,保证不延误工程,力争有所提前
施工顺序见图 1:施工顺序图 1四、施工工艺主要工程的施工工艺流程图见图 2取土回填预制墙面板结束三阶挡墙二阶挡墙调
