北城丽景临时用电方案

北城丽景临时用电方案_第1页
1/19
北城丽景临时用电方案_第2页
2/19
北城丽景临时用电方案_第3页
3/19

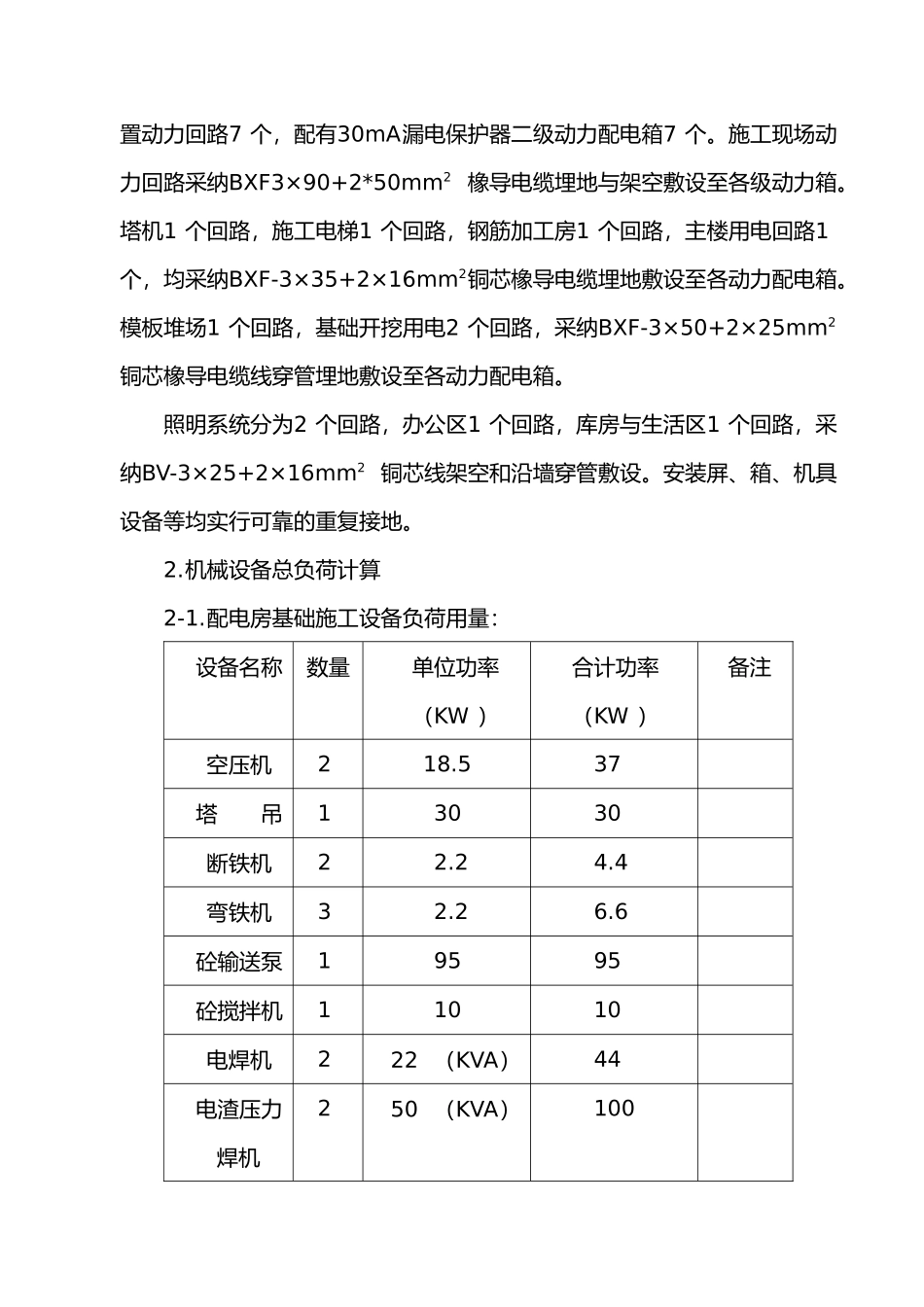

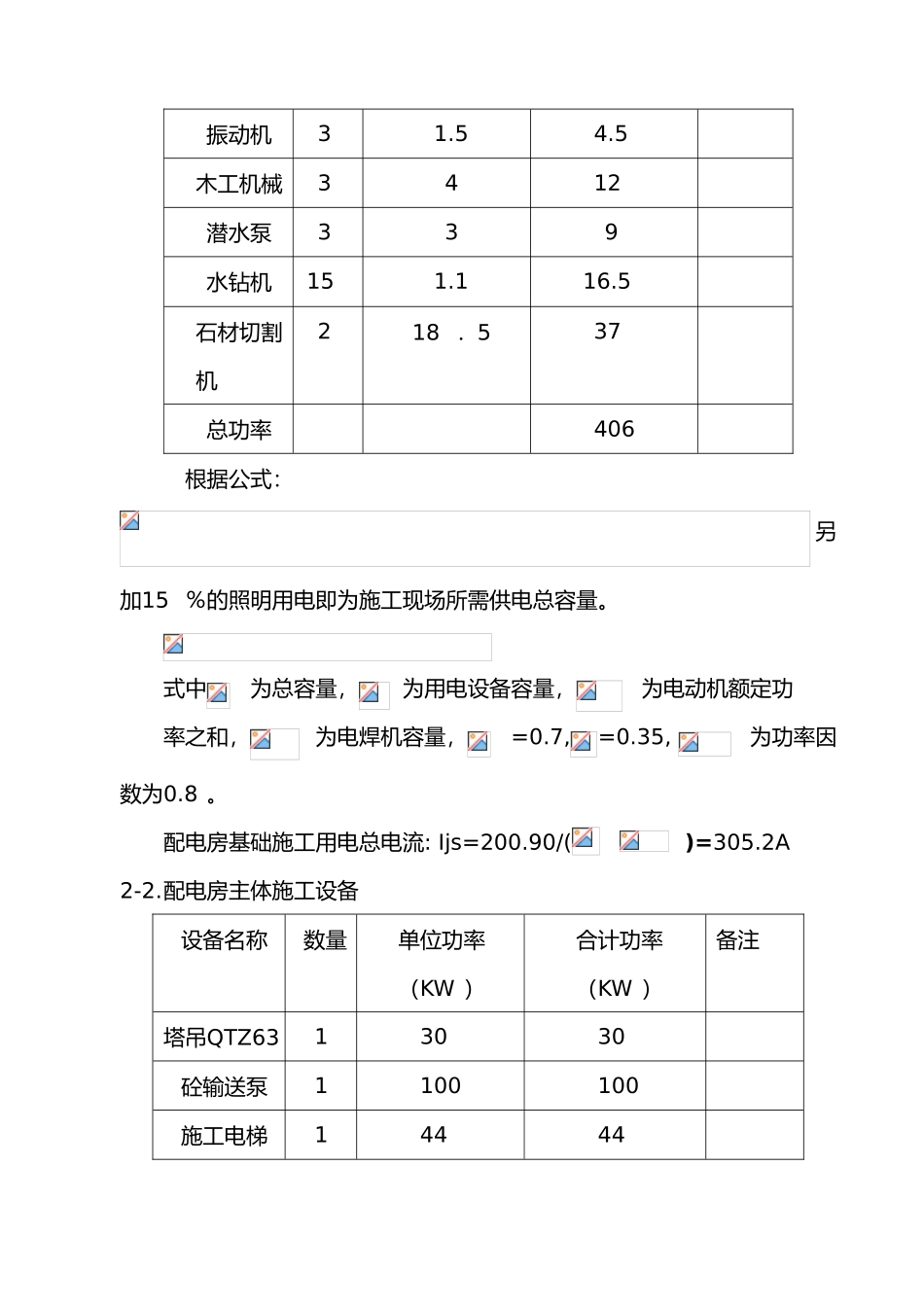

北 城 丽 景 D 栋 工 程施 工 现 场 临 时 用 电 施 工 方 案一. 工程概况本工程为瀚恩物业进展开发的瀚恩第五大道暨北城中央居住区B 地块北城丽景D# 楼, 位于市壁山县, 北临环城路, 东邻壁渝路,D# 楼地上33层,地下1 层。总建筑面积26610.7m² ,建筑高度为99.80米,垂直运输采纳QTZ63 塔机1 台。二. 编制依据1.《施工总平面布置图》。2.《建筑施工检查评分标准》JGJ59—99 。3.《施工现场临时用电安全技术规》JGJ46—2024。4.《建筑工程施工现场供用电安全规》GB50194-93 。三. 施工现场临时用电方案1.临时用电方案部署1.1 临时用电管理责任分工临时用电管理责任人: 1.2 临时用电总体计划施工供电由供电部门提供,电源采纳专用配电房供电。现场总配电屏一个,设置630A 隔离开关1 个,400A空开3 个,200A空开4 个, 供机具设备所用。380V(100A)电表1 个,100A空开1 个, 供办公生活区。施工现场设置动力回路7 个,配有30mA漏电保护器二级动力配电箱7 个。施工现场动力回路采纳BXF3×90+2*50mm2 橡导电缆埋地与架空敷设至各级动力箱。塔机1 个回路,施工电梯1 个回路,钢筋加工房1 个回路,主楼用电回路1个,均采纳BXF-3×35+2×16mm2铜芯橡导电缆埋地敷设至各动力配电箱。模板堆场1 个回路,基础开挖用电2 个回路,采纳BXF-3×50+2×25mm2铜芯橡导电缆线穿管埋地敷设至各动力配电箱。照明系统分为2 个回路,办公区1 个回路,库房与生活区1 个回路,采纳BV-3×25+2×16mm2 铜芯线架空和沿墙穿管敷设。安装屏、箱、机具设备等均实行可靠的重复接地。2.机械设备总负荷计算2-1.配电房基础施工设备负荷用量:设备名称数量单位功率(KW )合计功率(KW )备注空压机218.537塔 吊13030断铁机22.24.4弯铁机32.26.6砼输送泵19595砼搅拌机11010电焊机222 (KVA)44电渣压力焊机250 (KVA)100振动机31.54.5木工机械3412潜水泵339水钻机151.116.5石材切割机218 .537总功率406根据公式:另加15 %的照明用电即为施工现场所需供电总容量。式中为总容量,为用电设备容量,为电动机额定功率之和,为电焊机容量,=0.7,=0.35, 为功率因数为0.8 。配电房基础施工用电总电流: Ijs=200.90/()=305.2A2-2.配电房主体施工设备设备名称数量单位功率(KW )合计功率(KW )备注塔吊QTZ6313030砼输送泵1100100施工电梯14444砼搅拌机21020断铁机32.26.6弯铁机32.26.6电焊机322 (KVA)66电渣压力焊机250...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

北城丽景临时用电方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
