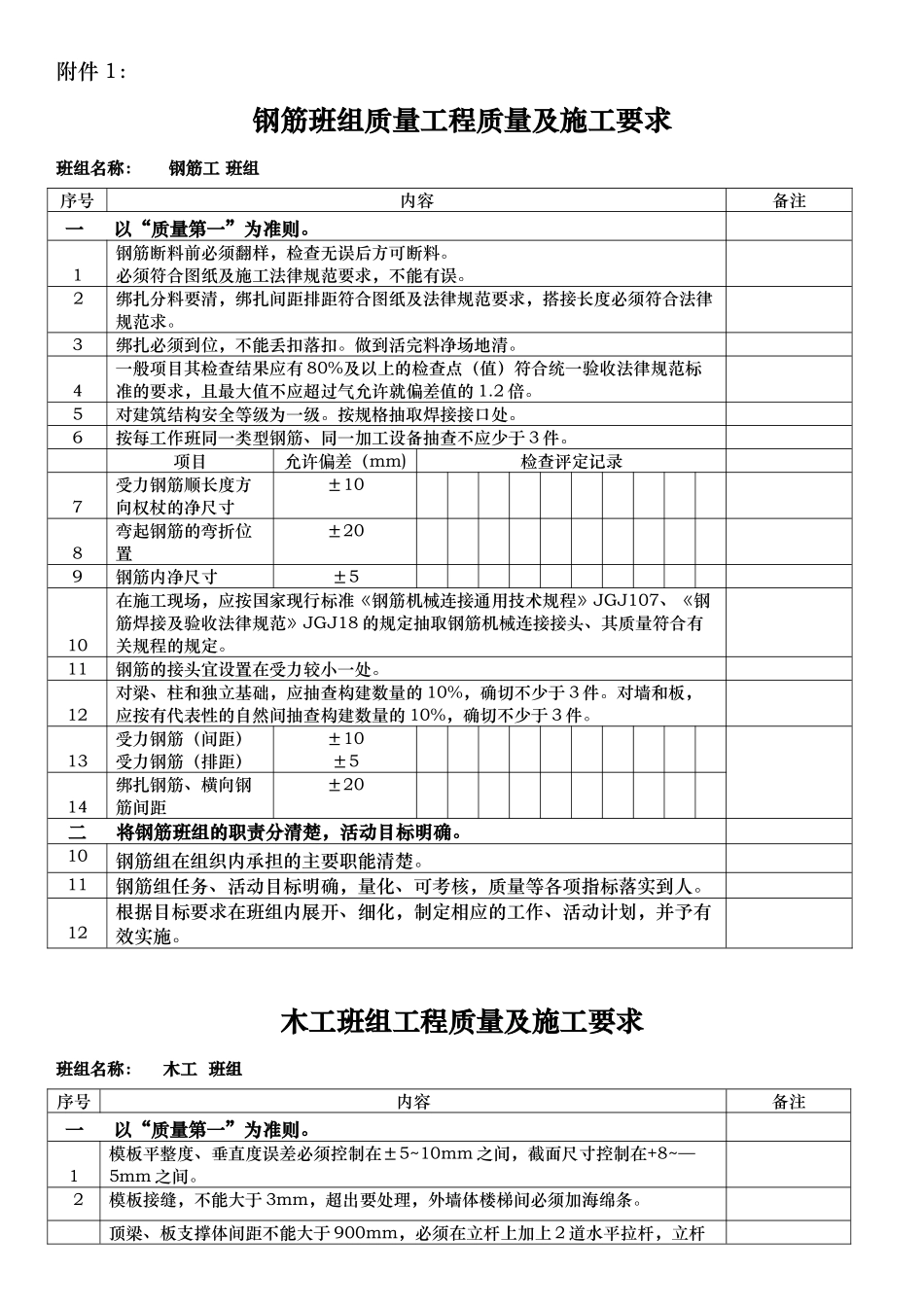

附件 1:钢筋班组质量工程质量及施工要求班组名称: 钢筋工 班组 序号内容备注一 以“质量第一”为准则
1钢筋断料前必须翻样,检查无误后方可断料
必须符合图纸及施工法律规范要求,不能有误
2绑扎分料要清,绑扎间距排距符合图纸及法律规范要求,搭接长度必须符合法律规范求
3绑扎必须到位,不能丢扣落扣
做到活完料净场地清
4一般项目其检查结果应有 80%及以上的检查点(值)符合统一验收法律规范标准的要求,且最大值不应超过气允许就偏差值的 1
5对建筑结构安全等级为一级
按规格抽取焊接接口处
6按每工作班同一类型钢筋、同一加工设备抽查不应少于 3 件
项目允许偏差(mm)检查评定记录7受力钢筋顺长度方向权杖的净尺寸±108弯起钢筋的弯折位置±209钢筋内净尺寸±510在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、《钢筋焊接及验收法律规范》JGJ18 的规定抽取钢筋机械连接接头、其质量符合有关规程的规定
11钢筋的接头宜设置在受力较小一处
12对梁、柱和独立基础,应抽查构建数量的 10%,确切不少于 3 件
对墙和板,应按有代表性的自然间抽查构建数量的 10%,确切不少于 3 件
13受力钢筋(间距)受力钢筋(排距)±10±514绑扎钢筋、横向钢筋间距±20 二 将钢筋班组的职责分清楚,活动目标明确
10钢筋组在组织内承担的主要职能清楚
11钢筋组任务、活动目标明确,量化、可考核,质量等各项指标落实到人
12根据目标要求在班组内展开、细化,制定相应的工作、活动计划,并予有效实施
木工班组工程质量及施工要求班组名称: 木工 班组 序号内容备注一 以“质量第一”为准则
1模板平整度、垂直度误差必须控制在±5~10mm 之间,截面尺寸控制在+8~—5mm 之间
2模板接缝,不能大于 3mm,超出要处理,外墙体楼梯间必须加海绵条

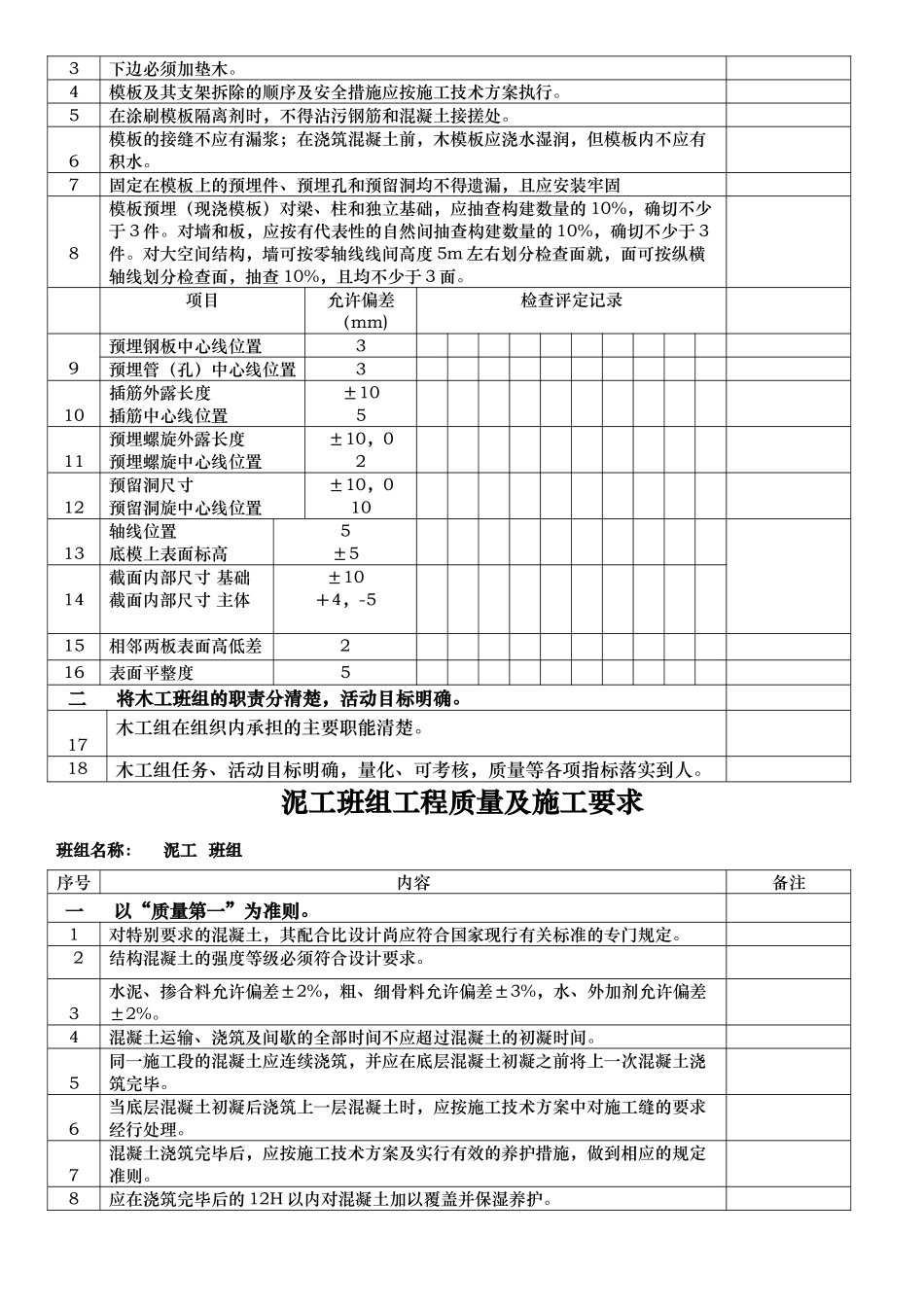

顶梁、板支撑体间距不能大于 9
