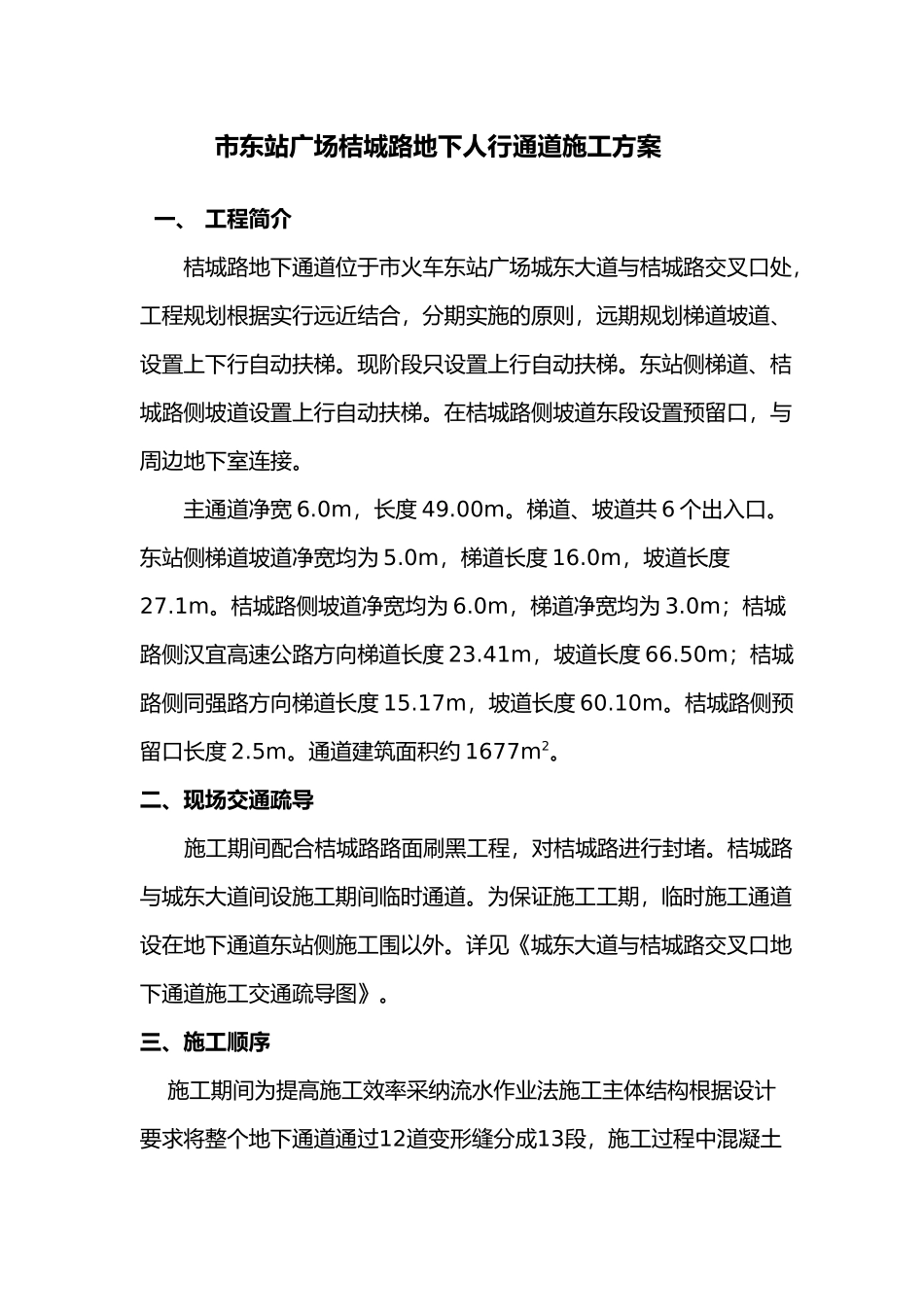

市东站广场桔城路地下人行通道施工方案一、 工程简介桔城路地下通道位于市火车东站广场城东大道与桔城路交叉口处,工程规划根据实行远近结合,分期实施的原则,远期规划梯道坡道、设置上下行自动扶梯
现阶段只设置上行自动扶梯
东站侧梯道、桔城路侧坡道设置上行自动扶梯
在桔城路侧坡道东段设置预留口,与周边地下室连接
主通道净宽 6
0m,长度 49
梯道、坡道共 6 个出入口
东站侧梯道坡道净宽均为 5
0m,梯道长度 16
0m,坡道长度27
桔城路侧坡道净宽均为 6
0m,梯道净宽均为 3
0m;桔城路侧汉宜高速公路方向梯道长度 23
41m,坡道长度 66
50m;桔城路侧同强路方向梯道长度 15
17m,坡道长度 60
桔城路侧预留口长度 2
通道建筑面积约 1677m2
二、现场交通疏导施工期间配合桔城路路面刷黑工程,对桔城路进行封堵
桔城路与城东大道间设施工期间临时通道
为保证施工工期,临时施工通道设在地下通道东站侧施工围以外
详见《城东大道与桔城路交叉口地下通道施工交通疏导图》

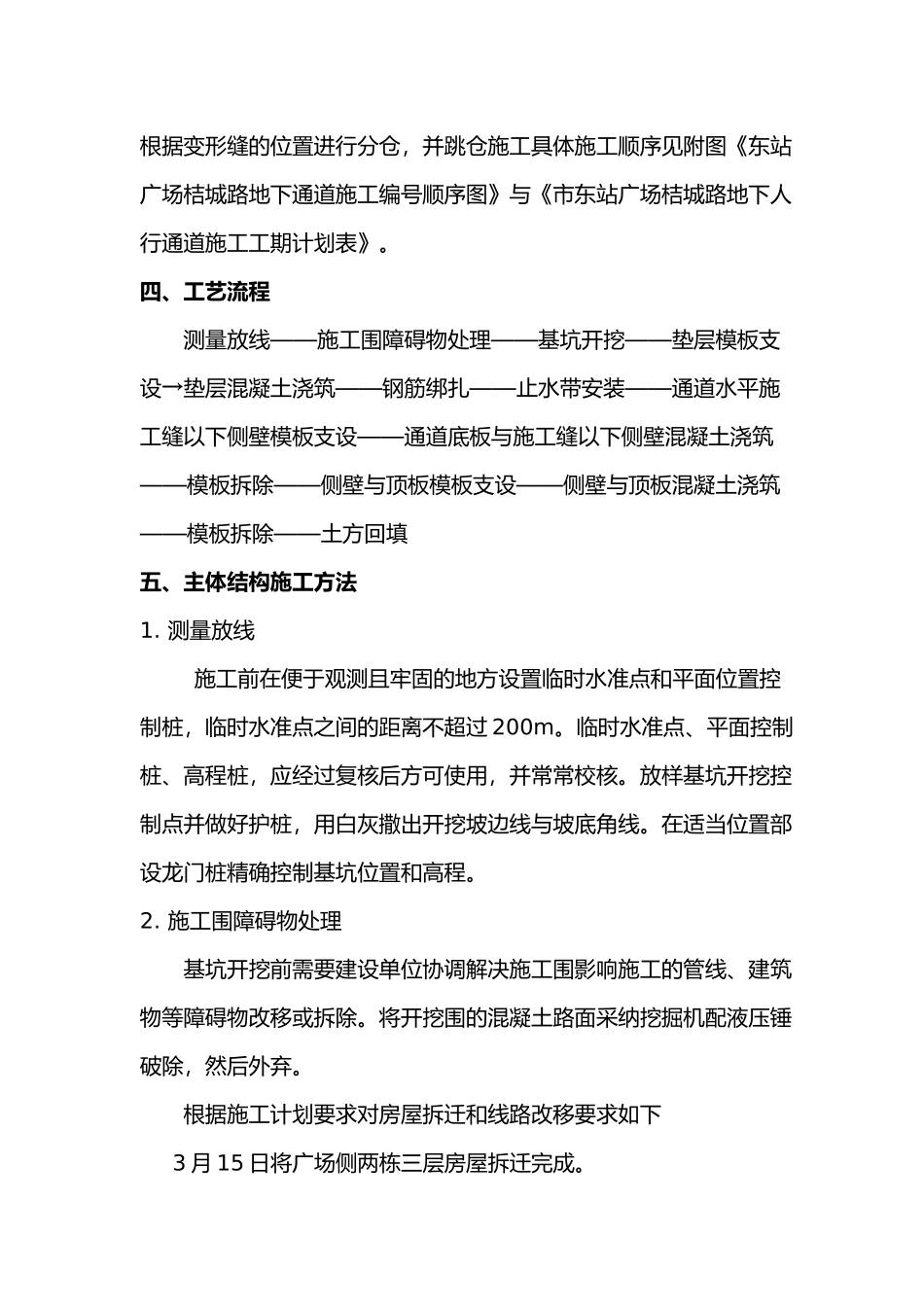

三、施工顺序 施工期间为提高施工效率采纳流水作业法施工主体结构根据设计要求将整个地下通道通过12道变形缝分成13段,施工过程中混凝土根据变形缝的位置进行分仓,并跳仓施工具体施工顺序见附图《东站广场桔城路地下通道施工编号顺序图》与《市东站广场桔城路地下人行通道施工工期计划表》
四、工艺流程测量放线——施工围障碍物处理——基坑开挖——垫层模板支设→垫层混凝土浇筑——钢筋绑扎——止水带安装——通道水平施工缝以下侧壁模板支设——通道底板与施工缝以下侧壁混凝土浇筑——模板拆除——侧壁与顶板模板支设——侧壁与顶板混凝土浇筑——模板拆除——土方回填五、主体结构施工方法1
测量放线施工前在便于观测且牢固的地方设置临时水准点和平面位置控制桩,临时水准点之间的距离不超过 200m
