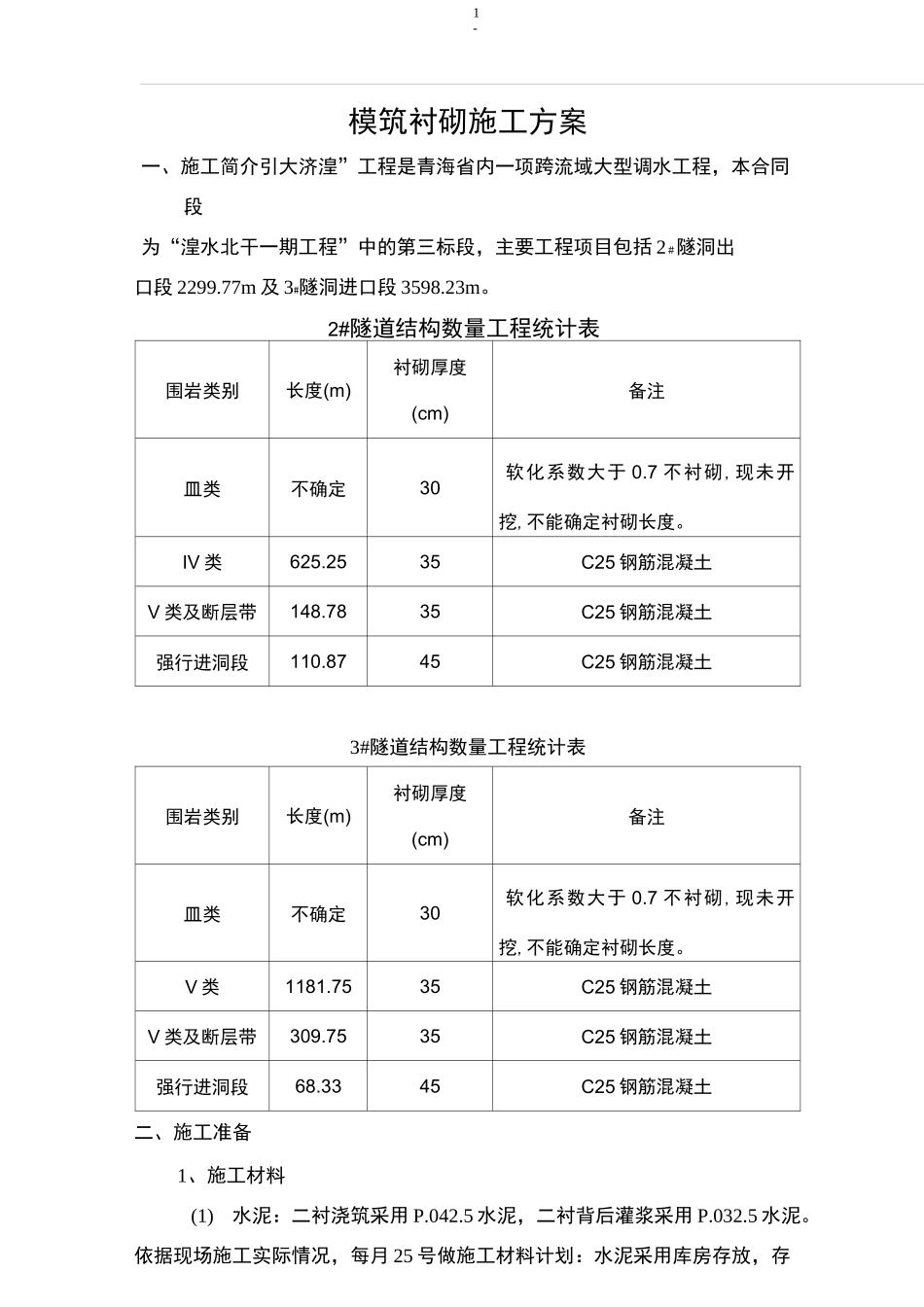

1-模筑衬砌施工方案一、施工简介引大济湟”工程是青海省内一项跨流域大型调水工程,本合同段为“湟水北干一期工程”中的第三标段,主要工程项目包括 2#隧洞出口段 2299
77m 及 3#隧洞进口段 3598
2#隧道结构数量工程统计表围岩类别长度(m)衬砌厚度(cm)备注皿类不确定30软化系数大于 0
7 不衬砌,现未开挖,不能确定衬砌长度
IV 类625
2535C25 钢筋混凝土V 类及断层带148
7835C25 钢筋混凝土强行进洞段110
8745C25 钢筋混凝土3#隧道结构数量工程统计表围岩类别长度(m)衬砌厚度(cm)备注皿类不确定30软化系数大于 0
7 不衬砌,现未开挖,不能确定衬砌长度
V 类1181
7535C25 钢筋混凝土V 类及断层带309
7535C25 钢筋混凝土强行进洞段68
3345C25 钢筋混凝土二、施工准备1、施工材料(1)水泥:二衬浇筑采用 P

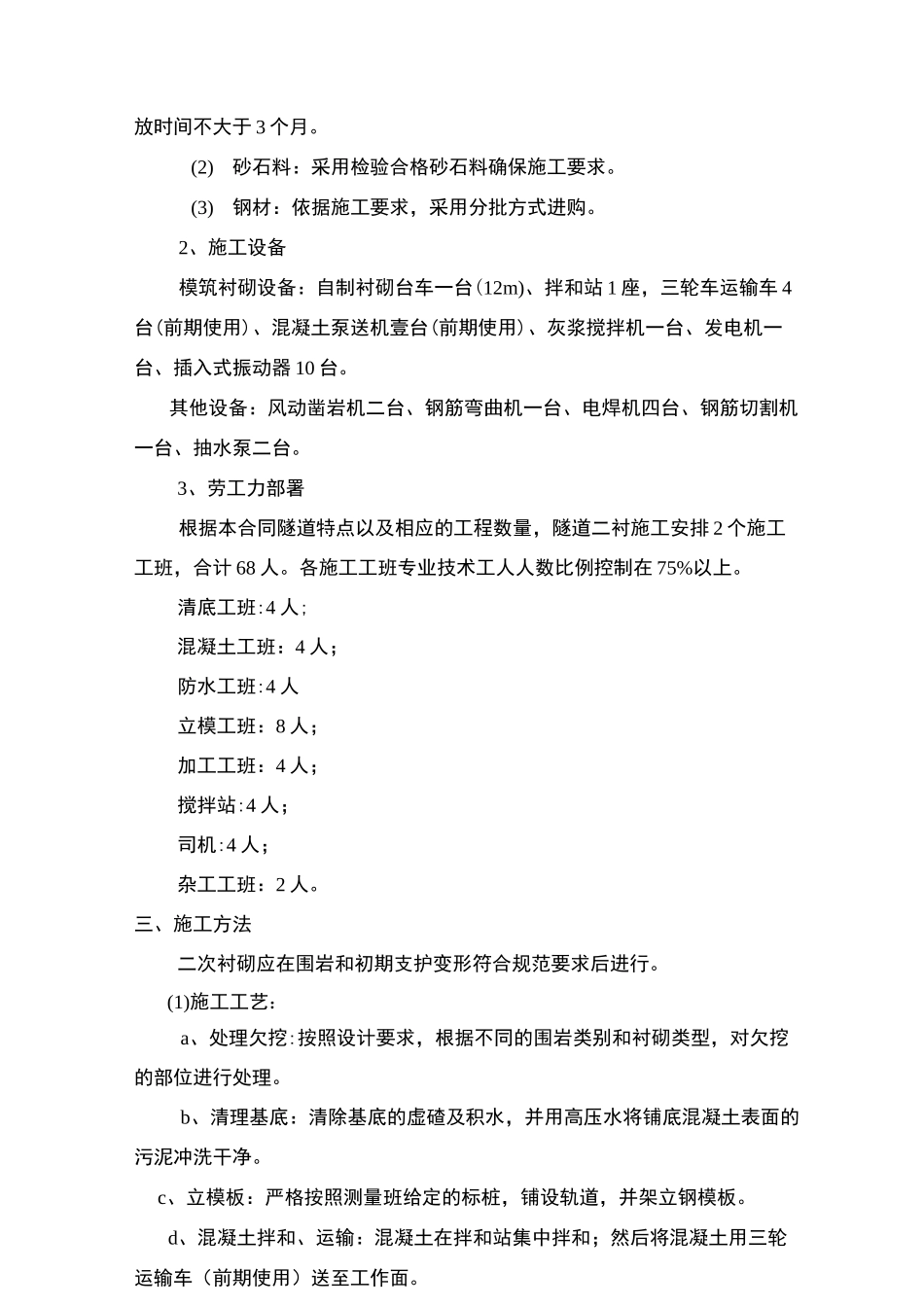

5 水泥,二衬背后灌浆采用 P
依据现场施工实际情况,每月 25 号做施工材料计划:水泥采用库房存放,存放时间不大于 3 个月
(2)砂石料:采用检验合格砂石料确保施工要求
(3)钢材:依据施工要求,采用分批方式进购
2、施工设备模筑衬砌设备:自制衬砌台车一台(12m)、拌和站 1 座,三轮车运输车 4台(前期使用)、混凝土泵送机壹台(前期使用)、灰浆搅拌机一台、发电机一台、插入式振动器 10 台
其他设备:风动凿岩机二台、钢筋弯曲机一台、电焊机四台、钢筋切割机一台、抽水泵二台
3、劳工力部署根据本合同隧道特点以及相应的工程数量,隧道二衬施工安排 2 个施工工班,合计 68 人
各施工工班专业技术工人人数比例控制在 75%以上

清底工班:4 人;混凝土工班:4 人;防水工班:4 人立模工班:8 人;加工工班:4 人;搅拌站:4 人;司机:4 人;杂工工班:2
