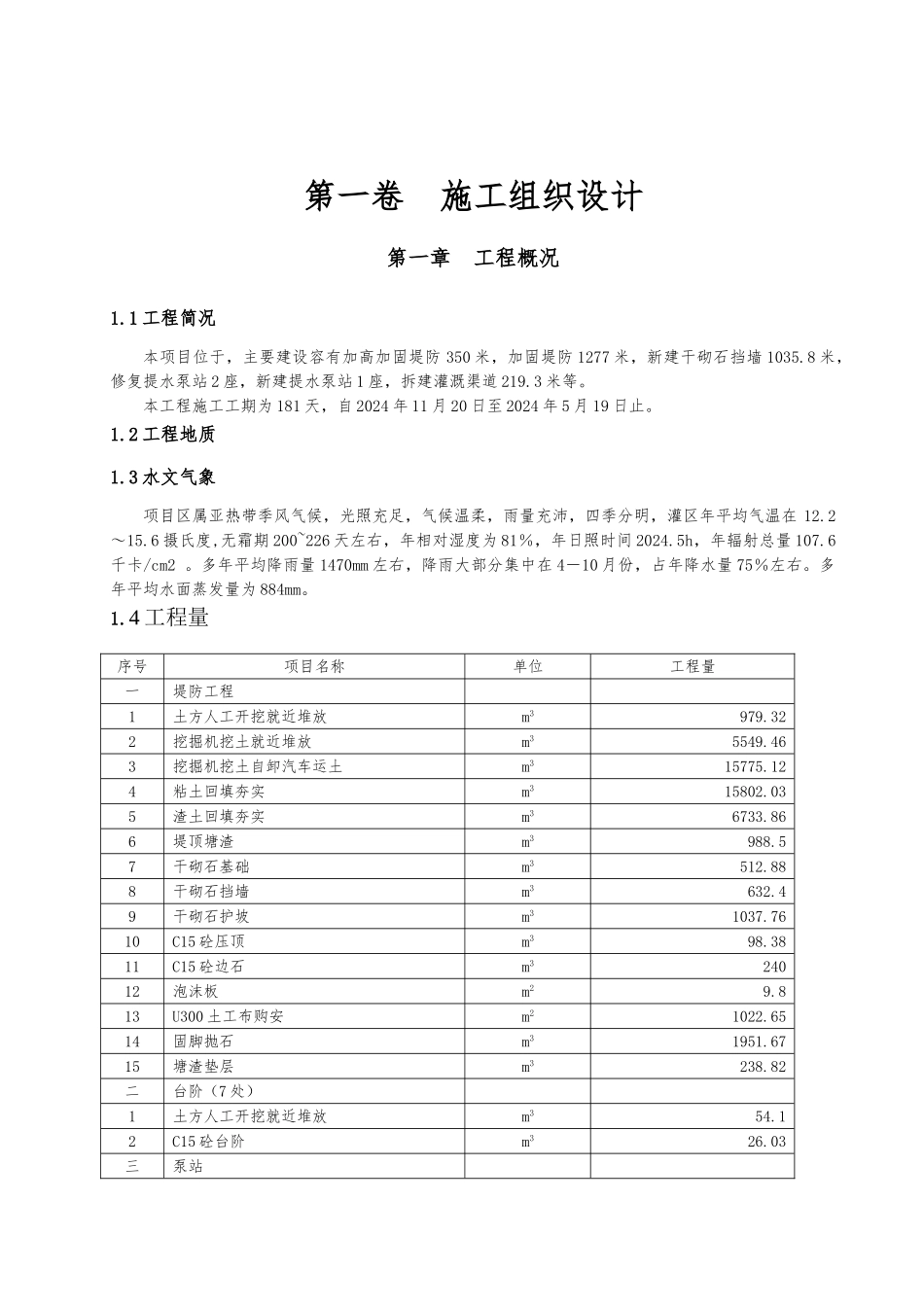

第一卷 施工组织设计第一章 工程概况1.1 工程简况本项目位于,主要建设容有加高加固堤防 350 米,加固堤防 1277 米,新建干砌石挡墙 1035.8 米,修复提水泵站 2 座,新建提水泵站 1 座,拆建灌溉渠道 219.3 米等。本工程施工工期为 181 天,自 2024 年 11 月 20 日至 2024 年 5 月 19 日止。1.2 工程地质1.3 水文气象项目区属亚热带季风气候,光照充足,气候温柔,雨量充沛,四季分明,灌区年平均气温在 12.2~15.6 摄氏度,无霜期 200~226 天左右,年相对湿度为 81%,年日照时间 2024.5h,年辐射总量 107.6千卡/cm2 。多年平均降雨量 1470mm 左右,降雨大部分集中在 4-10 月份,占年降水量 75%左右。多年平均水面蒸发量为 884mm。1.4 工程量序号项目名称单位工程量一堤防工程1土方人工开挖就近堆放m3979.322挖掘机挖土就近堆放m35549.463挖掘机挖土自卸汽车运土m315775.124粘土回填夯实m315802.035渣土回填夯实m36733.866堤顶塘渣m3988.57干砌石基础m3512.888干砌石挡墙m3632.49干砌石护坡m31037.7610C15 砼压顶m398.3811C15 砼边石m324012泡沫板m29.813U300 土工布购安m21022.6514固脚抛石m31951.6715塘渣垫层m3238.82二台阶(7 处)1土方人工开挖就近堆放m354.12C15 砼台阶m326.03三泵站(一)新建泵站1挖掘机挖土就近堆放m3743.462粘土回填夯实m3574.133M7.5 浆砌块石基础m326.324M7.5 浆砌块石挡墙m361.655M7.5 浆砌块石底板m34.96M10 水泥砂浆勾缝m387.977C15 砼压顶m31.368截水环m31.7499C15 砼底板m30.510M10 浆砌碳化砖集水井只211Φ500 钢筋砼排水管、橡胶圈置安m1912泵站基础以上部分(包括楼梯)m222.9413更新水泵、电机与附件套114Φ75PVC 排水管m5.6(二)修复泵站1坡屋面项12外墙涂料项13挖掘机挖土就近堆放m3184.944粘土回填夯实m3110.965M7.5 浆砌块石基础m325.96M7.5 浆砌块石挡墙m364.687M7.5 浆砌块石底板m31.898M10 水泥砂浆勾缝m390.589C15 砼压顶1.1415泡沫板m210.516灌溉渠道m219.31.5 施工条件1.5.1.交通条件交通较为方便,施工区围有机耕路连通。1.5.2.施工供水、供电条件工程所在在地区临近西苕溪,水源充足,施工用水可就近抽取,布置于徐村湾附近的生活区可使用自来水,其他没有自来水供的地区,可就近抽取溪水,经过过滤消毒后使用。施工供电,拟从附近农网接引,并配备发电机组作备用电源。1.5.3.建筑材料1、土料:西苕溪堤整治加固所需土...
