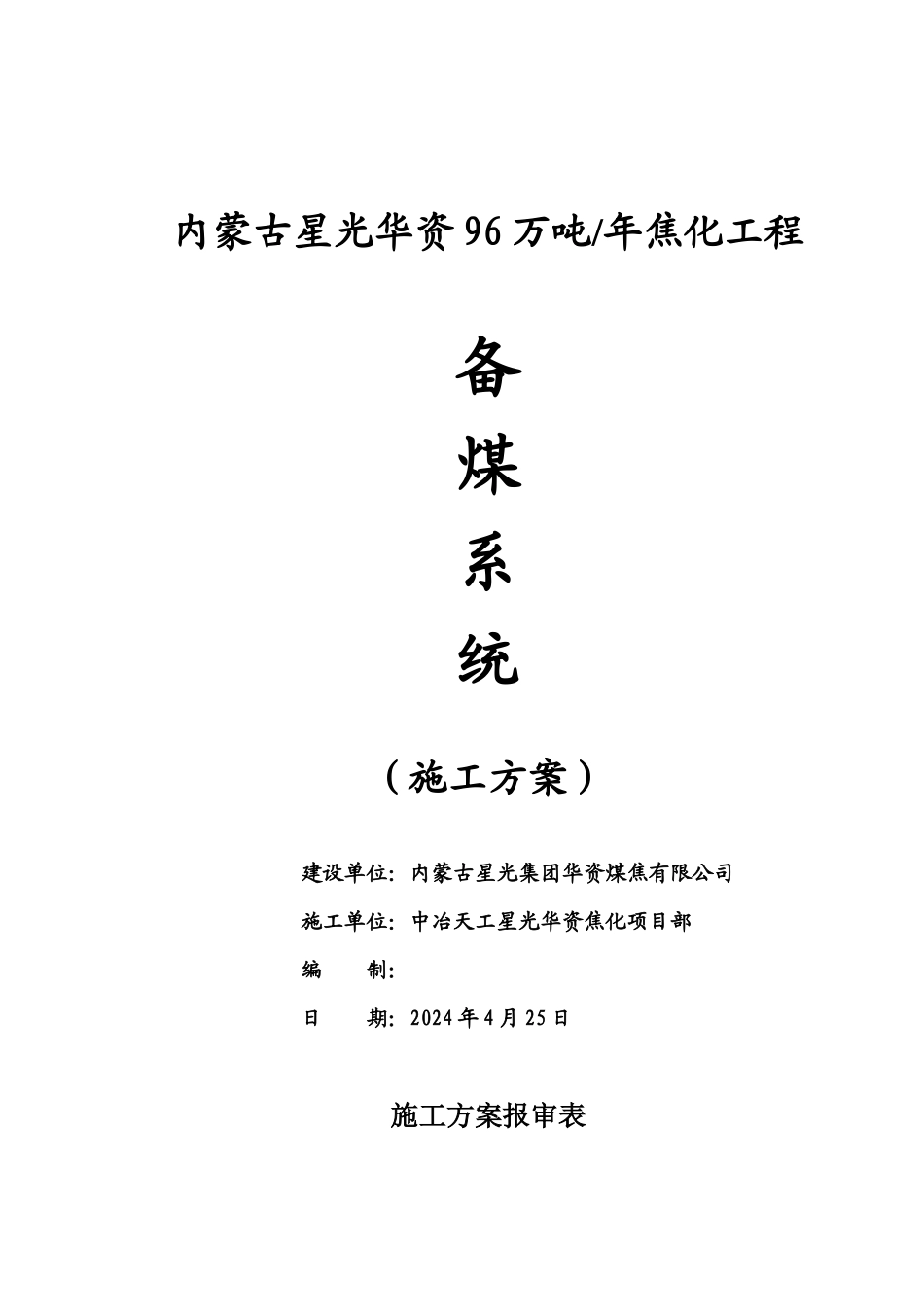

内蒙古星光华资 96 万吨/年焦化工程备煤系统(施工方案)建设单位:内蒙古星光集团华资煤焦有限公司施工单位:中冶天工星光华资焦化项目部编 制:日 期:2024 年 4 月 25 日施工方案报审表工程名称:星光集团华资煤焦公司 96 万吨/年焦化工程 编号:致:星光集团华资煤焦公司 我方已根据施工合同的有关规定完成了 备煤系统 施工方案的编制工作,并经我单位技术负责人审查批准,请予以审查。附:施工方案承包单位(章) 项目经理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 建设单位审核意见: 建设单位: 日 期: 审 批 页 施工单位:中冶天工华资焦化工程项目部编制:审核:审批: 监理单位: 建设单位:一. 工程概况 该工程为内蒙古太西煤集团乌斯太焦化公司贺兰山 60万吨/年焦化项目中的备煤系统工程,分为备煤通廊(805h)﹑备煤通廊(805k) ﹑备煤转运站(805j)、粉碎楼(805g)4个子单位工程。 备煤通廊(805k)为钢结构通廊,混凝土支架支撑。 备煤通廊(805h) —为钢结构,—为混凝土结构。 1#运煤转运站地下为砼框架结构。 破裂楼檐高 15.5m。属框架结构,建筑面积 637m2。一层层高 3.7m,二层层高 6m,三层层高 6m。二. 施工前的准备工作1. 建立钢筋加工厂钢筋制作利用 2#焦炉西侧的钢筋场。2. 金属结构制作钢通廊钢桁架在厂内制作,利用﹑2#焦炉场地位置。三. 工程施工(一) 基础施工 1. 土方开挖土方采纳大开挖,工作面宽度按搭设脚手架确定,反铲挖掘机挖土(坑上作业),自卸汽车运至甲方指定地点,人工清底,土方开挖后进行验槽,原土打夯后进行下一工序。2. 砼垫层施工每隔 4 米左右距离钉一短钢筋,水准仪抄平,以便控制垫层顶面标高,砼搅拌站搅拌,三轮车运至指定地点,用平板振动器振实振平。3.钢筋工程垫层上经过测量放线后进行钢筋施工,绑扎底板及顶板上层钢筋需搭设马凳筋,马凳筋纵横间距均为 1000mm。4.模板工程模板工程采纳木模板,φ12 对拉螺栓(双螺母间距600mm)与 φ48 架管相结合进行模板加固,模板支设时底部留有清扫孔,供浇注砼前清扫杂物用。5.砼浇注砼浇注时底板侧板顶板同时浇注,浇注侧板及顶﹑﹑板时待底板砼达到初凝后进行,另外砼的配料严格按配合比进行,振捣必须密实,不得过振或漏振,以砼表面开始泛浆和不冒气泡为宜,且振动棒插入下层砼 50cm。砼初凝后即开始浇水...
