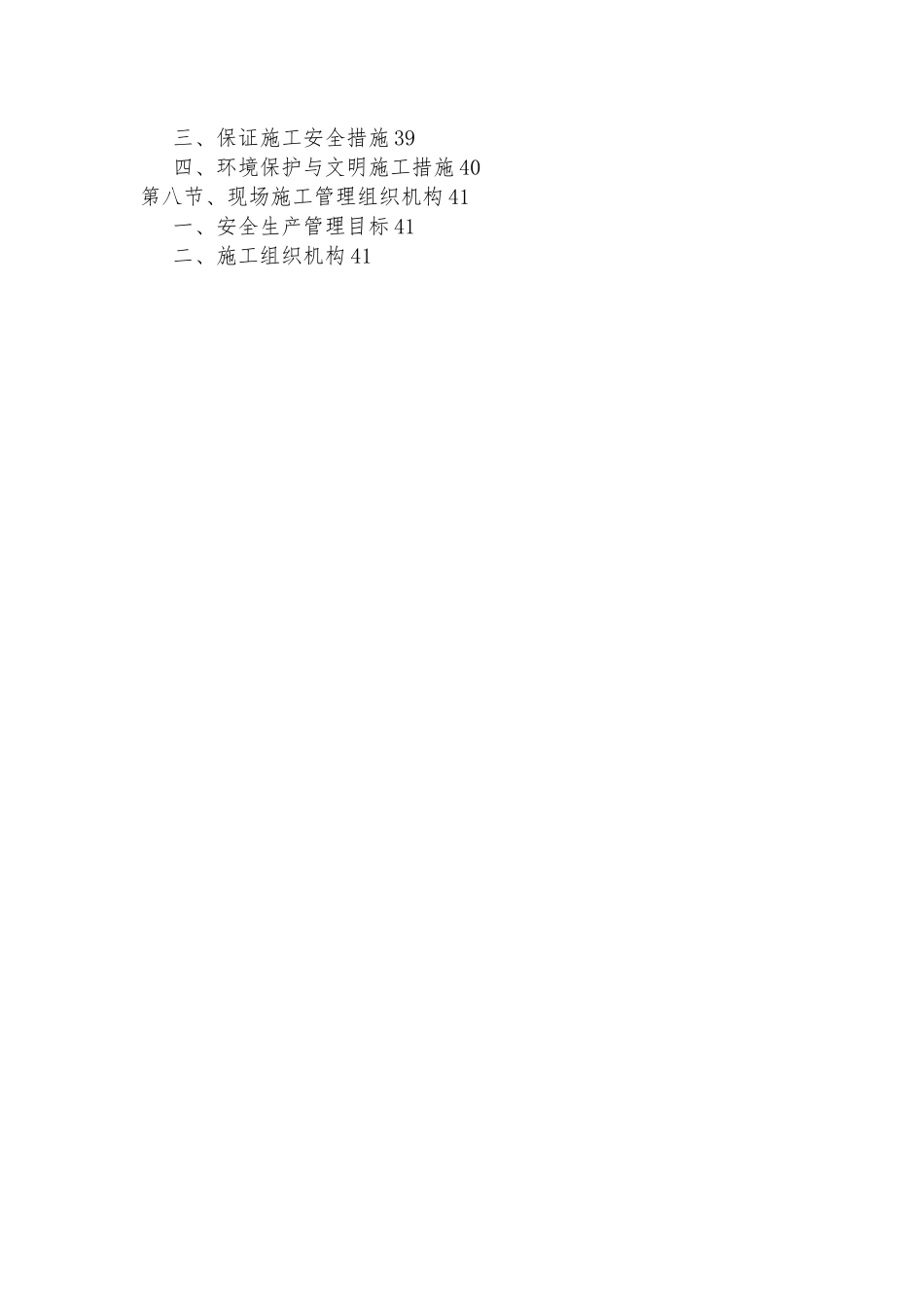

外墙脚手架搭设施工组织设计目 录第一节工程概况与编制依据 3一、工程概况 3二、编制依据与参考书籍 3第二节、施工准备工作与主要材料需用量计划 3一、技术准备工作 3二、物质准备工作 4三、劳动力准备 4第三节、一般规定 5第四节外墙脚手架搭设有关要求 6一、搭设围 6二、有关要求 6第五节落地式双排钢管外脚手架搭设标准 6一、脚手架材质 6二、脚手架的基底 7三、脚手架的扫地杆 8四、架体与建筑物的拉结 8五、脚手架板的铺设 12六、立杆的纵距、横距、步距 13七、外脚手架的防护 14八、支撑体系 14九、杆件搭设构造要求 16十、荷载 18十一、受料平台 18十二、特别部位处理 20十三、搭设和拆除顺序 25第六节脚手架的结构计算 26第十节外脚手架工程 26一、落地外脚手架 27二、悬挑外脚手架 27第七节、各项技术管理措施 38一、脚手架材料质量控制措施 38二、保证施工质量措施 38三、保证施工安全措施 39四、环境保护与文明施工措施 40第八节、现场施工管理组织机构 41一、安全生产管理目标 41二、施工组织机构 41外墙脚手架搭设施工组织设计第一节 工程概况与编制依据一、 工程概况碧海红树园工程位于市福田区,北临滨海大道,西临福荣路,南与下沙新市镇邻界,东为多层住宅区与幼儿园,本项目由 8 栋 33 层塔式住宅组成,地下一层用于停车车库与设备用房,并按规定做平战结合的人防地下室,一层用于停车、绿化、肉菜市场,住宅门厅等公用设施。该工程占地面积 38185m2,总建筑面积 205700 m2,地上 33 层,地下 1 层,三、四号楼建筑面积约 27000 m2。1 层层高 4.6m,2 层6.2m,3-7 层 2.8m,8-30 层 2.9m,31 层 3.1m,32 层 3.0m,33 层3.1m。1 层标高-0.90m。屋顶标高 102.80m。脚手架 1-9 层采纳落地式脚手架。10 层 16a 槽钢悬挑钢管脚手架。10、15、20、25 层、30 层采纳钢丝绳卸荷。二、编制依据与参考书籍1、建筑施工扣件式钢管脚手架安全技术规。(JGJ130-2001)2、《高层建筑施工手册》。3、碧海红树园 3、4 号楼施工图。第二节、施工准备工作与主要材料需用量计划一、技术准备工作为了保证该工程外脚手架的搭设与拆除方法切实可行,贯彻“安全、适用、可行、经济”的原则,做好各种材料机械加工的技术资料准备和使用计划安排。做好安全技术交底工作,操作工人考核培训。二、物质准备工作 外脚手架材料采纳 48×3.5mm 优质钢管、直角扣件、对接扣件、...
