新世界新汇华庭进展项目施工工程标段二穿墙螺杆洞处理方案(修改版)编制人:审核人:审批人:编制单位:新世界新汇华庭进展项目施工工程标段二项目部编制日期:2024 年 04 月 26 日1、施工方法:本工程采纳可回收的穿墙螺杆进行模板的加固和定位,即在墙放置穿墙螺杆套管,在进行墙面粉刷前,须将穿墙螺杆洞中的套管处理完毕,并确保外墙防水的效果
现实行如下处理方案:派专人用冲击钻将螺杆洞中的套管打碎,并清理洁净(、外墙钻头打入深度≥50mm);采纳发泡剂进行墙体中部填充,填充深度保持在 100~120mm 为宜;墙体侧与外侧 50~60mm 深度围采纳膨胀水泥砂浆(膨胀剂掺量占水泥重量 3%)将穿墙螺杆洞捣塞密实;外墙螺杆洞砂浆充分干燥后,在螺杆口部位粘贴 100×100×3 自粘防水卷材
粘贴前必须保证螺杆孔的砂浆充分干燥,以防止孔的水份因受热蒸发破坏自粘防水卷材
封堵完毕,分批待监理单位验收完毕,方可进行抹灰施工

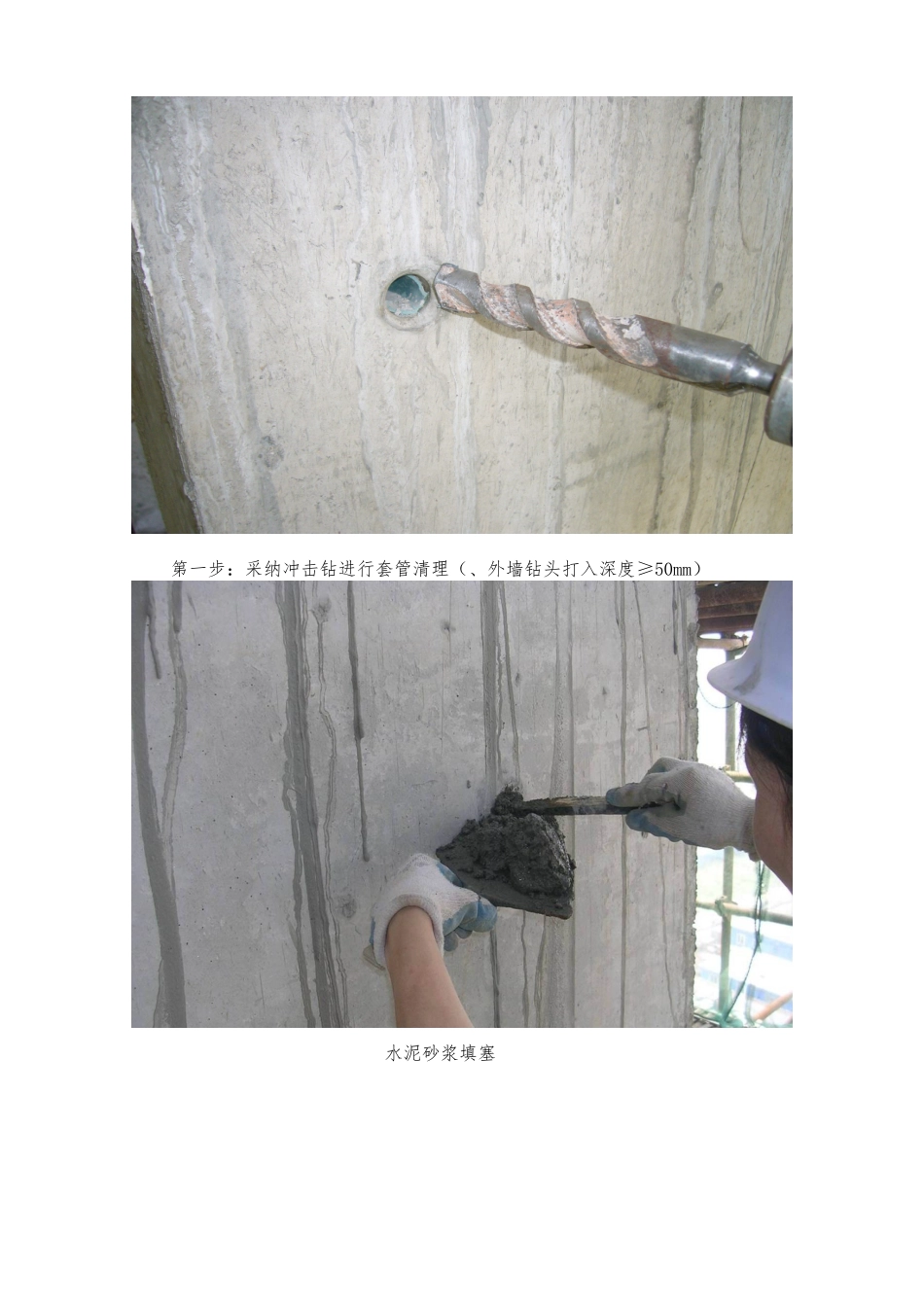

第一步:采纳冲击钻进行套管清理(、外墙钻头打入深度≥50mm)水泥砂浆填塞粘贴防水卷材第二步:外墙外侧采纳膨胀水泥砂浆填塞螺杆洞(深度为 50~60mm),并粘贴 100×100×3 自粘防水卷材,墙用水泥砂浆将螺杆洞捣实后将两端抹平
第三步:在侧采纳注射枪注射发泡剂(深度为 100~120mm)第四步:外墙侧采纳膨胀水泥砂浆填塞螺杆洞(深度为 50~60mm)2
施工质量措施设置专人责任制,由施工员对螺杆洞的修补对班组进行技术交底,然后对墙体螺杆洞的修补进行检查与评定,确保施工的正确性
3、安全保证措施1)施工现场应严格执行安全生产规定和各有关安全生产文件,健全和贯彻落实工程安全生产责任制,切实做好“安全第一”和“预防为主”的方针,做到安全生产和文明施工
2)所有参加施工的作业人员必须经安全技术操作培训合格后方可进入现场进行施工
进入施工现场必须自觉遵守现场安全生
