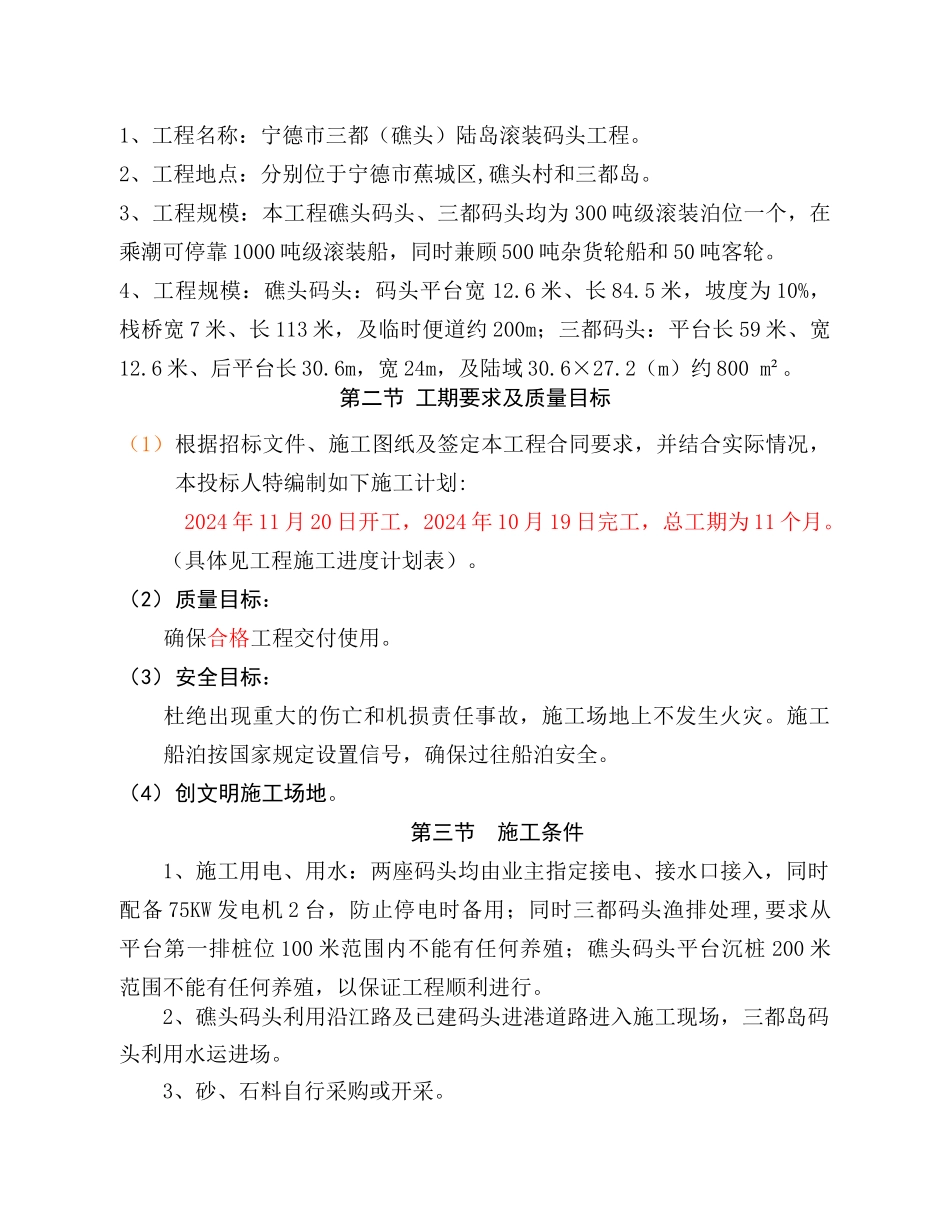

宁德市三都(礁头)陆岛滚装码头工程施工组织设计永嘉县交通工程公司2024 年 11 月 18 日第一章 工程概况第一节 工程概况1、工程名称:宁德市三都(礁头)陆岛滚装码头工程
2、工程地点:分别位于宁德市蕉城区,礁头村和三都岛
3、工程规模:本工程礁头码头、三都码头均为 300 吨级滚装泊位一个,在乘潮可停靠 1000 吨级滚装船,同时兼顾 500 吨杂货轮船和 50 吨客轮
4、工程规模:礁头码头:码头平台宽 12
6 米、长 84
5 米,坡度为 10%,栈桥宽 7 米、长 113 米,及临时便道约 200m;三都码头:平台长 59 米、宽12
6 米、后平台长 30
6m,宽 24m,及陆域 30
2(m)约 800 m²
第二节 工期要求及质量目标(1)根据招标文件、施工图纸及签定本工程合同要求,并结合实际情况,本投标人特编制如下施工计划:2024 年 11 月 20 日开工,2024 年 10 月 19 日完工,总工期为 11 个月
(具体见工程施工进度计划表)
(2)质量目标:确保合格工程交付使用
(3)安全目标:杜绝出现重大的伤亡和机损责任事故,施工场地上不发生火灾
施工船泊按国家规定设置信号,确保过往船泊安全
(4)创文明施工场地
第三节 施工条件1、施工用电、用水:两座码头均由业主指定接电、接水口接入,同时配备 75KW 发电机 2 台,防止停电时备用;同时三都码头渔排处理,要求从平台第一排桩位 100 米范围内不能有任何养殖;礁头码头平台沉桩 200 米范围不能有任何养殖,以保证工程顺利进行
2、礁头码头利用沿江路及已建码头进港道路进入施工现场,三都岛码头利用水运进场
3、砂、石料自行采购或开采
4、“三大”材料到市区采购
5、礁头码头预制桩由固定预制场预制,由水运至施工现场,其它预制构件在后方进港道路上设立临时预制场进行预制

三都码头利用
