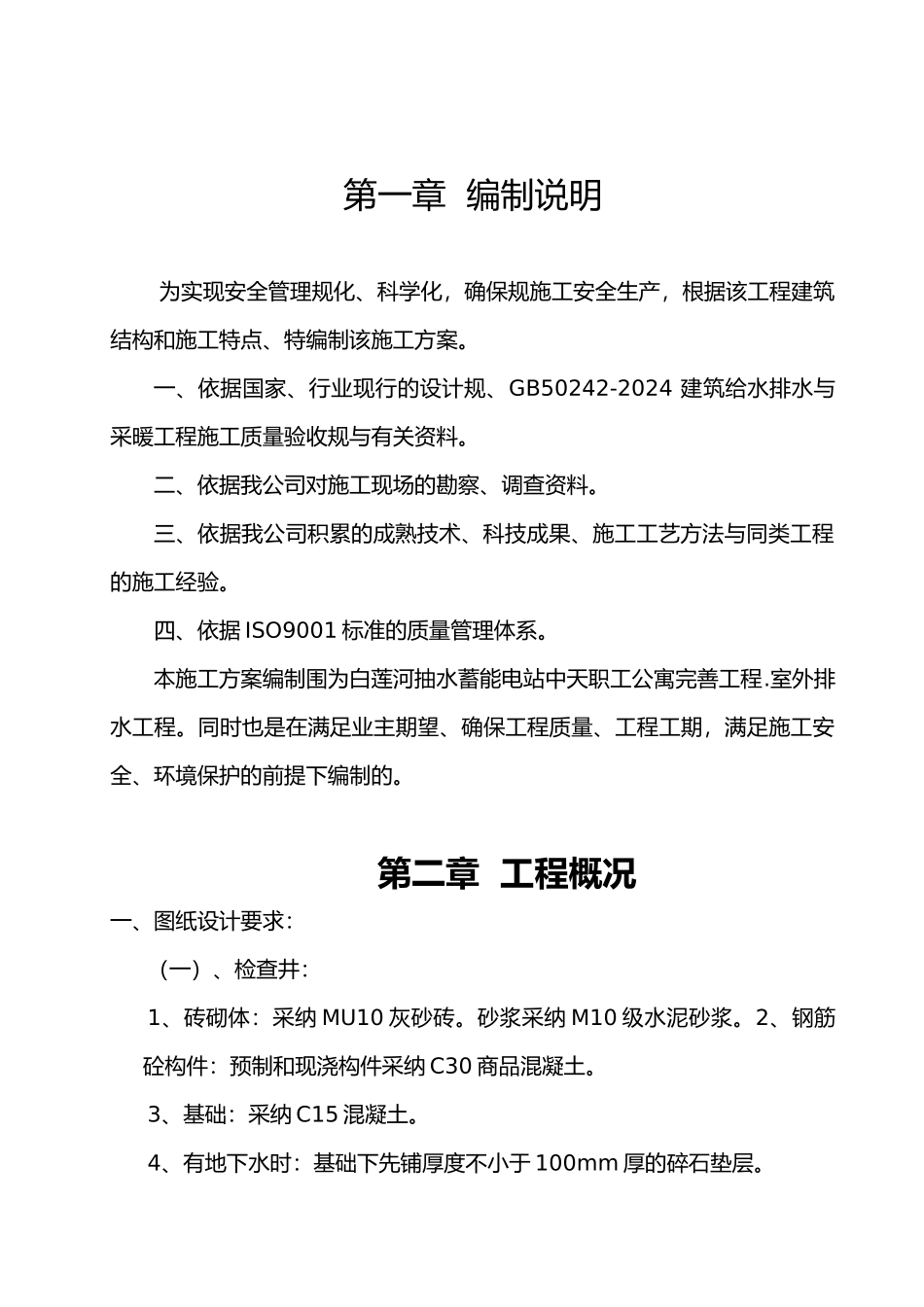

第一章 编制说明为实现安全管理规化、科学化,确保规施工安全生产,根据该工程建筑结构和施工特点、特编制该施工方案
一、依据国家、行业现行的设计规、GB50242-2024 建筑给水排水与采暖工程施工质量验收规与有关资料
二、依据我公司对施工现场的勘察、调查资料
三、依据我公司积累的成熟技术、科技成果、施工工艺方法与同类工程的施工经验
四、依据 ISO9001 标准的质量管理体系
本施工方案编制围为白莲河抽水蓄能电站中天职工公寓完善工程
室外排水工程
同时也是在满足业主期望、确保工程质量、工程工期,满足施工安全、环境保护的前提下编制的
第二章 工程概况一、图纸设计要求:(一)、检查井:1、砖砌体:采纳 MU10 灰砂砖
砂浆采纳 M10 级水泥砂浆
2、钢筋砼构件:预制和现浇构件采纳 C30 商品混凝土
3、基础:采纳 C15 混凝土
4、有地下水时:基础下先铺厚度不小于 100mm 厚的碎石垫层

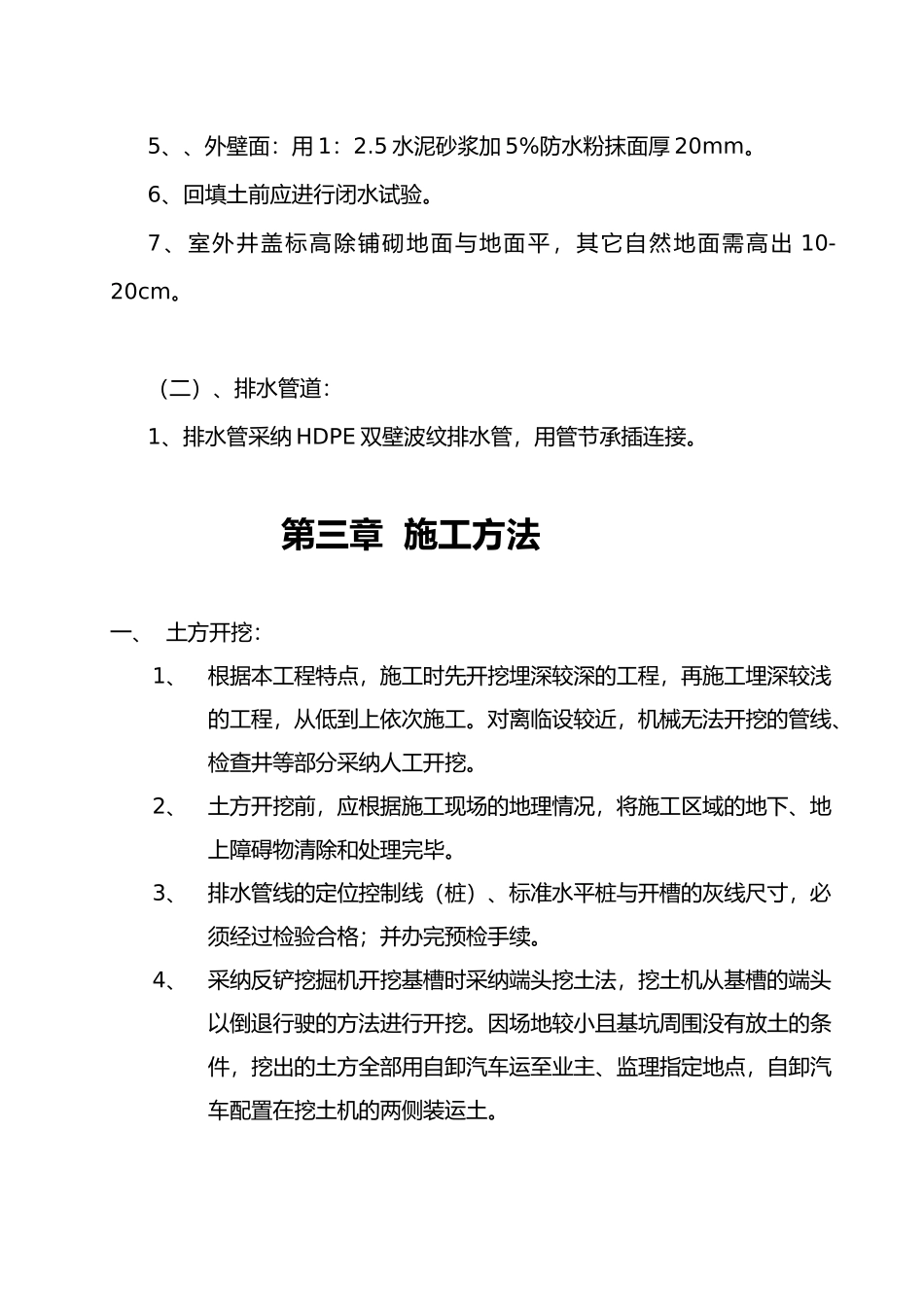

5、、外壁面:用 1:2
5 水泥砂浆加 5%防水粉抹面厚 20mm
6、回填土前应进行闭水试验
7、室外井盖标高除铺砌地面与地面平,其它自然地面需高出 10-20cm
(二)、排水管道:1、排水管采纳 HDPE 双壁波纹排水管,用管节承插连接
第三章 施工方法一、 土方开挖:1、根据本工程特点,施工时先开挖埋深较深的工程,再施工埋深较浅的工程,从低到上依次施工
对离临设较近,机械无法开挖的管线、检查井等部分采纳人工开挖
2、土方开挖前,应根据施工现场的地理情况,将施工区域的地下、地上障碍物清除和处理完毕
3、排水管线的定位控制线(桩)、标准水平桩与开槽的灰线尺寸,必须经过检验合格;并办完预检手续
4、采纳反铲挖掘机开挖基槽时采纳端头挖土法,挖土机从基槽的端头以倒退行驶的方法进行开挖
因场地较小且基坑周围没有放土的条件,挖出的土方全部用自卸汽车运至业主、监理指定地点,自卸汽车配置在挖
