0 编制依据 32
0 工程概述 32
1 工程概况 32
2 现场施工条件 33
0 施工部署 43
1 管理目标 43
2 施工管理机构 43
3 施工安排 63
4 施工准备 63
5 施工协调管理 74
0 主要施工方法和技术措施 94
1 施工测量定位放线 94
2 施工措施(开挖、敷设安装、回填)95
0 工程质量保证措施 145
1 质量目标 145
2 质量保证体系 145
3 质量保证技术措施 155
4 质量管理制度 165
5 原材料的质量保证 175
6 防雨施工措施 176
0 施工资源需要计划 186
1 劳动力进场计划 186
2 施工机械设备投入计划 197
0 施工进度计划 207
1 进度计划表 207
2 保证工期进度措施 208
0 保证施工安全措施 219
0 文明施工措施 241

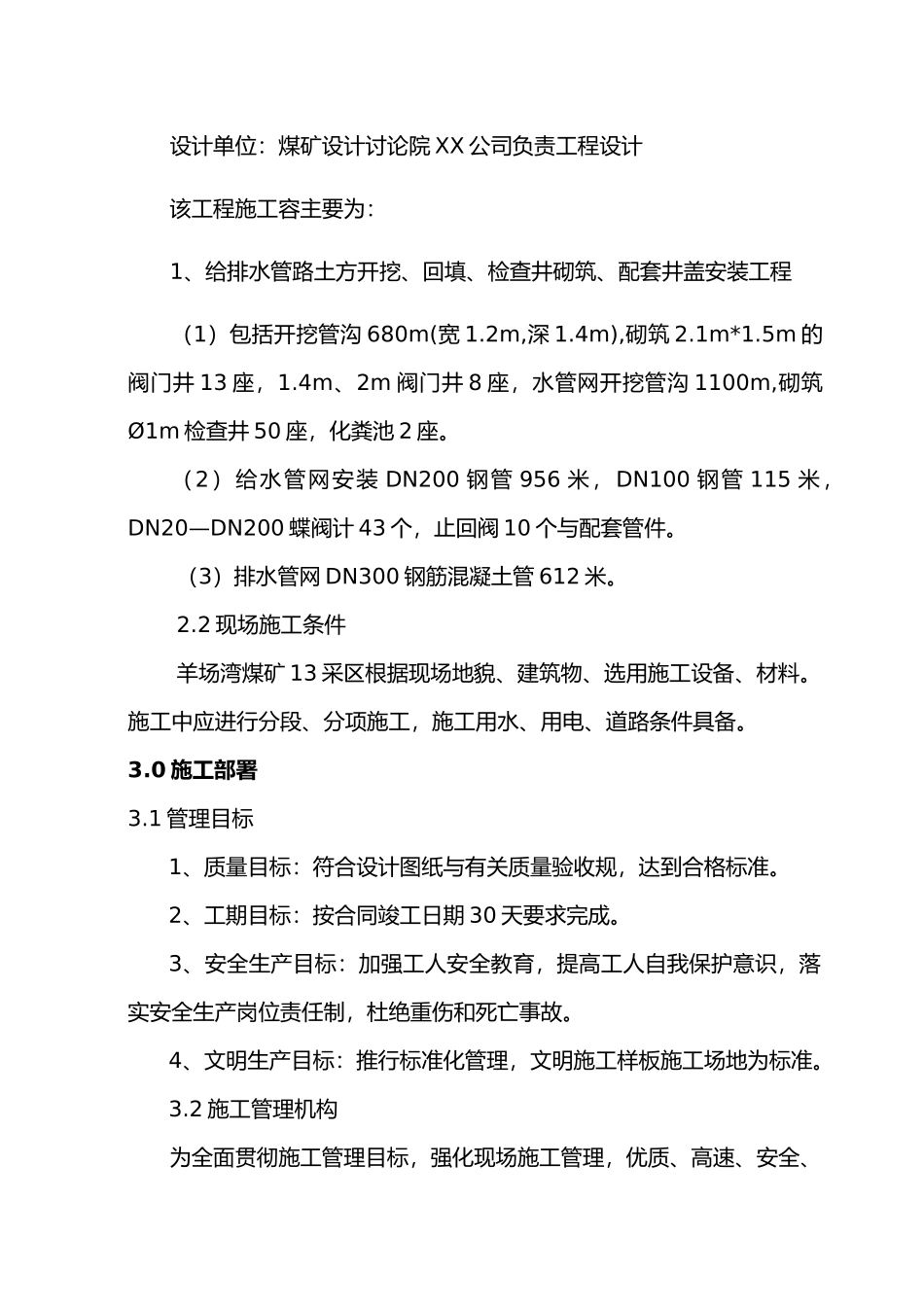

0 编制依据1、本工程有关施工图纸2、《给水排水管道工程施工与验收规》GB50267-973、《建筑给水排水与采暖工程施工质量验收规》GB50242-20244、采纳相关国家标准图集、与验收规 5、现场地形、地貌、建筑物、各种管线和其他设施的情况2
0 工程概述2
1 工程概况建设单位:宁煤集团羊场湾煤矿施工单位:第筑工程公司监理单位:灵州工程监理咨询公司负责工程监理设计单位:煤矿设计讨论院 XX 公司负责工程设计该工程施工容主要为:1、给排水管路土方开挖、回填、检查井砌筑、配套井盖安装工程(1)包括开挖管沟 680m(宽 1
2m,深 1
4m),砌筑 2
5m 的阀门井 13 座,1
4m、2m 阀门井 8 座,水管网开挖管沟 1100m,砌筑Ø1m 检查井 50 座,化粪池 2 座
(2)给水管网安装 DN200 钢管 956 米,DN100 钢管 115 米,DN20—DN200 蝶阀计 43 个,止回阀 10 个与配套管件
