某 高 速 公路小桥施工组织设计XXXXX 公司XXX 合同项目经理部X 年 X 月 X 日K155+933 小桥施工组织设计一、工程概况该桥为单跨 13m 小桥,其上部构造由 26 片预制空心板组成,预制板之间用铰缝及整体化砼层使其形成整体共同受力;下部结构为钢筋砼薄壁桥台D120cm 钻孔灌注桩基础组成,台顶与上部构造之间用固定锚栓连接,使台身做为上、下端支承的竖梁,承受台后土压力
该桥设计荷载为:汽车——超 20 级,挂车——120;设计高程为中间带边缘处桥面高程,桥面横坡由台帽调整
本桥处于半径 R=2800m 左转平曲线和半径 R=3000m 的竖直曲线上,设超高 i=3%
该桥桩基直径为 120cm,为磨擦桩,桩长 18m,共有桩 12 根

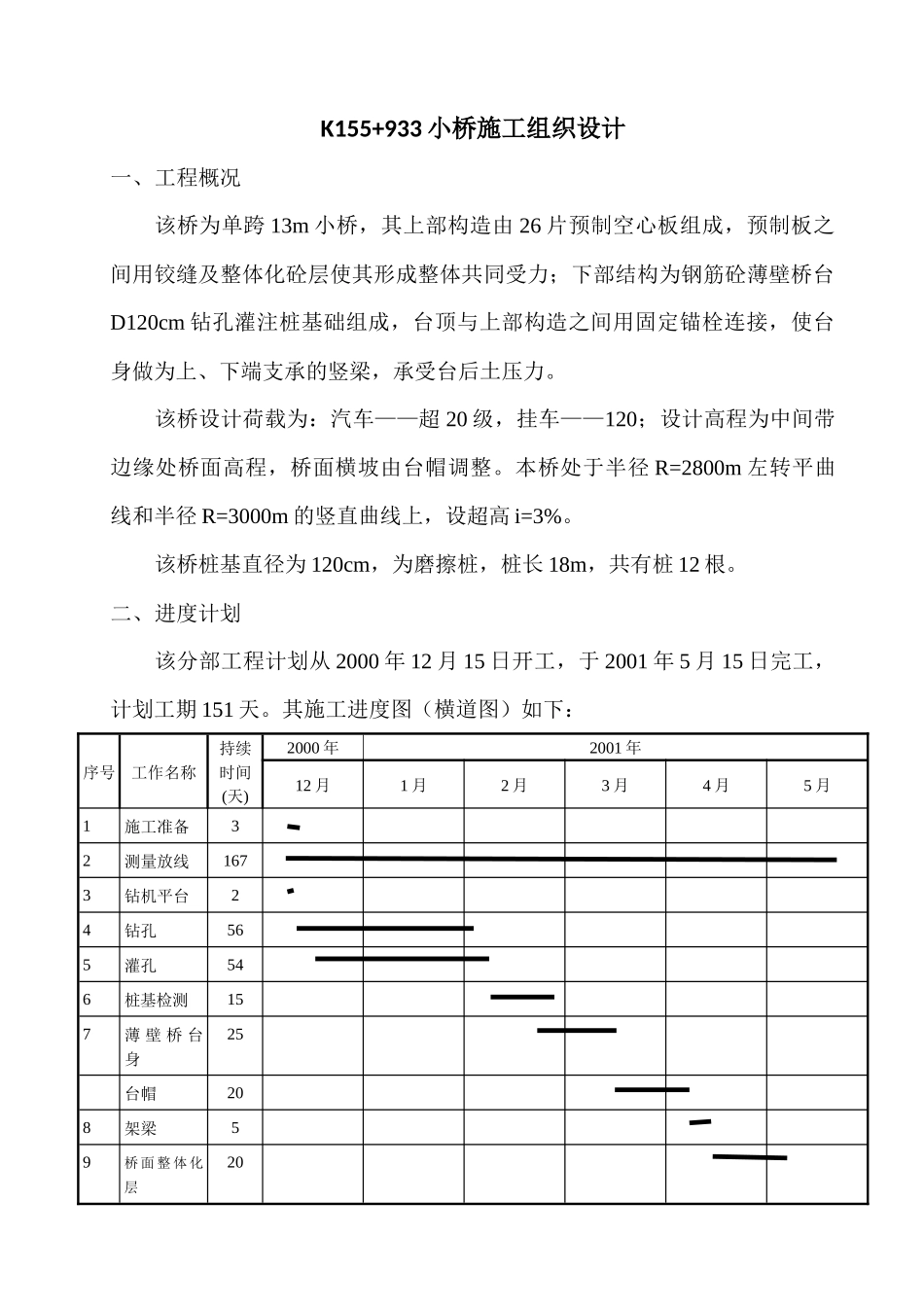

二、进度计划该分部工程计划从 2000 年 12 月 15 日开工,于 2001 年 5 月 15 日完工,计划工期 151 天
其施工进度图(横道图)如下:序号工作名称持续时间(天)2000 年2001 年12 月1 月2 月3 月4 月5 月1施工准备32测量放线1673钻机平台24钻孔565灌孔546桩基检测157薄 壁 桥 台身25台帽208架梁59桥 面 整 体 化层20三、人员、机械设备、材料情况1、人员:该桥安排专职施工员 2 名,负责对该桥的质量和进度的监督,并及时向项目部汇报施工场地的进展情况及困难;电工及修理工各 1 名,负责对施工场地的电和机械设备的正常运转提供保障;钻机操作手 3 名,保证钻机昼夜施工
劳动力视工程的进展逐渐增加至 30 人,以确保该分部工程按计划工期要求得以实现

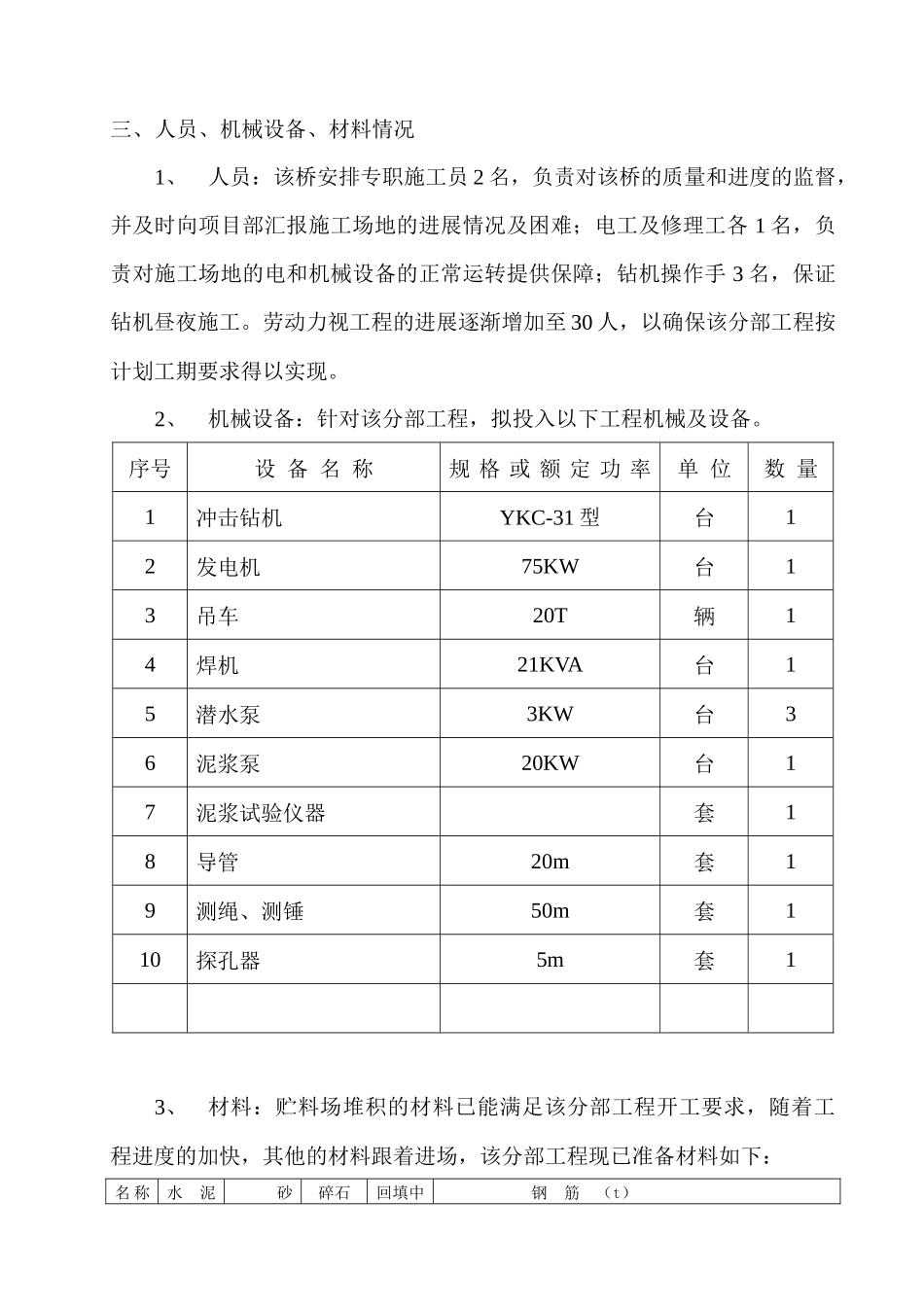

2、机械设备:针对该分部工程,拟投入以下工程机械及设备
序号设 备 名 称规 格 或 额 定 功 率单 位数 量1冲击钻机YKC-31 型台12发电机75KW台13吊车20T辆14焊机21KVA台15潜水泵3KW台36泥浆泵
