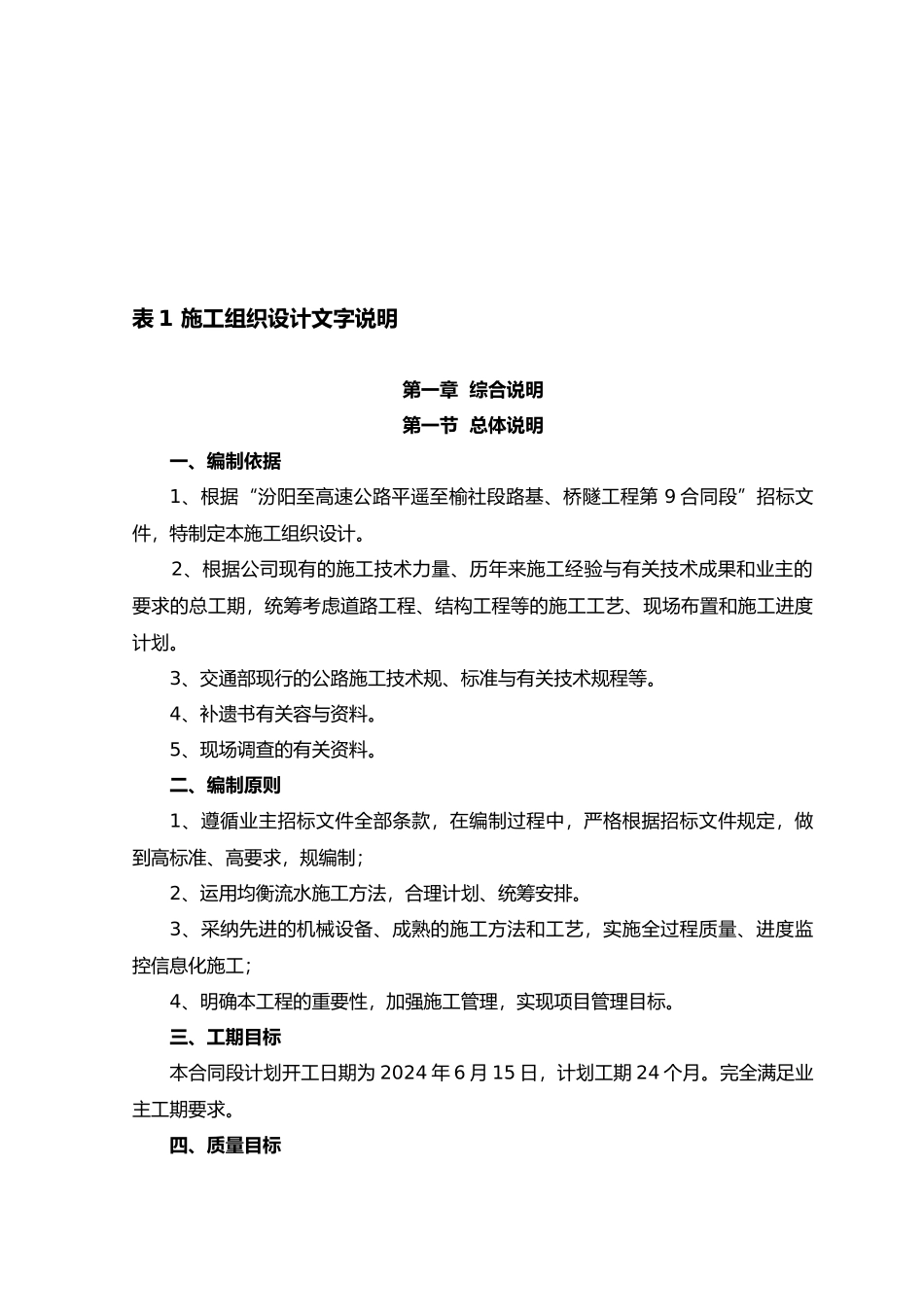

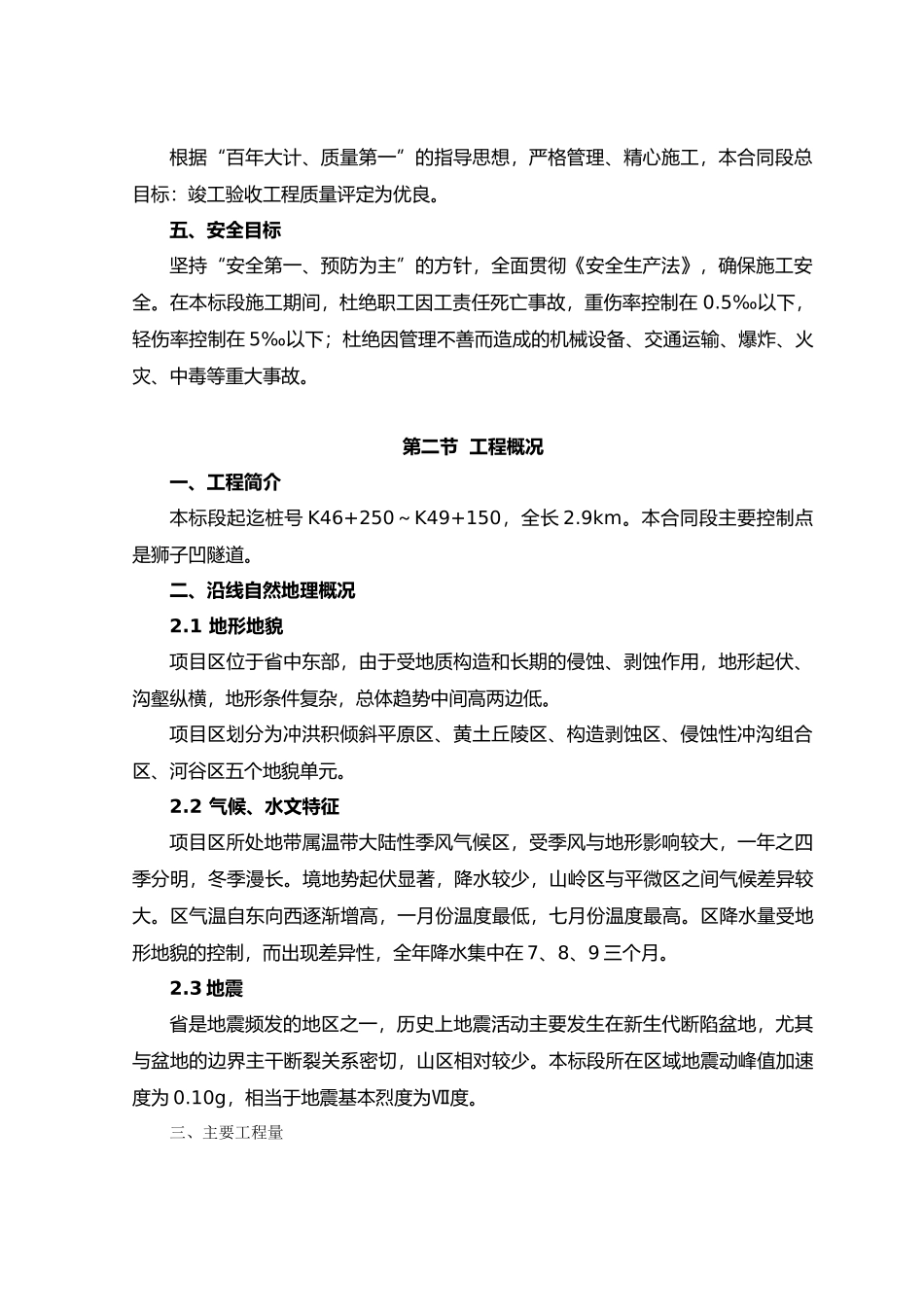

表 1 施工组织设计文字说明第一章 综合说明第一节 总体说明一、编制依据1、根据“汾阳至高速公路平遥至榆社段路基、桥隧工程第 9 合同段”招标文件,特制定本施工组织设计。2、根据公司现有的施工技术力量、历年来施工经验与有关技术成果和业主的要求的总工期,统筹考虑道路工程、结构工程等的施工工艺、现场布置和施工进度计划。3、交通部现行的公路施工技术规、标准与有关技术规程等。4、补遗书有关容与资料。5、现场调查的有关资料。二、编制原则1、遵循业主招标文件全部条款,在编制过程中,严格根据招标文件规定,做到高标准、高要求,规编制;2、运用均衡流水施工方法,合理计划、统筹安排。3、采纳先进的机械设备、成熟的施工方法和工艺,实施全过程质量、进度监控信息化施工;4、明确本工程的重要性,加强施工管理,实现项目管理目标。三、工期目标本合同段计划开工日期为 2024 年 6 月 15 日,计划工期 24 个月。完全满足业主工期要求。四、质量目标根据“百年大计、质量第一”的指导思想,严格管理、精心施工,本合同段总目标:竣工验收工程质量评定为优良。五、安全目标坚持“安全第一、预防为主”的方针,全面贯彻《安全生产法》,确保施工安全。在本标段施工期间,杜绝职工因工责任死亡事故,重伤率控制在 0.5‰以下,轻伤率控制在 5‰以下;杜绝因管理不善而造成的机械设备、交通运输、爆炸、火灾、中毒等重大事故。第二节 工程概况一、工程简介本标段起迄桩号 K46+250~K49+150,全长 2.9km。本合同段主要控制点是狮子凹隧道。二、沿线自然地理概况2.1 地形地貌项目区位于省中东部,由于受地质构造和长期的侵蚀、剥蚀作用,地形起伏、沟壑纵横,地形条件复杂,总体趋势中间高两边低。项目区划分为冲洪积倾斜平原区、黄土丘陵区、构造剥蚀区、侵蚀性冲沟组合区、河谷区五个地貌单元。2.2 气候、水文特征项目区所处地带属温带大陆性季风气候区,受季风与地形影响较大,一年之四季分明,冬季漫长。境地势起伏显著,降水较少,山岭区与平微区之间气候差异较大。区气温自东向西逐渐增高,一月份温度最低,七月份温度最高。区降水量受地形地貌的控制,而出现差异性,全年降水集中在 7、8、9 三个月。2.3 地震省是地震频发的地区之一,历史上地震活动主要发生在新生代断陷盆地,尤其与盆地的边界主干断裂关系密切,山区相对较少。本标段所在区域地震动峰值加速度为 0.10g,相当于地震基本烈度为Ⅶ度。三、主要工...
