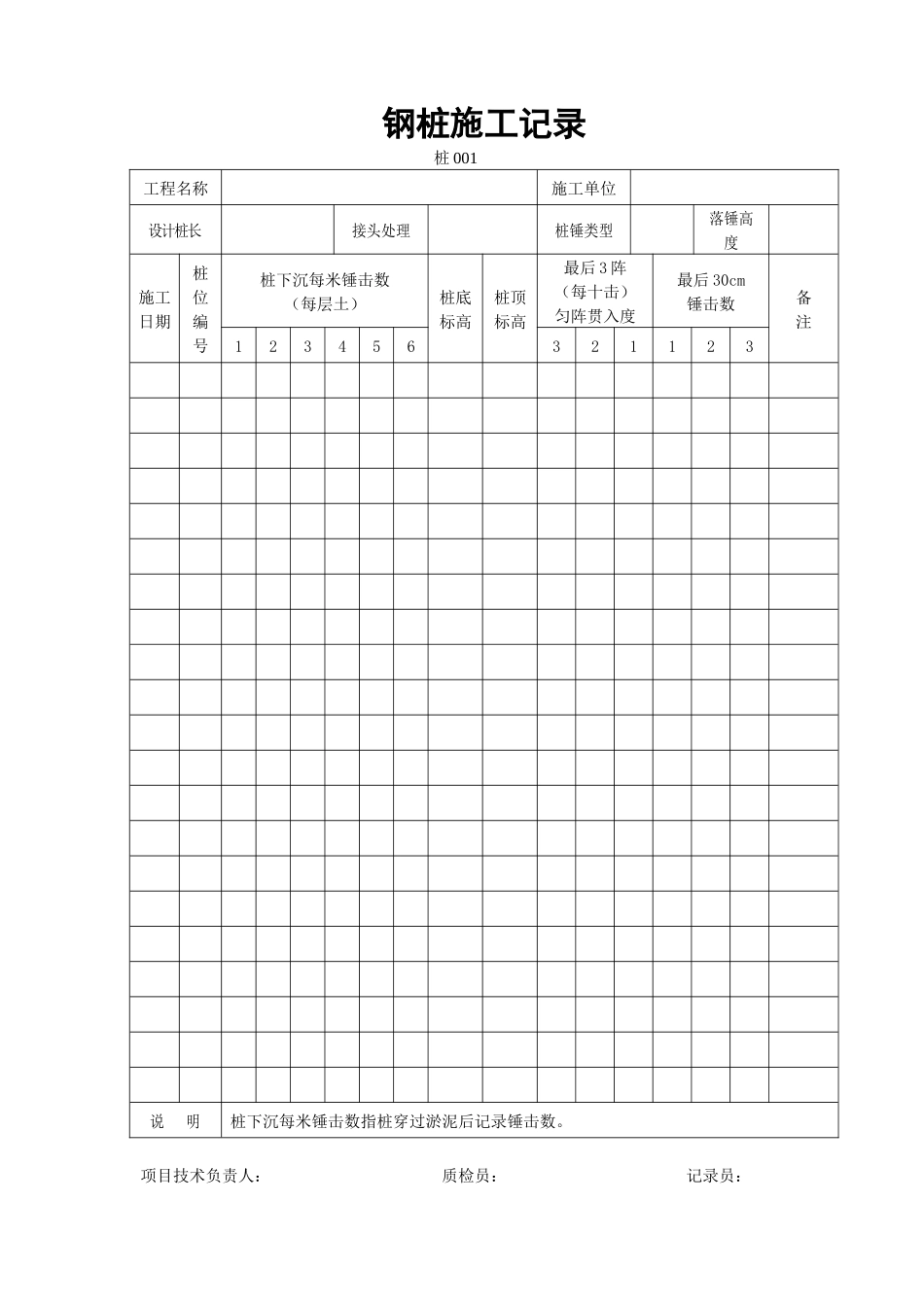

钢桩施工记录 桩 001工程名称施工单位设计桩长接头处理桩锤类型落锤高度施工日期桩位编号桩下沉每米锤击数(每层土)桩底标高桩顶标高最后 3 阵(每十击)匀阵贯入度最后 30cm锤击数备 注123456321123说 明桩下沉每米锤击数指桩穿过淤泥后记录锤击数

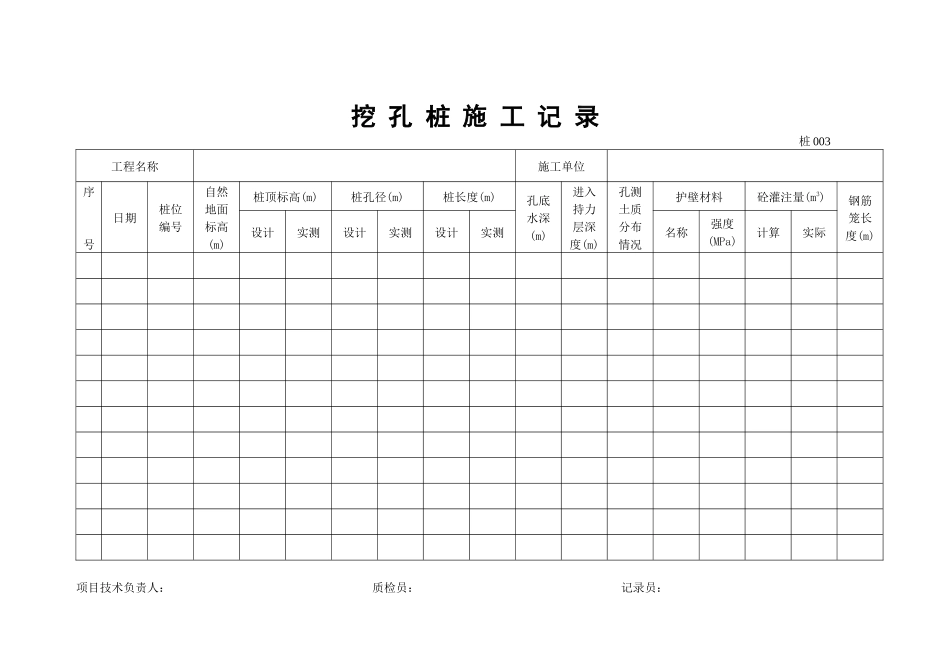

项目技术负责人: 质检员: 记录员:试桩施工记录 桩 002工程名称桩位编号施工单位施工日期工 作 内 容检 查 情 况技术人员质量检查员施工单位意见签字:设计单位意见签字:建设监理单位意见签字:挖 孔 桩 施 工 记 录 桩 003工程名称施工单位序号日期桩位编号自然地面标高(m)桩顶标高(m)桩孔径(m)桩长度(m)孔底水深(m)进入持力层深度(m)孔测土质分布情况护壁材料砼灌注量(m3)钢筋笼长度(m)设计实测设计实测设计实测名称强度(MPa)计算实际 项目技术负责人: 质检员: 记录员:旋喷桩井口工作记录 桩 004工程名称桩位编号施工单位施工日期终喷深度开喷深度喷射形式摆动角度摆动速度灌 浆 段时 间升速度Cm/min冒 浆水泥用量(T)干土用量(T)水嘴型号气嘴型号备注起段长Cm起历时min流量1/min比重止止项目技术负责人: 质检员: 记录员:旋喷桩灌浆机工作记录 桩 005工程名称施工单位施工日期桩位编号时 间工 作 状 态送 泵回 浆水 泥用 量(t)干 土用 量(t)备 注时分压 力(Mpa)流 量(l/min)比 重(kg/ m3)灰土比流 量(l/min)比 重(kg/ m3)项目技术负责人: 质检员: 记录员:旋喷桩高压泵、空压机工作记录 桩 006工程名称桩位编号施工单位施工日期高 压 泵空 压 机时 间工 作 状 态压 力(Mpa)流 量(l/min)水 嘴(φ× 个数)时间工 作 状 态压 力(Mpa)流 量(m3/h)气 嘴(φmm)时分时分 项目技术负责人: 质检员: 记录员:钻
