区公安厅技术大楼等基建项目装修工程室干挂墙砖专项施工方案 审批:建工集团第筑工程 XX 公司2024 年 11 月 6 日1
墙砖干挂施工方案 1 适用围 适用于工业与民用建筑室、外墙干挂(墙砖)饰面板的施工
2 施工准备 2
1 材料、半成品要求 2

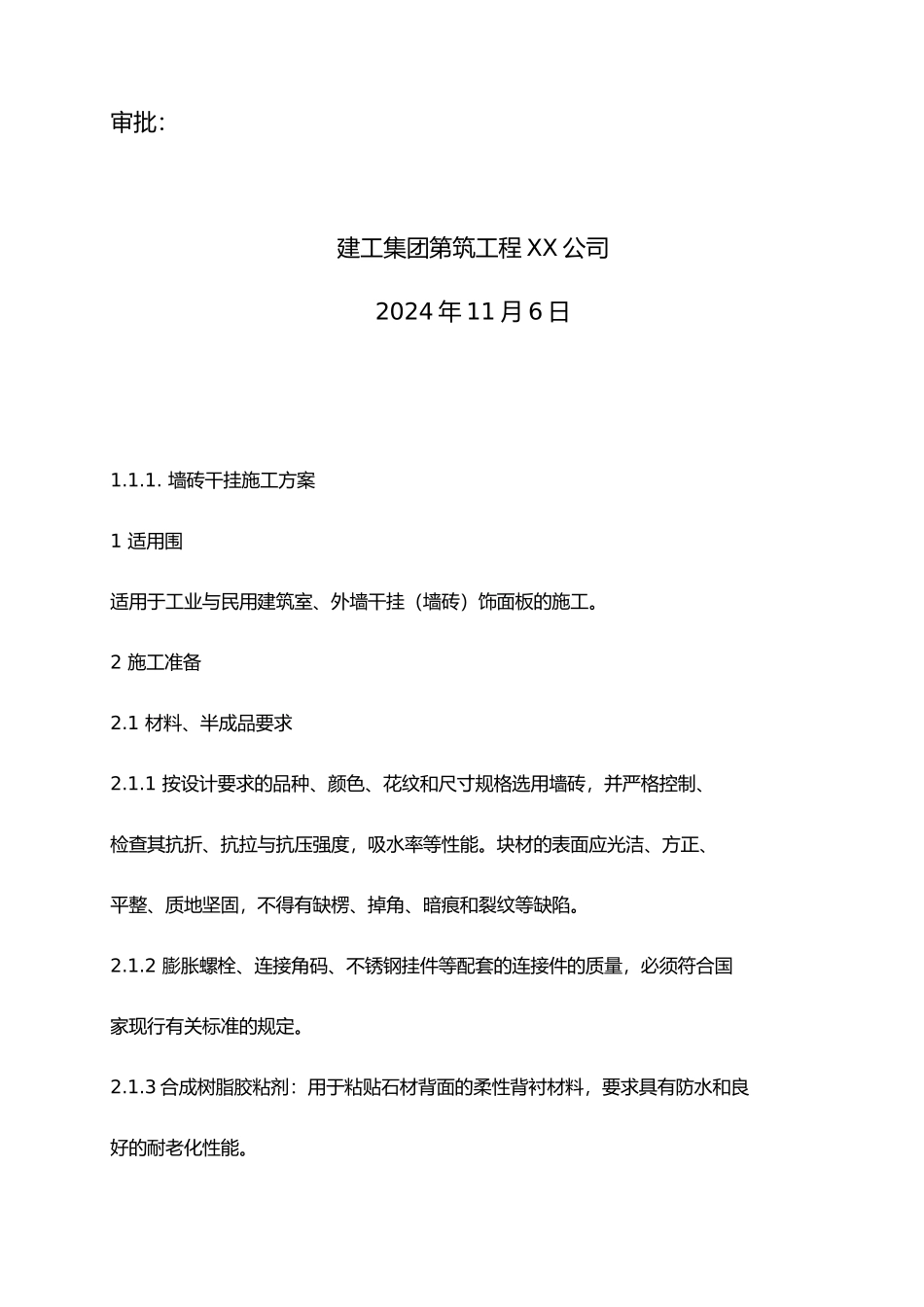

1 按设计要求的品种、颜色、花纹和尺寸规格选用墙砖,并严格控制、检查其抗折、抗拉与抗压强度,吸水率等性能
块材的表面应光洁、方正、平整、质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷
2 膨胀螺栓、连接角码、不锈钢挂件等配套的连接件的质量,必须符合国家现行有关标准的规定
3 合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和良好的耐老化性能

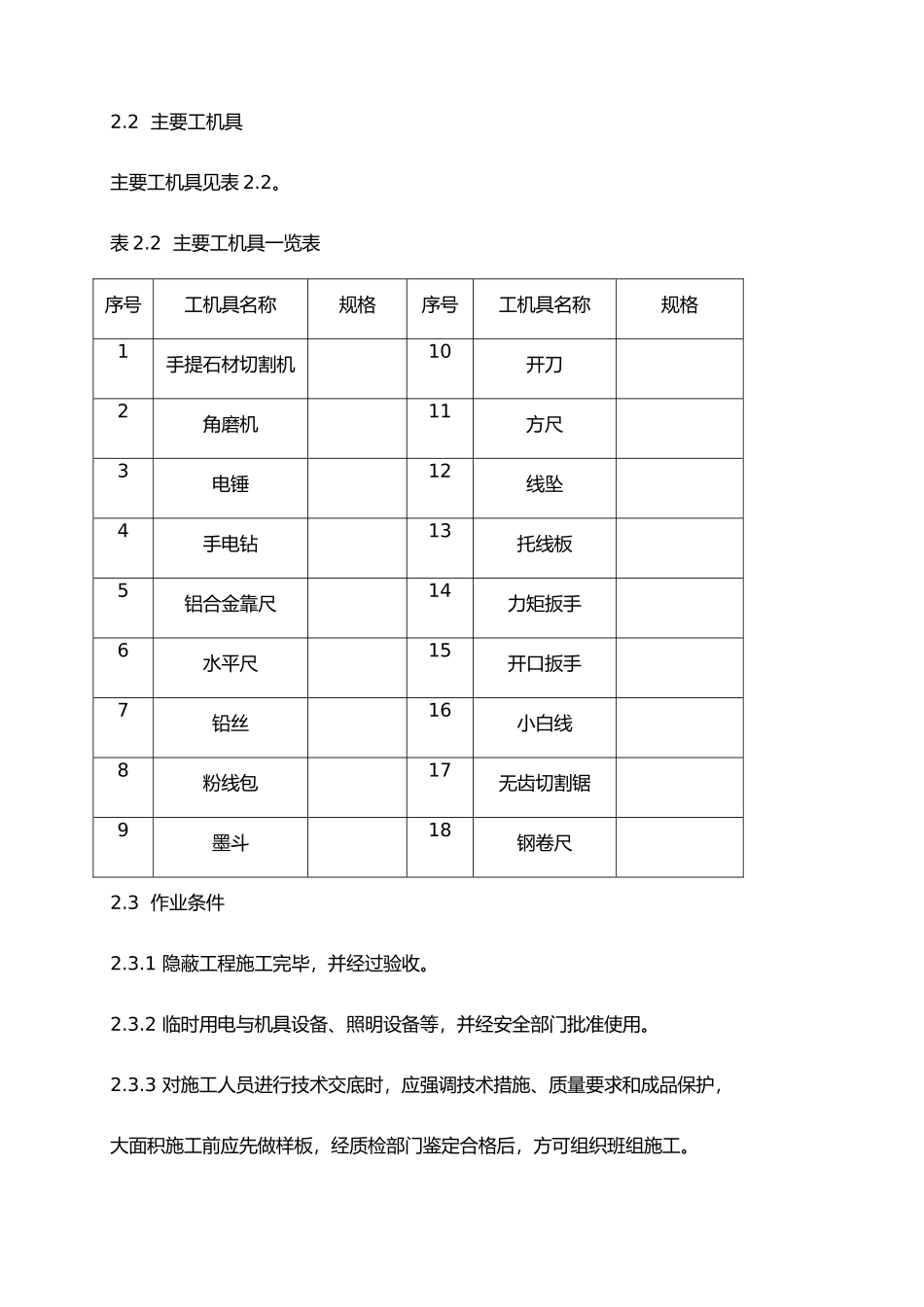

2 主要工机具 主要工机具见表 2
2 主要工机具一览表 序号工机具名称规格序号工机具名称规格1手提石材切割机10开刀2角磨机11方尺3电锤12线坠4手电钻13托线板5铝合金靠尺14力矩扳手6水平尺15开口扳手7铅丝16小白线8粉线包17无齿切割锯9墨斗18钢卷尺2
3 作业条件 2
1 隐蔽工程施工完毕,并经过验收
2 临时用电与机具设备、照明设备等,并经安全部门批准使用
3 对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工
4 作业人员 2
1 架子工、机运工、电工、焊工必须持证上岗
2 主要作业人员必须有过三项以上或 3000m2)同类型分项工程施工经历
3 所有施工人员均已接受施工场地技术、安全培训和教育
3 施工工艺3
1 工艺流程 墙砖验收吊线找规矩 大角挂两根竖直钢丝地面弹饰面外廓线 墙砖粘件开槽 安装固定角码 安装挂件 挂水平位置线支底层板托架 底层墙砖安装上行墙砖安装密封填缝
