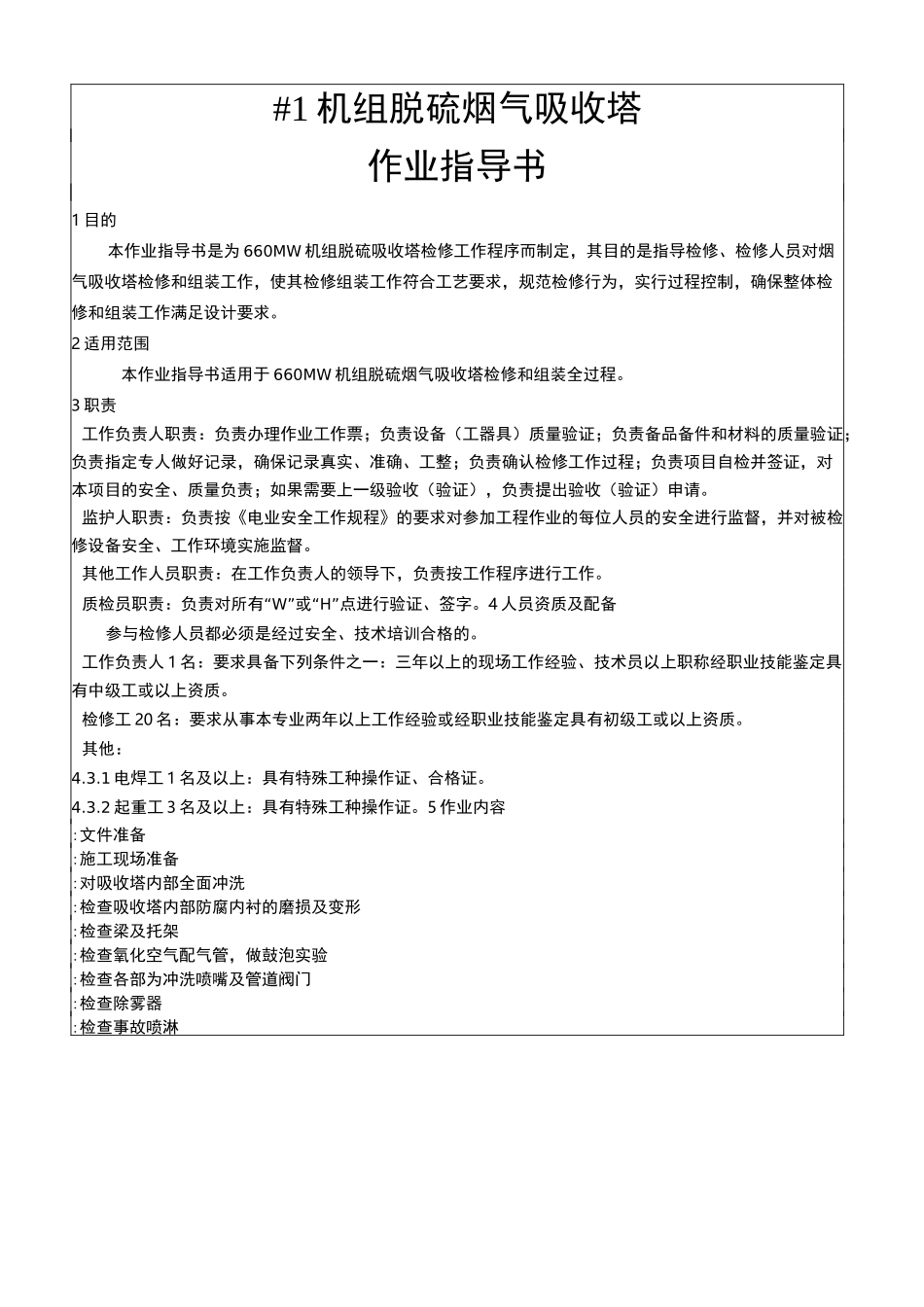

#1 机组脱硫烟气吸收塔作业指导书1 目的本作业指导书是为 660MW 机组脱硫吸收塔检修工作程序而制定,其目的是指导检修、检修人员对烟气吸收塔检修和组装工作,使其检修组装工作符合工艺要求,规范检修行为,实行过程控制,确保整体检修和组装工作满足设计要求
2 适用范围本作业指导书适用于 660MW 机组脱硫烟气吸收塔检修和组装全过程
3 职责工作负责人职责:负责办理作业工作票;负责设备(工器具)质量验证;负责备品备件和材料的质量验证;负责指定专人做好记录,确保记录真实、准确、工整;负责确认检修工作过程;负责项目自检并签证,对本项目的安全、质量负责;如果需要上一级验收(验证),负责提出验收(验证)申请
监护人职责:负责按《电业安全工作规程》的要求对参加工程作业的每位人员的安全进行监督,并对被检修设备安全、工作环境实施监督
其他工作人员职责:在工作负责人的领导下,负责按工作程序进行工作
质检员职责:负责对所有“W”或“H”点进行验证、签字
4 人员资质及配备参与检修人员都必须是经过安全、技术培训合格的
工作负责人 1 名:要求具备下列条件之一:三年以上的现场工作经验、技术员以上职称经职业技能鉴定具有中级工或以上资质
检修工 20 名:要求从事本专业两
