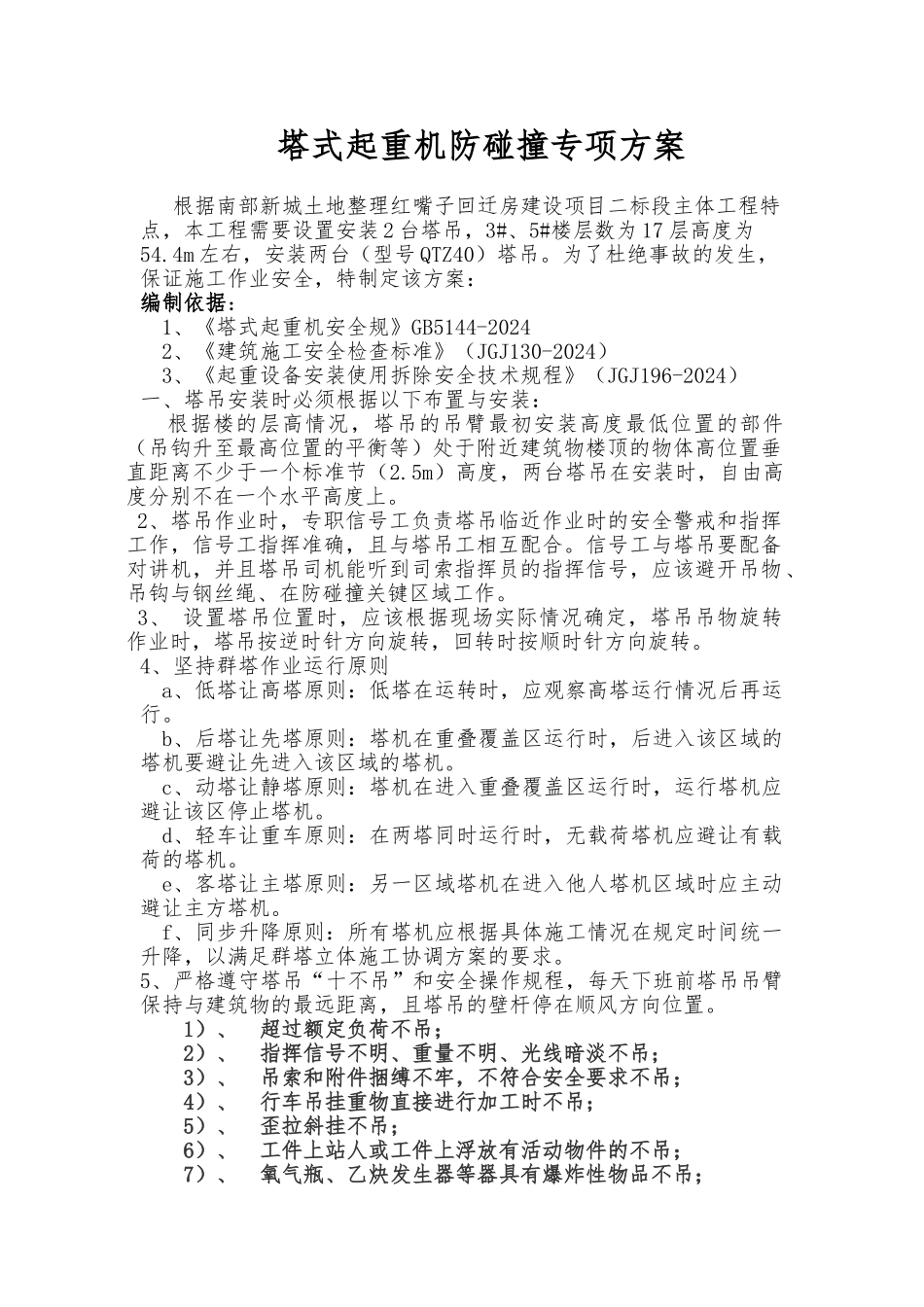

塔式起重机防碰撞专项方案根据南部新城土地整理红嘴子回迁房建设项目二标段主体工程特点,本工程需要设置安装 2 台塔吊,3#、5#楼层数为 17 层高度为54.4m 左右,安装两台(型号 QTZ40)塔吊。为了杜绝事故的发生,保证施工作业安全,特制定该方案:编制依据: 1、《塔式起重机安全规》GB5144-2024 2、《建筑施工安全检查标准》(JGJ130-2024) 3、《起重设备安装使用拆除安全技术规程》(JGJ196-2024)一、塔吊安装时必须根据以下布置与安装: 根据楼的层高情况,塔吊的吊臂最初安装高度最低位置的部件(吊钩升至最高位置的平衡等)处于附近建筑物楼顶的物体高位置垂直距离不少于一个标准节(2.5m)高度,两台塔吊在安装时,自由高度分别不在一个水平高度上。2、塔吊作业时,专职信号工负责塔吊临近作业时的安全警戒和指挥工作,信号工指挥准确,且与塔吊工相互配合。信号工与塔吊要配备对讲机,并且塔吊司机能听到司索指挥员的指挥信号,应该避开吊物、吊钩与钢丝绳、在防碰撞关键区域工作。 3、 设置塔吊位置时,应该根据现场实际情况确定,塔吊吊物旋转作业时,塔吊按逆时针方向旋转,回转时按顺时针方向旋转。4、坚持群塔作业运行原则 a、低塔让高塔原则:低塔在运转时,应观察高塔运行情况后再运行。 b、后塔让先塔原则:塔机在重叠覆盖区运行时,后进入该区域的塔机要避让先进入该区域的塔机。 c、动塔让静塔原则:塔机在进入重叠覆盖区运行时,运行塔机应避让该区停止塔机。 d、轻车让重车原则:在两塔同时运行时,无载荷塔机应避让有载荷的塔机。 e、客塔让主塔原则:另一区域塔机在进入他人塔机区域时应主动避让主方塔机。 f、同步升降原则:所有塔机应根据具体施工情况在规定时间统一升降,以满足群塔立体施工协调方案的要求。5、严格遵守塔吊“十不吊”和安全操作规程,每天下班前塔吊吊臂保持与建筑物的最远距离,且塔吊的壁杆停在顺风方向位置。1)、 超过额定负荷不吊; 2)、 指挥信号不明、重量不明、光线暗淡不吊; 3)、 吊索和附件捆缚不牢,不符合安全要求不吊; 4)、 行车吊挂重物直接进行加工时不吊; 5)、 歪拉斜挂不吊; 6)、 工件上站人或工件上浮放有活动物件的不吊; 7)、 氧气瓶、乙炔发生器等器具有爆炸性物品不吊; 8)、 带棱角快口物件尚未垫好(防止钢丝绳磨损或割断)不吊; 9)、 埋在地下的物体未实行措施不拨吊; 10)、 违章指挥不吊。6、塔吊水平方向防碰撞措施...
