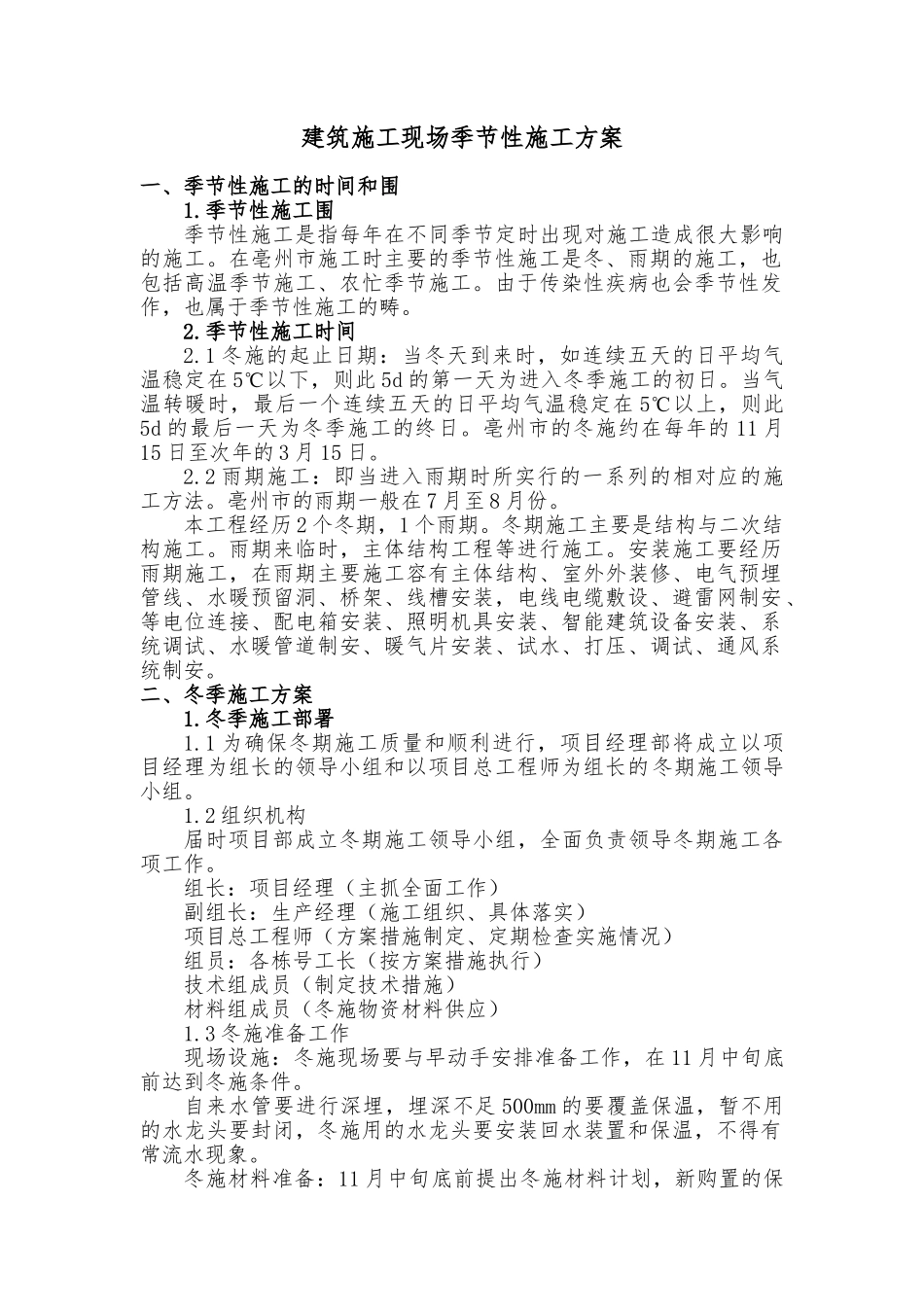

建筑施工现场季节性施工方案一、季节性施工的时间和围1
季节性施工围季节性施工是指每年在不同季节定时出现对施工造成很大影响的施工
在亳州市施工时主要的季节性施工是冬、雨期的施工,也包括高温季节施工、农忙季节施工
由于传染性疾病也会季节性发作,也属于季节性施工的畴
季节性施工时间2
1 冬施的起止日期:当冬天到来时,如连续五天的日平均气温稳定在 5℃以下,则此 5d 的第一天为进入冬季施工的初日
当气温转暖时,最后一个连续五天的日平均气温稳定在 5℃以上,则此5d 的最后一天为冬季施工的终日
亳州市的冬施约在每年的 11 月15 日至次年的 3 月 15 日
2 雨期施工:即当进入雨期时所实行的一系列的相对应的施工方法
亳州市的雨期一般在 7 月至 8 月份
本工程经历 2 个冬期,1 个雨期
冬期施工主要是结构与二次结构施工
雨期来临时,主体结构工程等进行施工
安装施工要经历雨期施工,在雨期主要施工容有主体结构、室外外装修、电气预埋管线、水暖预留洞、桥架、线槽安装,电线电缆敷设、避雷网制安、等电位连接、配电箱安装、照明机具安装、智能建筑设备安装、系统调试、水暖管道制安、暖气片安装、试水、打压、调试、通风系统制安
二、冬季施工方案1
冬季施工部署1
1 为确保冬期施工质量和顺利进行,项目经理部将成立以项目经理为组长的领导小组和以项目总工程师为组长的冬期施工领导小组
2 组织机构届时项目部成立冬期施工领导小组,全面负责领导冬期施工各项工作
组长:项目经理(主抓全面工作)副组长:生产经理(施工组织、具体落实)项目总工程师(方案措施制定、定期检查实施情况)组员:各栋号工长(按方案措施执行)技术组成员(制定技术措施)材料组成员(冬施物资材料供应)1
3 冬施准备工作现场设施:冬施现场要与早动手安排准备工作,在 11 月中旬底前达到冬施条件

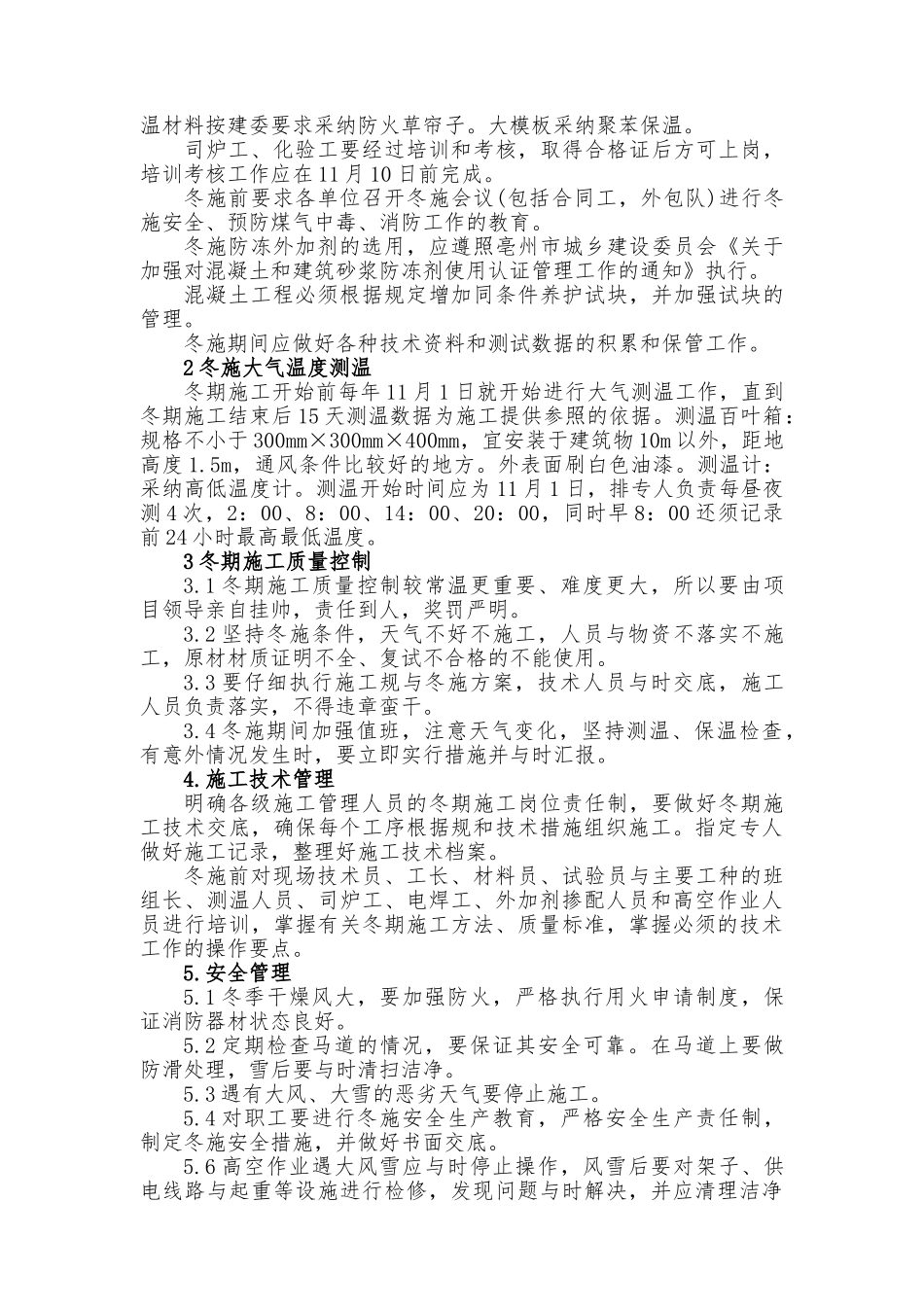

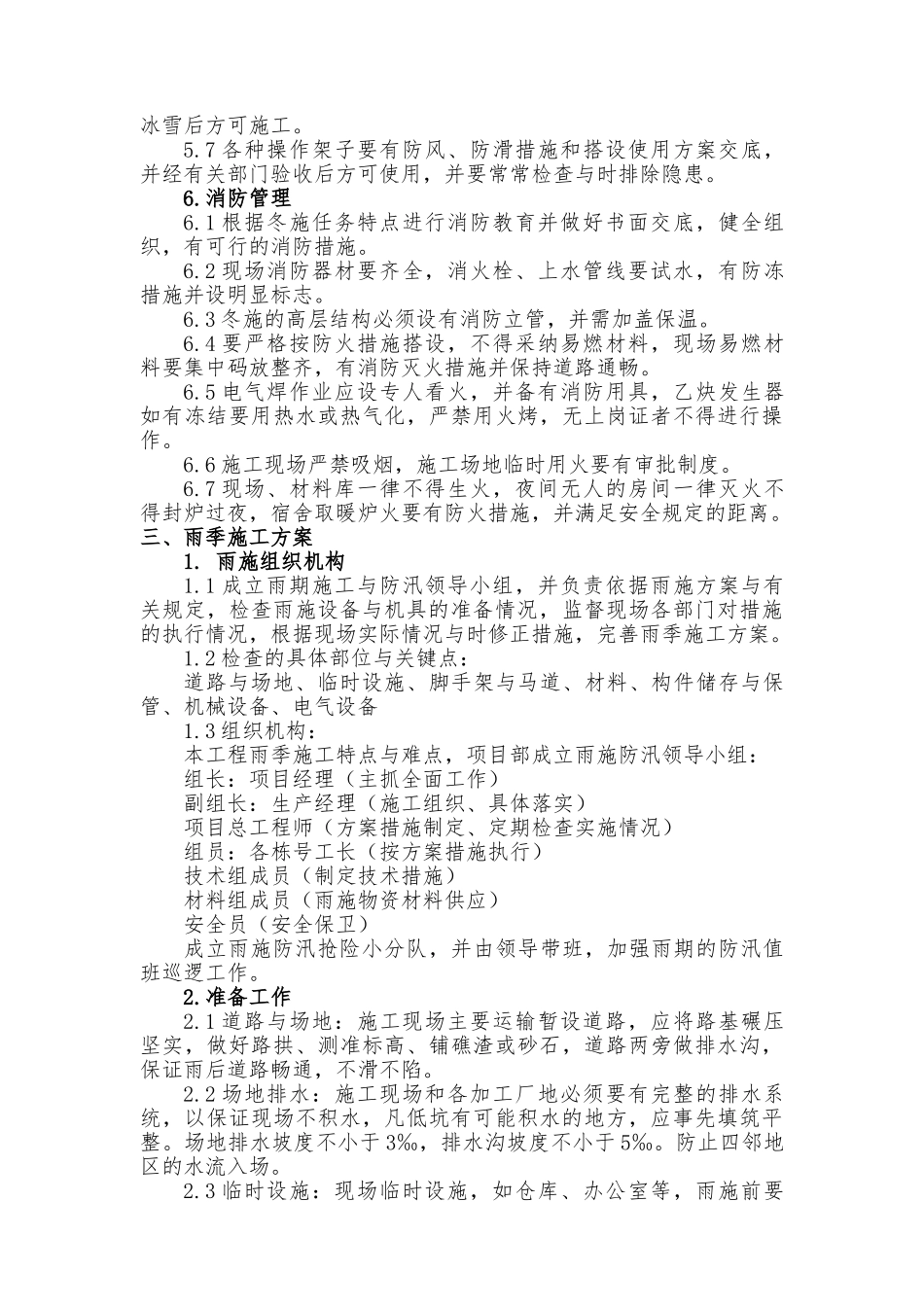

自来水管要进行深埋,埋深不足 50
