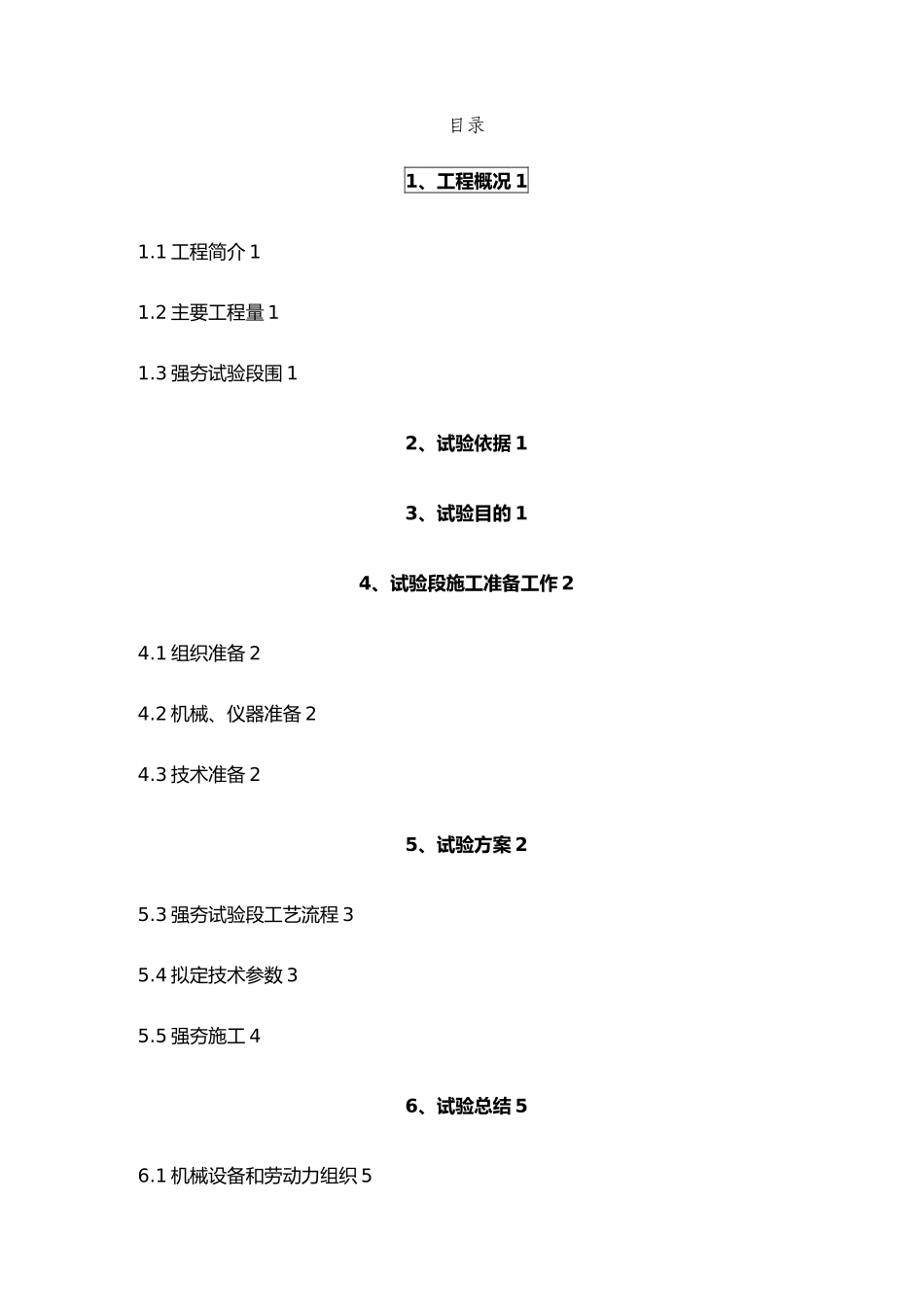

路 基 强 夯 试 验 段施 工 总结 复核: 二 0 一 六 年 七 月目录1、工程概况 11
1 工程简介 11
2 主要工程量 11
3 强夯试验段围 12、试验依据 13、试验目的 14、试验段施工准备工作 24
1 组织准备 24
2 机械、仪器准备 24
3 技术准备 25、试验方案 25
3 强夯试验段工艺流程 35
4 拟定技术参数 35
5 强夯施工 46、试验总结 56
1 机械设备和劳动力组织 56
2 施工参数的确定 56
3 施工质量标准 56
4 施工安全措施 6路基强夯试验段施工总结1、工程概况1
1 工程简介***出口路基为高填斜坡填石路堤,填方边坡高度≥20m,路基右侧为改沟与反压护道工程
为保证高填方路堤的压实,防止路基成型后沉降开裂
**两段高填方路基采纳强夯分层补强进行处治
第一层高度以填方为 12 米围开始,高度小于 8 米的填方段第一层不强夯,其上路堤每填高 6-8 米强夯一次
2 主要工程量 表 1-1 强夯主要工程数量表序号起讫桩号处理措施处理长度(m)强夯面积(m2)1强夯法2强夯法1
3 强夯试验段围我部在已填筑路基达到强夯设计要求标高的段落,选取**围为强夯试验段
2、试验依据⑴《**施工图设计》第二册;⑵《工程建设标准强制性条文》(公路工程部分)2024 年版;⑶《公路工程技术标准》JPG B01-2024;⑷《公路路基施工技术规》JTG F10-2024;⑸《公路工程质量检验评定标准》JTG F80/1-2024
3、试验目的⑴ 总结路基强夯夯击次数与沉降量关系,确定最佳夯击能、间歇时间、夯间距以与最佳夯击次数
⑵ 确定强夯作业标准施工方法
⑶ 确定施工作业人员组成和分工,制定出相适应的施工和质量管理方法
4、试验段施工准备工作4
1 组织准备我部高度重视路基强夯试验段工作
试验段由项目总工负责,项目部各职能部门
