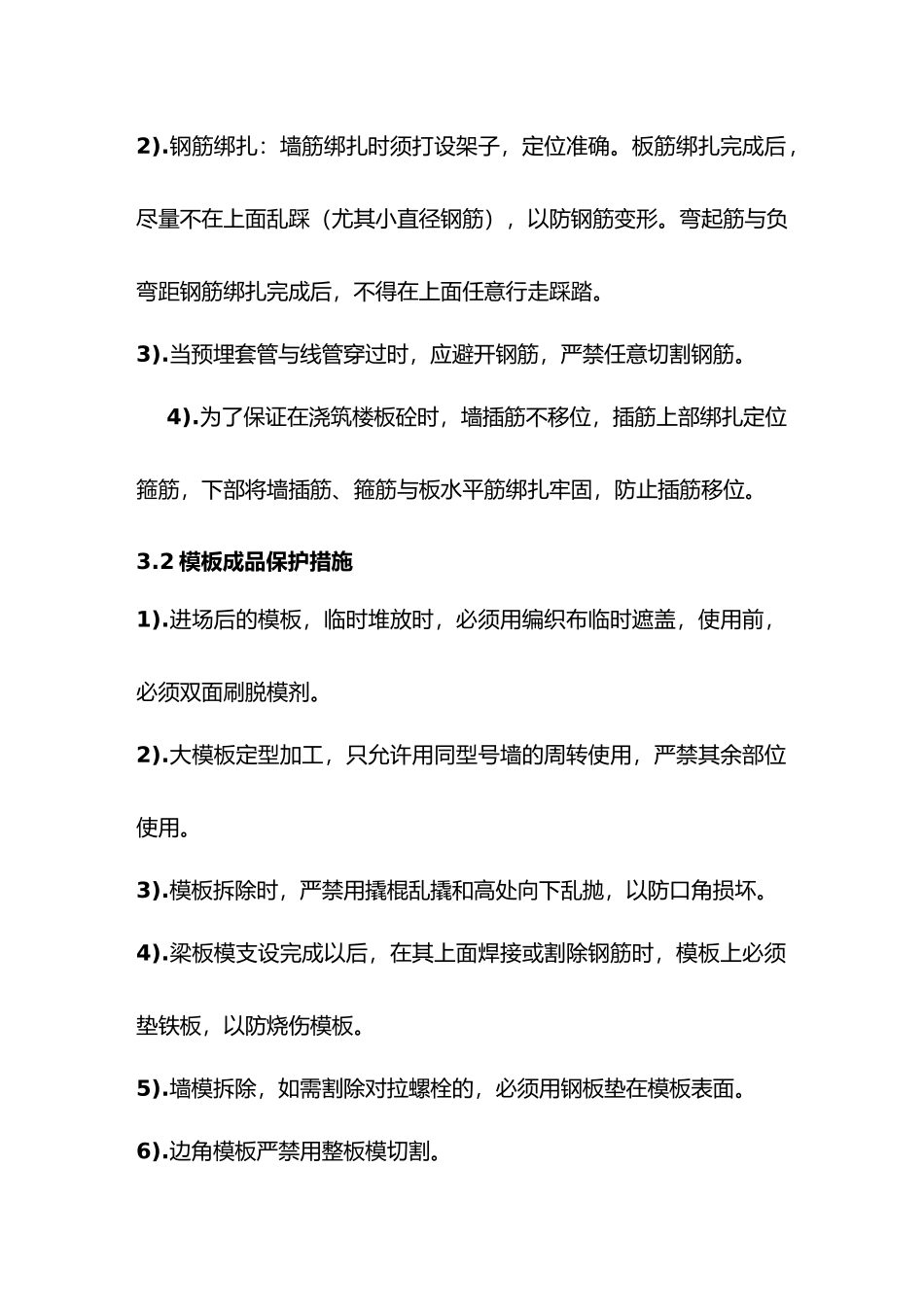

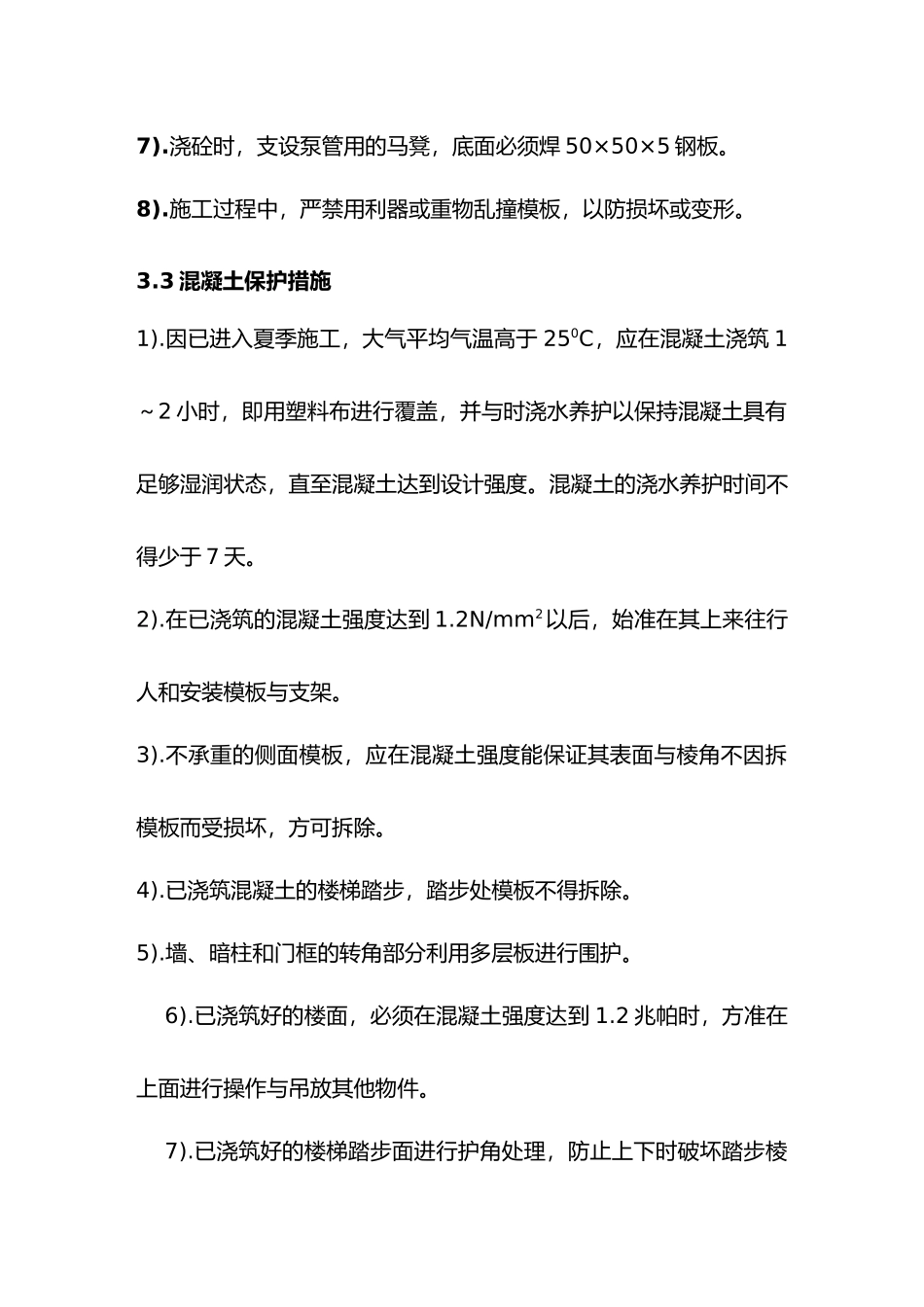

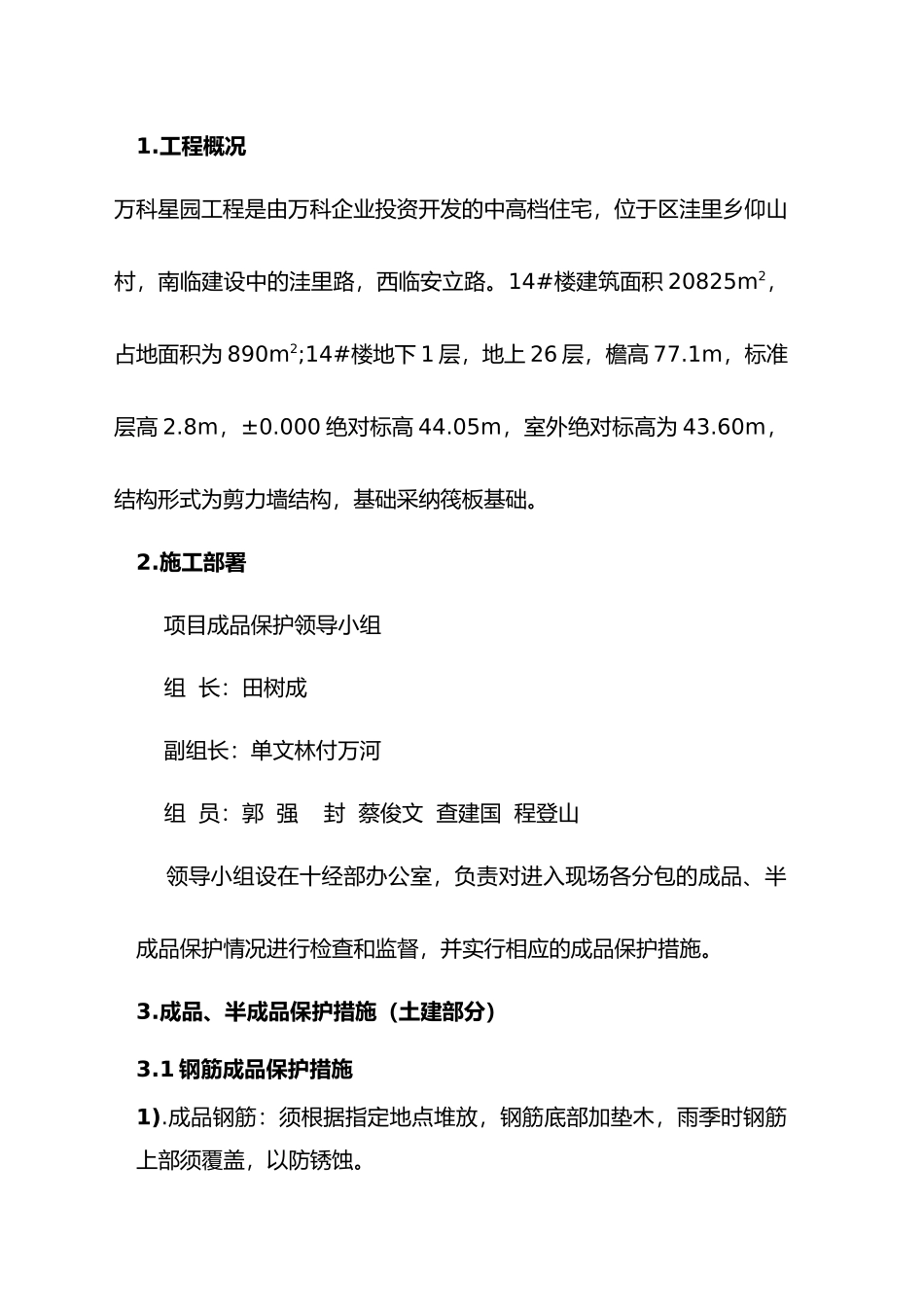

1.工程概况万科星园工程是由万科企业投资开发的中高档住宅,位于区洼里乡仰山村,南临建设中的洼里路,西临安立路。14#楼建筑面积 20825m2,占地面积为 890m2;14#楼地下 1 层,地上 26 层,檐高 77.1m,标准层高 2.8m,±0.000 绝对标高 44.05m,室外绝对标高为 43.60m,结构形式为剪力墙结构,基础采纳筏板基础。2.施工部署 项目成品保护领导小组 组 长:田树成 副组长:单文林付万河 组 员:郭 强 封 蔡俊文 查建国 程登山 领导小组设在十经部办公室,负责对进入现场各分包的成品、半成品保护情况进行检查和监督,并实行相应的成品保护措施。3.成品、半成品保护措施(土建部分)3.1 钢筋成品保护措施1).成品钢筋:须根据指定地点堆放,钢筋底部加垫木,雨季时钢筋上部须覆盖,以防锈蚀。2).钢筋绑扎:墙筋绑扎时须打设架子,定位准确。板筋绑扎完成后,尽量不在上面乱踩(尤其小直径钢筋),以防钢筋变形。弯起筋与负弯距钢筋绑扎完成后,不得在上面任意行走踩踏。3).当预埋套管与线管穿过时,应避开钢筋,严禁任意切割钢筋。 4).为了保证在浇筑楼板砼时,墙插筋不移位,插筋上部绑扎定位箍筋,下部将墙插筋、箍筋与板水平筋绑扎牢固,防止插筋移位。3.2 模板成品保护措施1).进场后的模板,临时堆放时,必须用编织布临时遮盖,使用前,必须双面刷脱模剂。2).大模板定型加工,只允许用同型号墙的周转使用,严禁其余部位使用。3).模板拆除时,严禁用撬棍乱撬和高处向下乱抛,以防口角损坏。4).梁板模支设完成以后,在其上面焊接或割除钢筋时,模板上必须垫铁板,以防烧伤模板。5).墙模拆除,如需割除对拉螺栓的,必须用钢板垫在模板表面。6).边角模板严禁用整板模切割。7).浇砼时,支设泵管用的马凳,底面必须焊 50×50×5 钢板。8).施工过程中,严禁用利器或重物乱撞模板,以防损坏或变形。3.3 混凝土保护措施1).因已进入夏季施工,大气平均气温高于 250C,应在混凝土浇筑 1~2 小时,即用塑料布进行覆盖,并与时浇水养护以保持混凝土具有足够湿润状态,直至混凝土达到设计强度。混凝土的浇水养护时间不得少于 7 天。2).在已浇筑的混凝土强度达到 1.2N/mm2以后,始准在其上来往行人和安装模板与支架。3).不承重的侧面模板,应在混凝土强度能保证其表面与棱角不因拆模板而受损坏,方可拆除。4).已浇筑混凝土的楼梯踏步,踏步处模板不得拆除。5).墙、暗柱和门框的转角部分利用多层板进行围护。 6).已浇筑好的楼...
