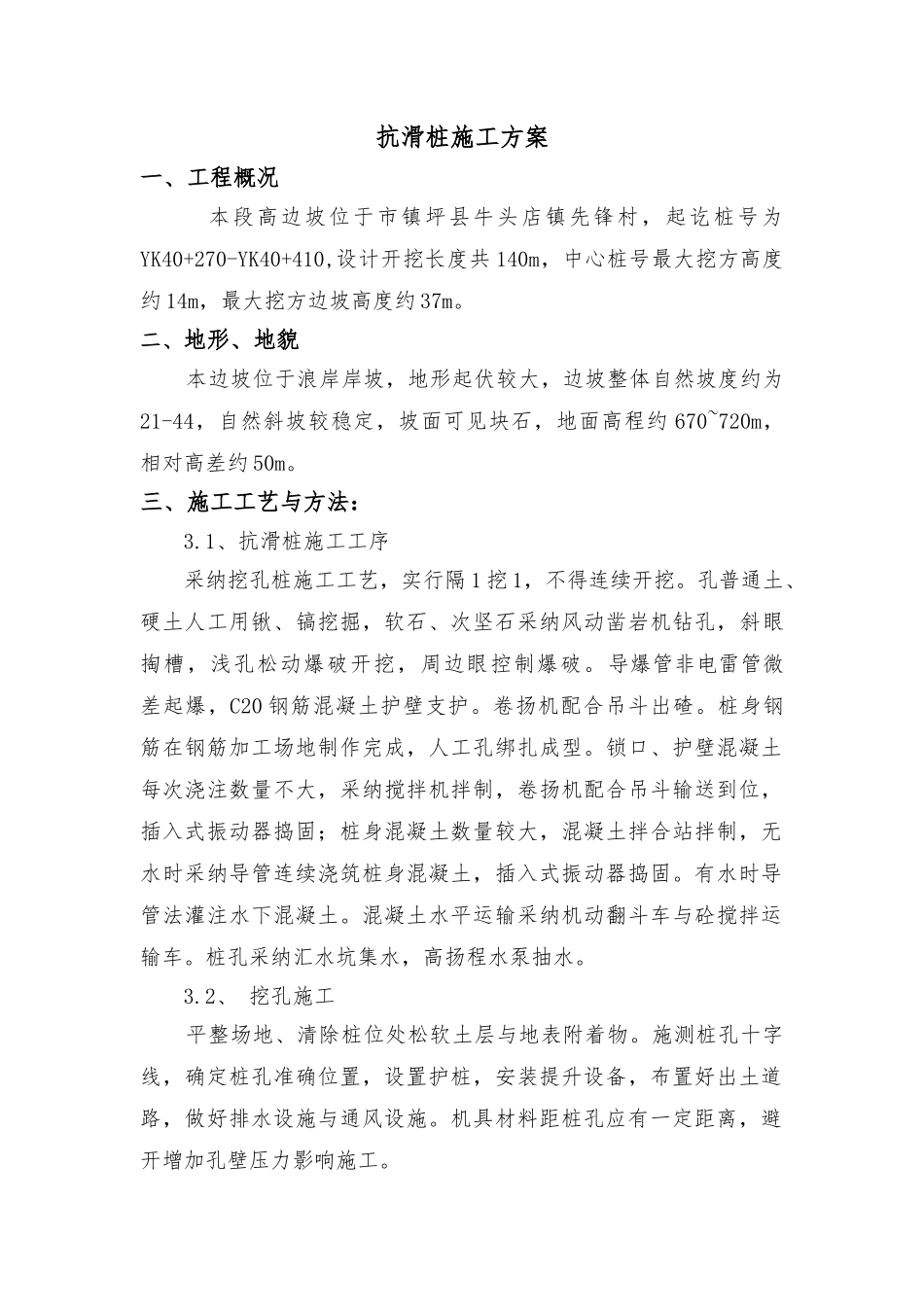

抗滑桩施工方案一、工程概况 本段高边坡位于市镇坪县牛头店镇先锋村,起讫桩号为YK40+270-YK40+410,设计开挖长度共 140m,中心桩号最大挖方高度约 14m,最大挖方边坡高度约 37m
二、地形、地貌 本边坡位于浪岸岸坡,地形起伏较大,边坡整体自然坡度约为21-44,自然斜坡较稳定,坡面可见块石,地面高程约 670~720m,相对高差约 50m
三、施工工艺与方法: 3
1、抗滑桩施工工序 采纳挖孔桩施工工艺,实行隔 1 挖 1,不得连续开挖
孔普通土、硬土人工用锹、镐挖掘,软石、次坚石采纳风动凿岩机钻孔,斜眼掏槽,浅孔松动爆破开挖,周边眼控制爆破
导爆管非电雷管微差起爆,C20 钢筋混凝土护壁支护
卷扬机配合吊斗出碴
桩身钢筋在钢筋加工场地制作完成,人工孔绑扎成型
锁口、护壁混凝土每次浇注数量不大,采纳搅拌机拌制,卷扬机配合吊斗输送到位,插入式振动器捣固;桩身混凝土数量较大,混凝土拌合站拌制,无水时采纳导管连续浇筑桩身混凝土,插入式振动器捣固
有水时导管法灌注水下混凝土
混凝土水平运输采纳机动翻斗车与砼搅拌运输车
桩孔采纳汇水坑集水,高扬程水泵抽水
2、 挖孔施工 平整场地、清除桩位处松软土层与地表附着物
施测桩孔十字线,确定桩孔准确位置,设置护桩,安装提升设备,布置好出土道路,做好排水设施与通风设施
机具材料距桩孔应有一定距离,避开增加孔壁压力影响施工

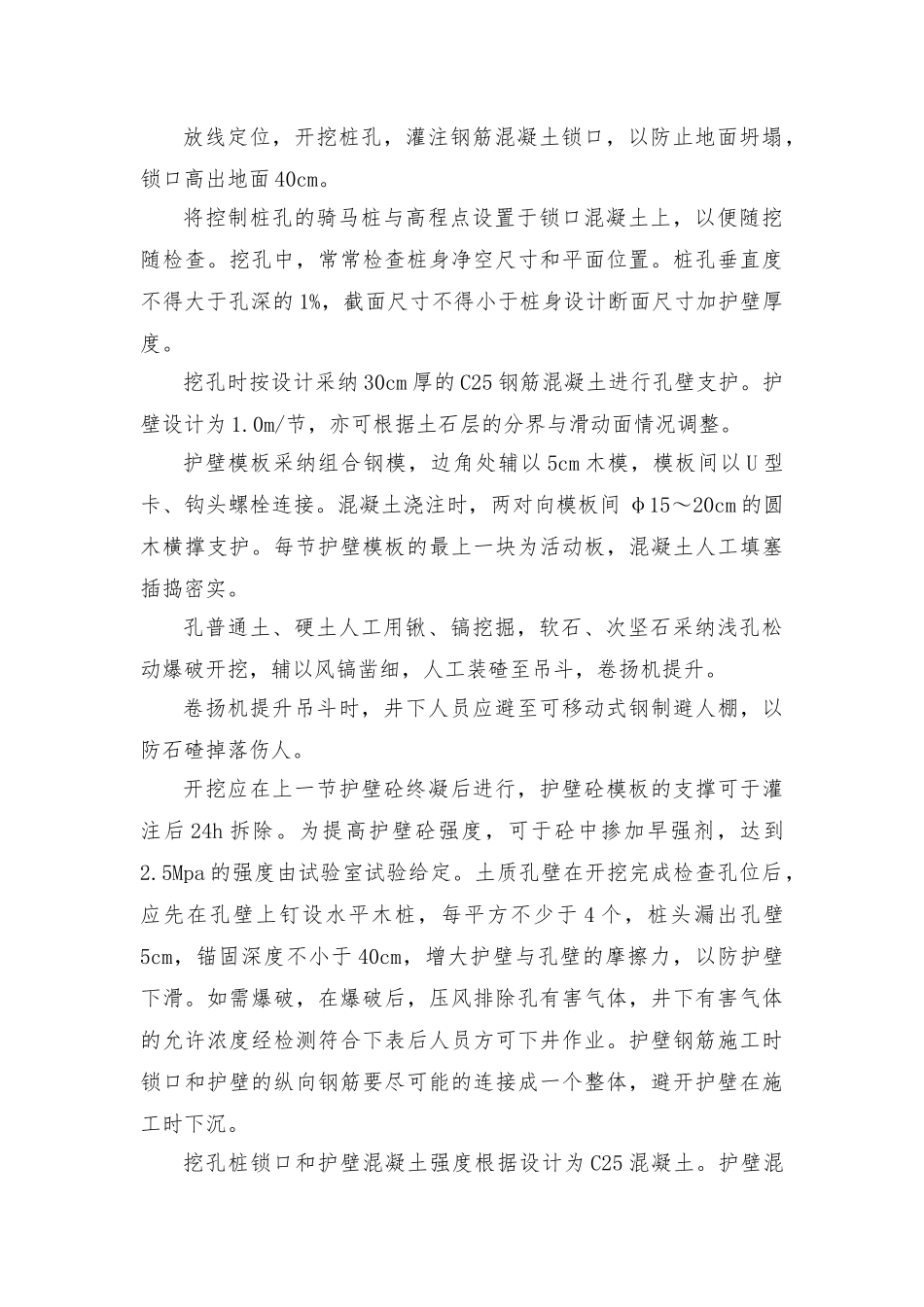

放线定位,开挖桩孔,灌注钢筋混凝土锁口,以防止地面坍塌,锁口高出地面 40cm
将控制桩孔的骑马桩与高程点设置于锁口混凝土上,以便随挖随检查
挖孔中,常常检查桩身净空尺寸和平面位置
桩孔垂直度不得大于孔深的 1%,截面尺寸不得小于桩身设计断面尺寸加护壁厚度

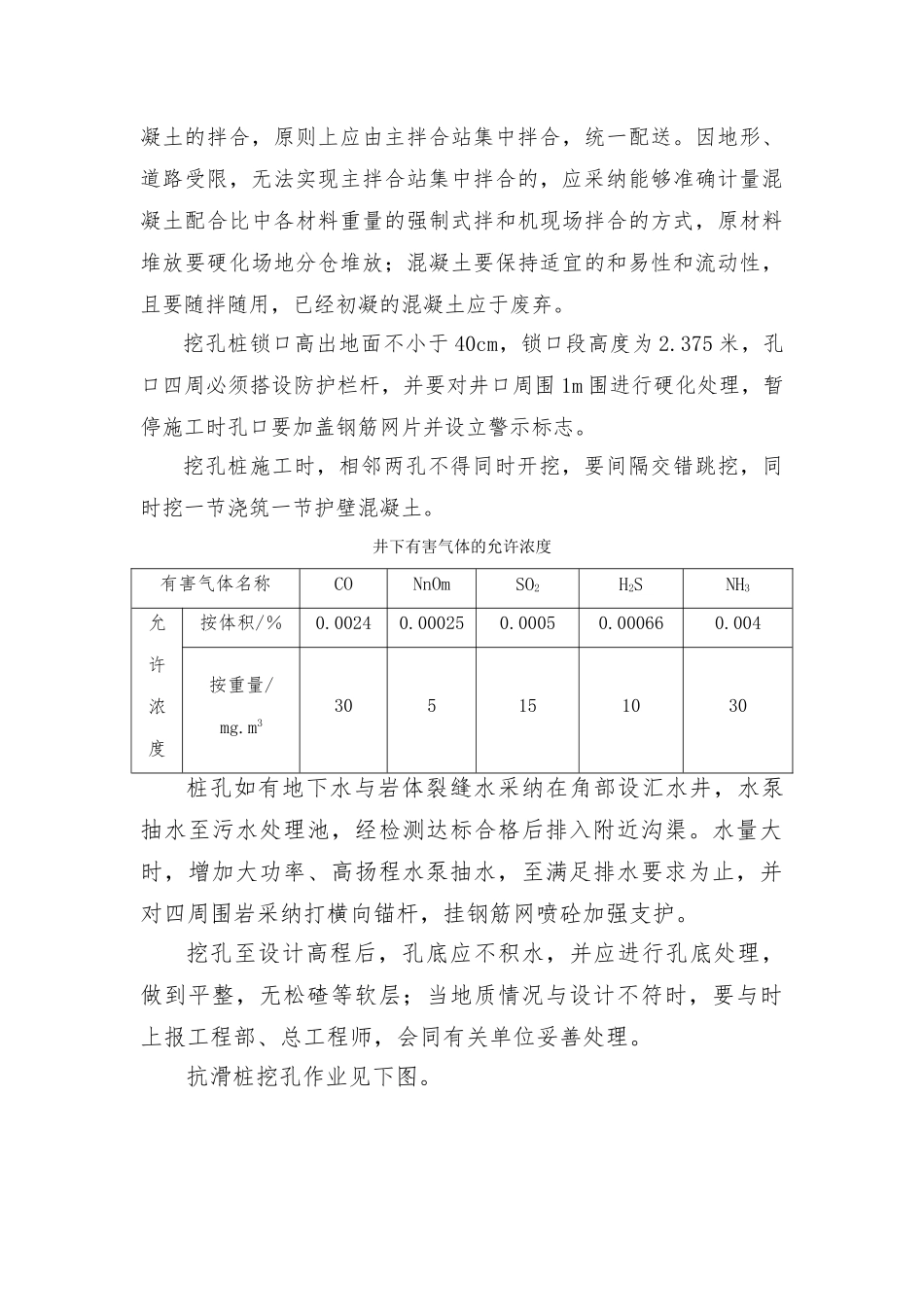

挖孔时按设计采纳 30cm 厚的 C25 钢筋混凝土进行孔壁支护
护壁设计为 1
0m/节,亦可根据土石层的分界与滑动面情况调整
护壁模板采纳组合钢
