挂篮悬浇箱梁施工方法3
挂篮悬浇箱梁施工方法3
挂篮悬浇箱梁施工工艺流程挂篮悬灌施工工艺流程见图 3

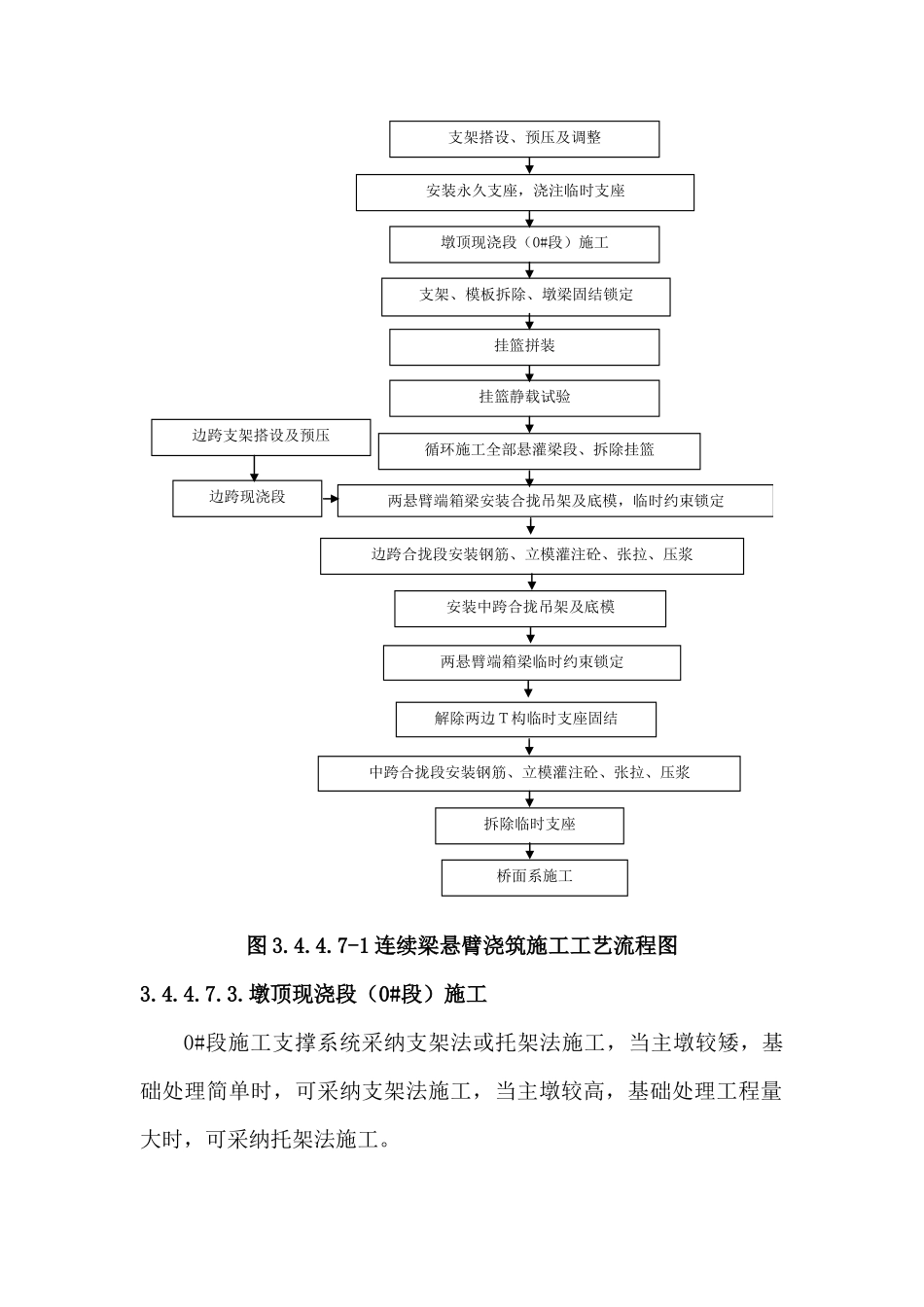

7-1“连续梁悬臂浇筑施工工艺流程图”
墩梁临时固结措施悬浇箱梁在体系转换之前,必须设置临时支座,可以通过设置临时支墩和锚固钢筋的方式来实现
临时支墩设有厚 15~20 厘米内设电阻丝的硫磺砂浆夹层,通过电阻丝内通电融化硫磺砂浆即可解除临时支墩
在临时支墩顶底设塑料薄膜隔离层,锚固钢筋将墩梁固结在一起
7-1 连续梁悬臂浇筑施工工艺流程图3
墩顶现浇段(0#段)施工0#段施工支撑系统采纳支架法或托架法施工,当主墩较矮,基础处理简单时,可采纳支架法施工,当主墩较高,基础处理工程量大时,可采纳托架法施工
墩顶现浇段(0#段)施工 挂篮拼装 边跨合拢段安装钢筋、立模灌注砼、张拉、压浆 边跨现浇段 安装永久支座,浇注临时支座 支架搭设、预压及调整 两悬臂端箱梁安装合拢吊架及底模,临时约束锁定 挂篮静载试验 循环施工全部悬灌梁段、拆除挂篮 边跨支架搭设及预压 支架、模板拆除、墩梁固结锁定 桥面系施工 中跨合拢段安装钢筋、立模灌注砼、张拉、压浆 安装中跨合拢吊架及底模 两悬臂端箱梁临时约束锁定 解除两边T构临时支座固结 拆除临时支座 3

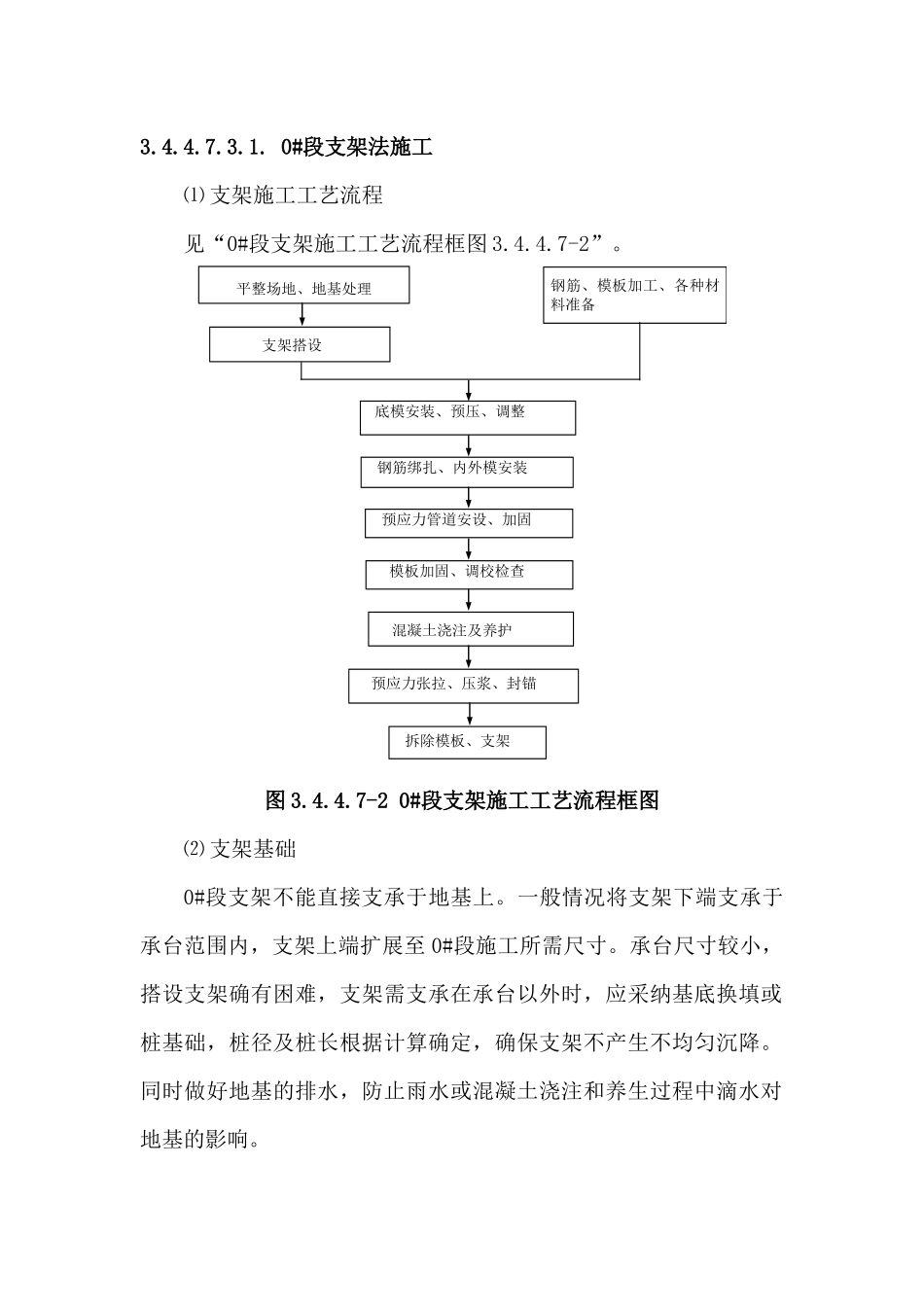

0#段支架法施工⑴ 支架施工工艺流程见“0#段支架施工工艺流程框图 3
7-2 0#段支架施工工艺流程框图⑵ 支架基础0#段支架不能直接支承于地基上
一般情况将支架下端支承于承台范围内,支架上端扩展至 0#段施工所需尺寸
承台尺寸较小,搭设支架确有困难,支架需支承在承台以外时,应采纳基底换填或桩基础,桩径及桩长根据计算确定,确保支架不产生不均匀沉降
同时做好地基的排水,防止雨水或混凝土浇注和养生过程中滴水对地
