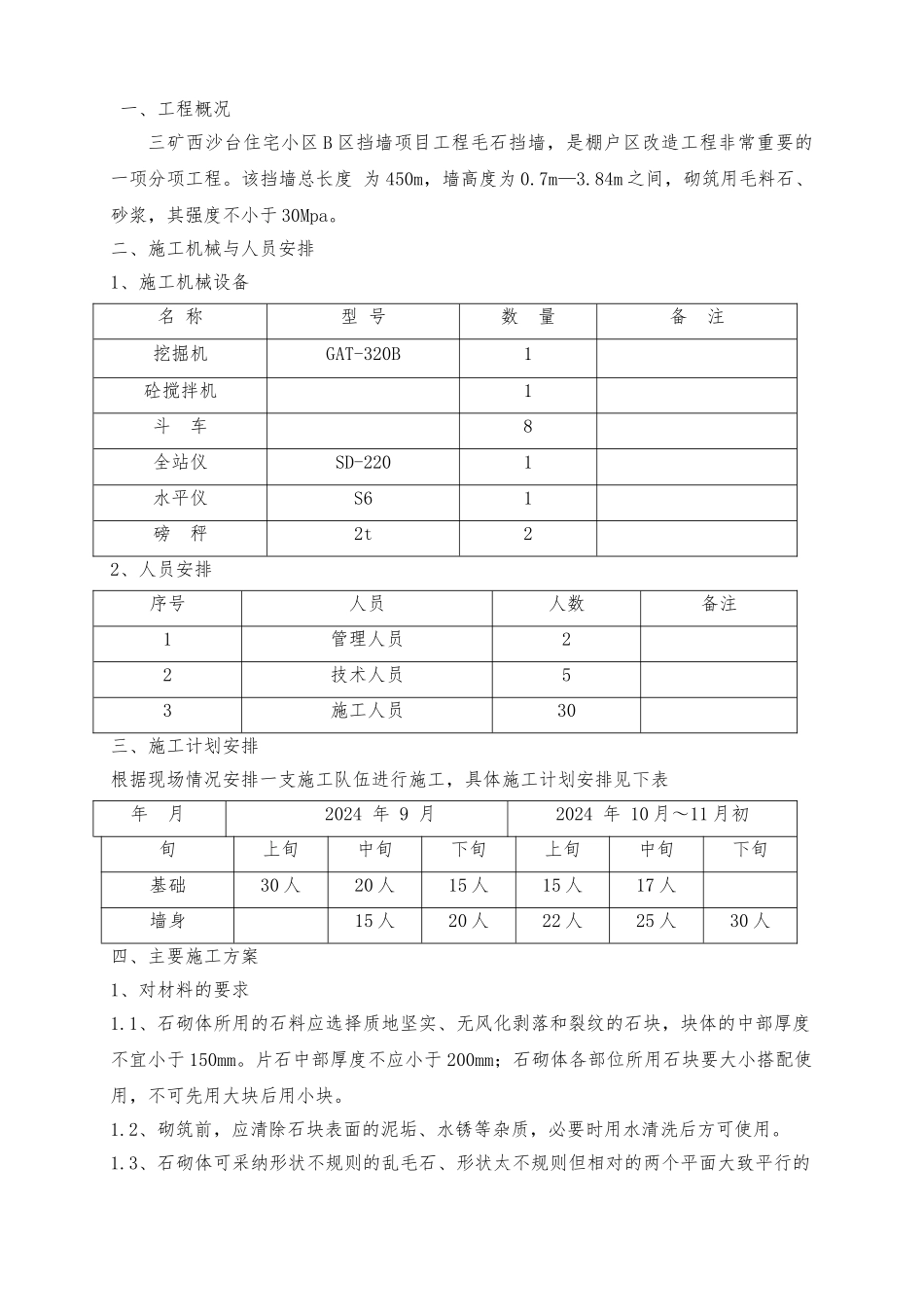

目录一、工程概况三矿西沙台住宅小区 B 区挡墙项目工程毛石挡墙,是棚户区改造工程非常重要的一项分项工程
该挡墙总长度 为 450m,墙高度为 0
84m 之间,砌筑用毛料石、砂浆,其强度不小于 30Mpa
二、施工机械与人员安排1、施工机械设备名 称型 号数 量备 注挖掘机GAT-320B1砼搅拌机1斗 车8全站仪SD-2201水平仪S61磅 秤2t22、人员安排序号人员人数备注1管理人员22技术人员53施工人员30三、施工计划安排根据现场情况安排一支施工队伍进行施工,具体施工计划安排见下表年 月2024 年 9 月2024 年 10 月~11 月初旬上旬中旬下旬上旬中旬下旬基础30 人20 人15 人15 人17 人墙身15 人20 人22 人25 人30 人四、主要施工方案1、对材料的要求1

1、石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于 150mm
片石中部厚度不应小于 200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块
2、砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用
3、石砌体可采纳形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以与经过加工的块石,其强度等级均应不低于 30Mpa
4、石砌体所用砂浆为 7
5#水泥砂浆,其品种与强度等级应符合设计要求
2、施工准备2
1、技术准备:工程开工前,安排相关技术人员(包括总工程师、土建技术员、测量员、施工员、安全员、质检员)进场
责成各相关技术人员熟悉图纸等技术资料容,就图纸上的不明确的容和施工中预见的重点、难点问题与甲方技术人员在图纸会审、工前会上进行协商并解决
开工前由项目总工程师对所有全体工作人员(技术员、施工员、工人)进行安全、技术交底,确保施工班组对施工过程、进度计划、施工工艺、施工重点难点、安全
