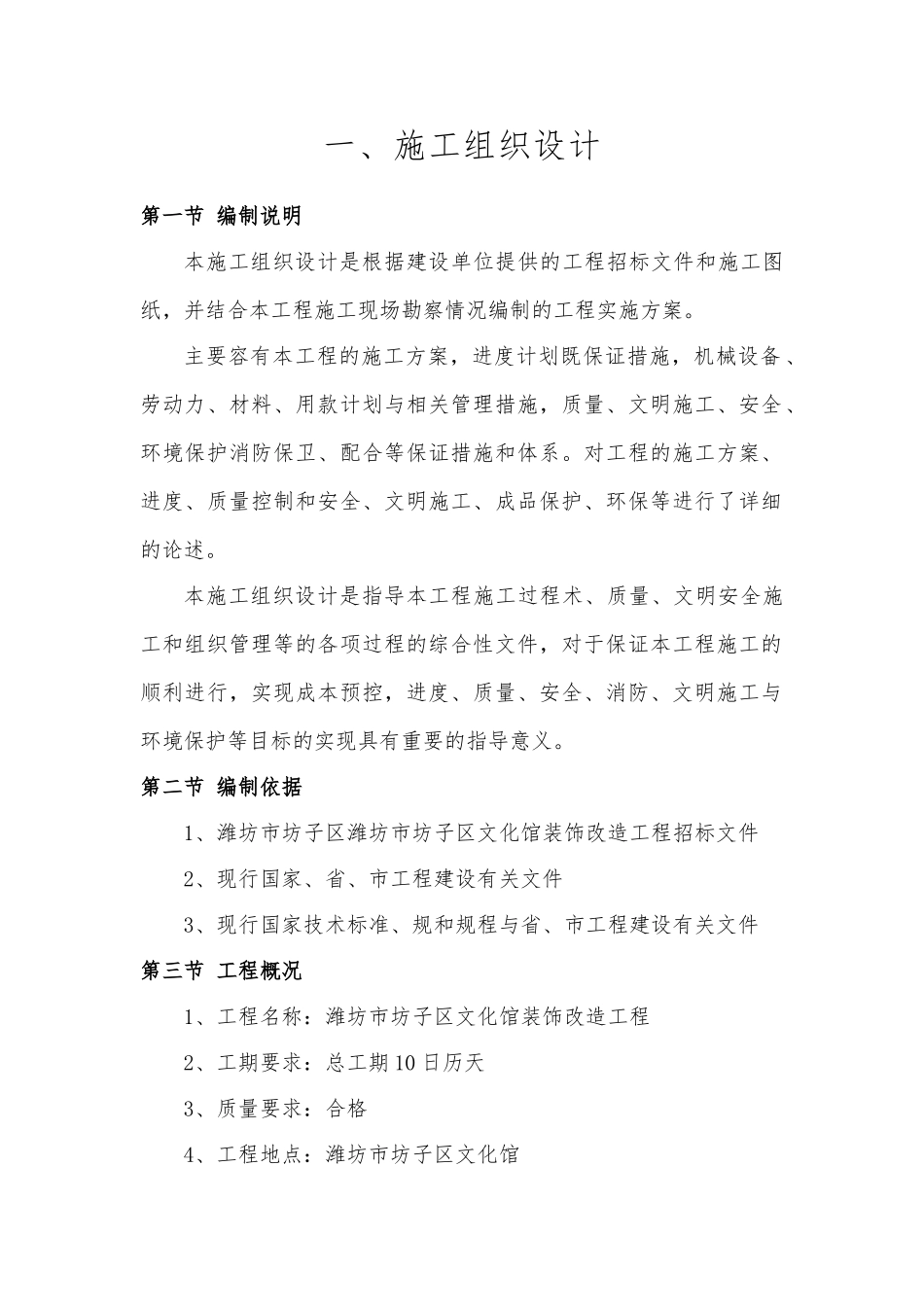

一、施工组织设计第一节 编制说明本施工组织设计是根据建设单位提供的工程招标文件和施工图纸,并结合本工程施工现场勘察情况编制的工程实施方案
主要容有本工程的施工方案,进度计划既保证措施,机械设备、劳动力、材料、用款计划与相关管理措施,质量、文明施工、安全、环境保护消防保卫、配合等保证措施和体系
对工程的施工方案、进度、质量控制和安全、文明施工、成品保护、环保等进行了详细的论述
本施工组织设计是指导本工程施工过程术、质量、文明安全施工和组织管理等的各项过程的综合性文件,对于保证本工程施工的顺利进行,实现成本预控,进度、质量、安全、消防、文明施工与环境保护等目标的实现具有重要的指导意义

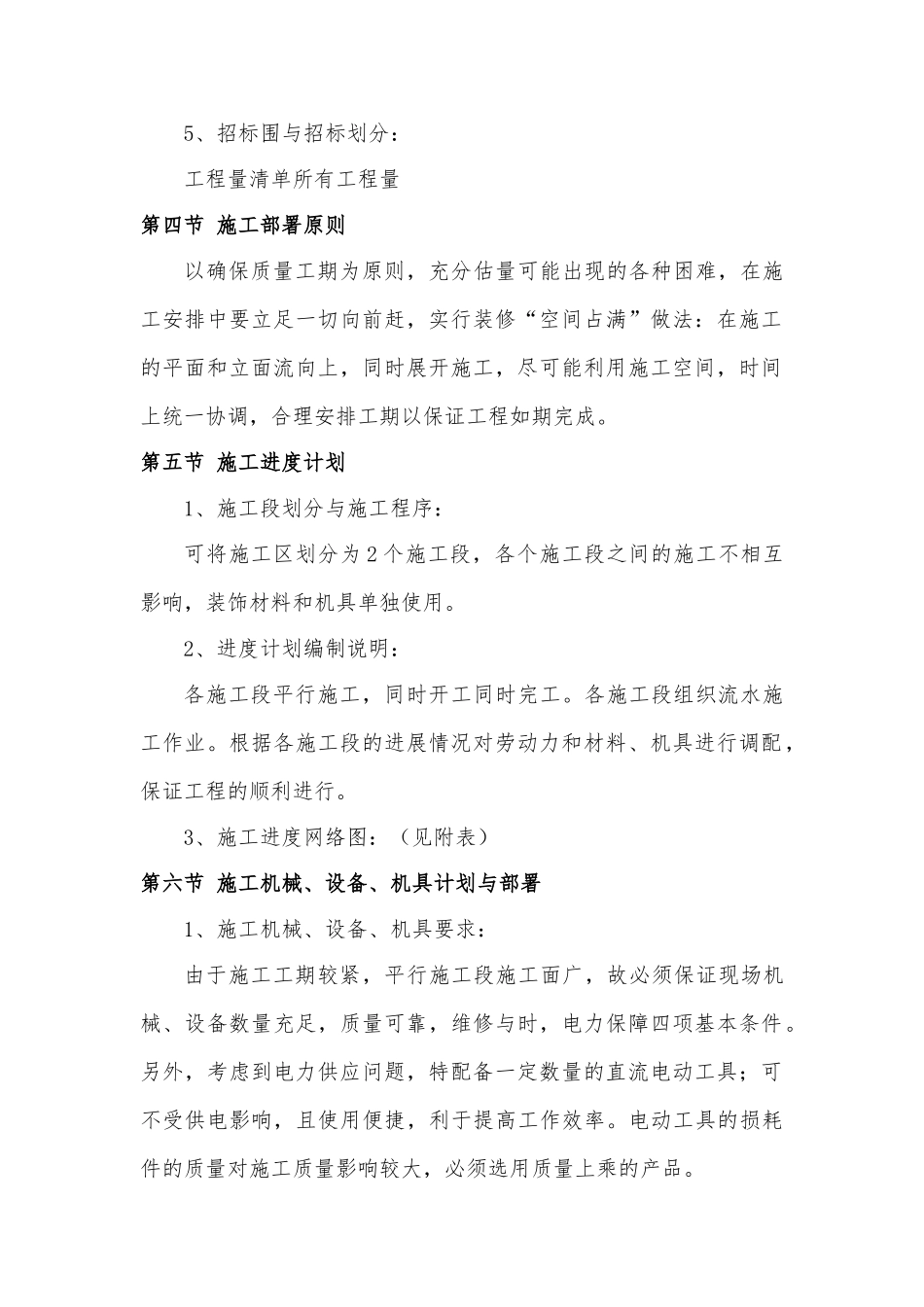

第二节 编制依据1、潍坊市坊子区潍坊市坊子区文化馆装饰改造工程招标文件2、现行国家、省、市工程建设有关文件3、现行国家技术标准、规和规程与省、市工程建设有关文件第三节 工程概况1、工程名称:潍坊市坊子区文化馆装饰改造工程2、工期要求:总工期 10 日历天3、质量要求:合格4、工程地点:潍坊市坊子区文化馆5、招标围与招标划分:工程量清单所有工程量第四节 施工部署原则以确保质量工期为原则,充分估量可能出现的各种困难,在施工安排中要立足一切向前赶,实行装修“空间占满”做法:在施工的平面和立面流向上,同时展开施工,尽可能利用施工空间,时间上统一协调,合理安排工期以保证工程如期完成
第五节 施工进度计划1、施工段划分与施工程序:可将施工区划分为 2 个施工段,各个施工段之间的施工不相互影响,装饰材料和机具单独使用
2、进度计划编制说明:各施工段平行施工,同时开工同时完工
各施工段组织流水施工作业
根据各施工段的进展情况对劳动力和材料、机具进行调配,保证工程的顺利进行

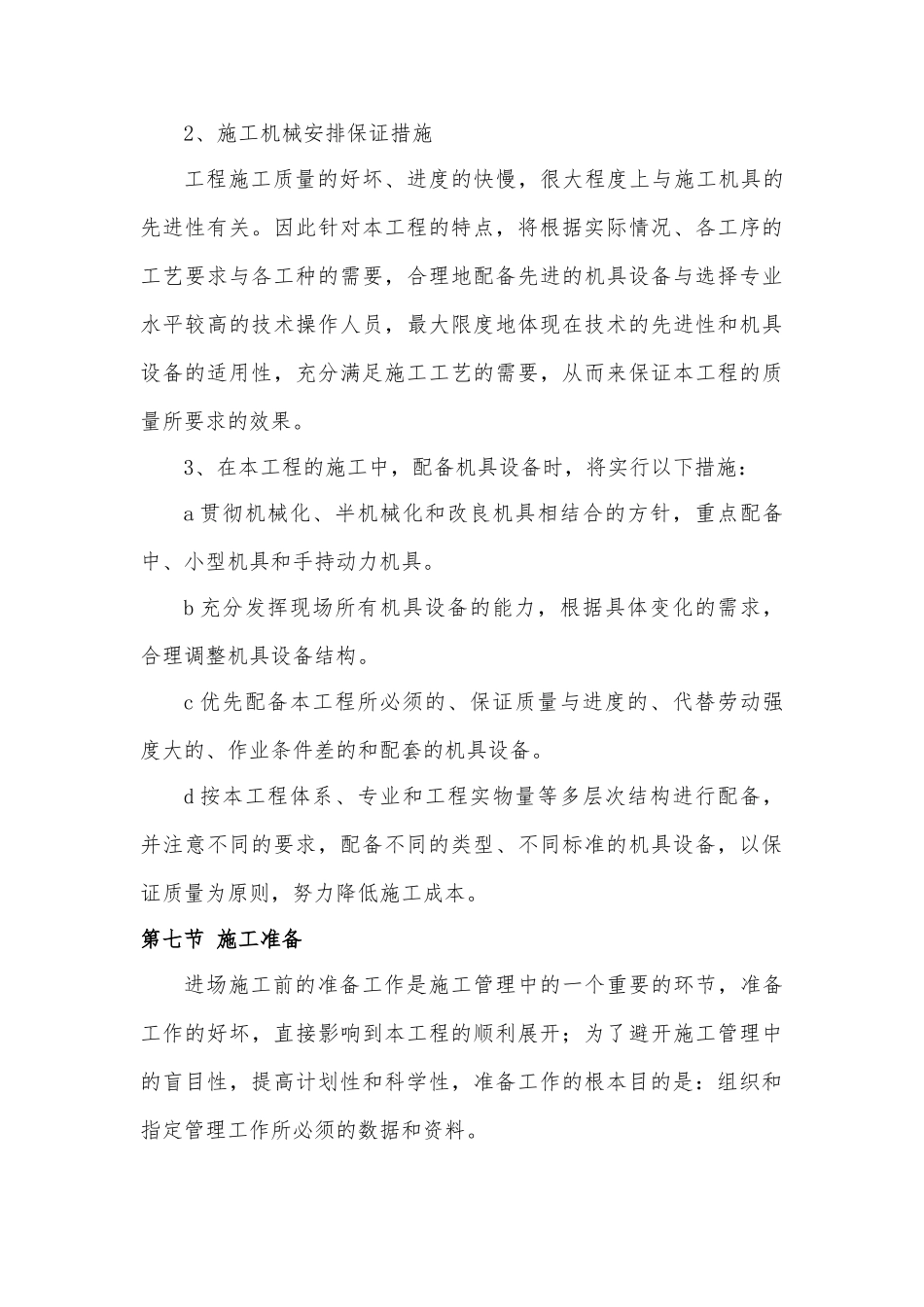

3、施工进度网络图:(见附表)第六节 施工机械、设备、机具计划与部署1、施工机械、设备、机具要求:由于施工工期较紧,平行施工段施工面广,故必须
