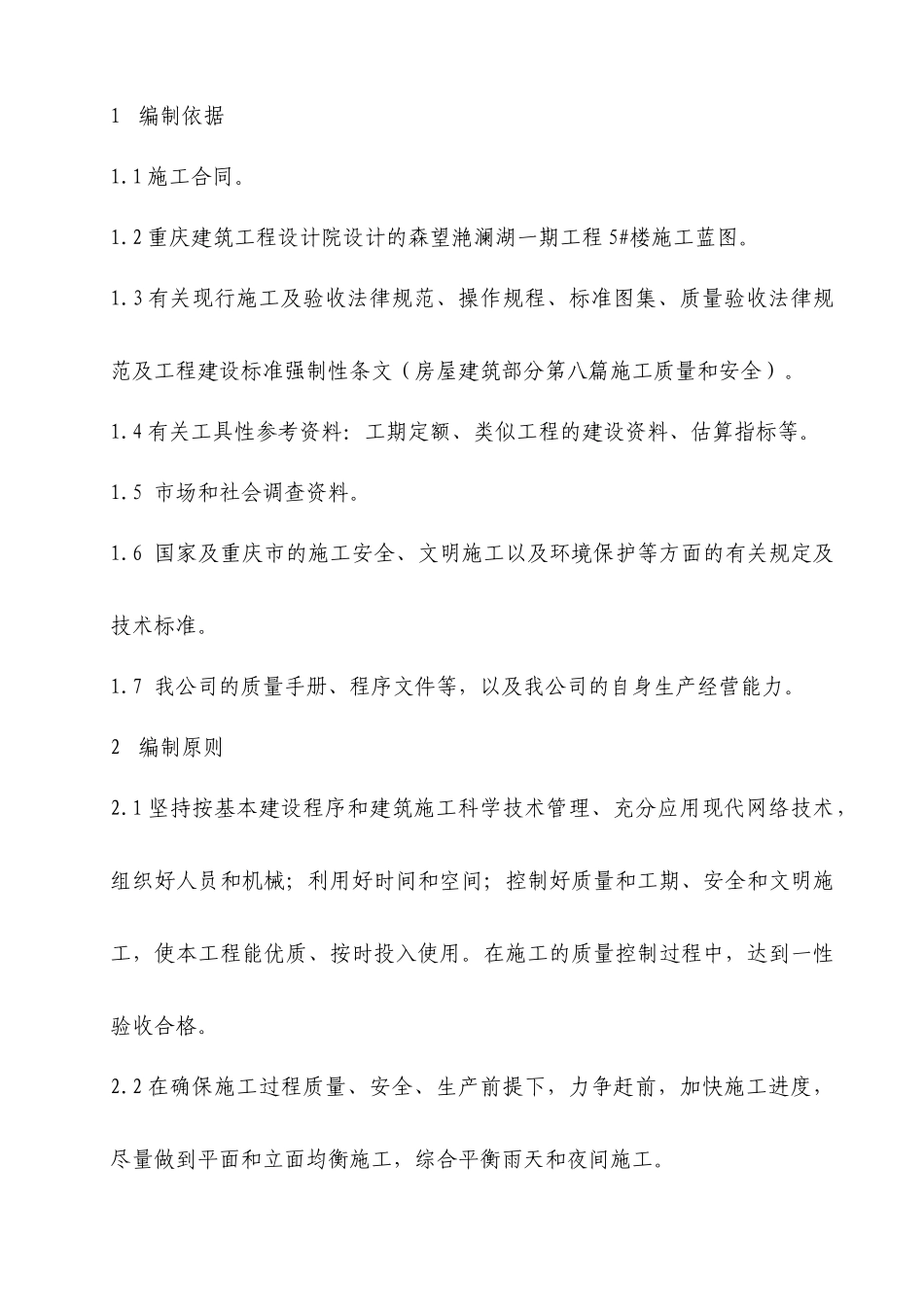

1 编制依据1
1 施工合同
2 重庆建筑工程设计院设计的森望滟澜湖一期工程 5#楼施工蓝图
3 有关现行施工及验收法律规范、操作规程、标准图集、质量验收法律规范及工程建设标准强制性条文(房屋建筑部分第八篇施工质量和安全)
4 有关工具性参考资料:工期定额、类似工程的建设资料、估算指标等
5 市场和社会调查资料
6 国家及重庆市的施工安全、文明施工以及环境保护等方面的有关规定及技术标准
7 我公司的质量手册、程序文件等,以及我公司的自身生产经营能力
2 编制原则2
1 坚持按基本建设程序和建筑施工科学技术管理、充分应用现代网络技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程能优质、按时投入使用
在施工的质量控制过程中,达到一性验收合格
2 在确保施工过程质量、安全、生产前提下,力争赶前,加快施工进度,尽量做到平面和立面均衡施工,综合平衡雨天和夜间施工

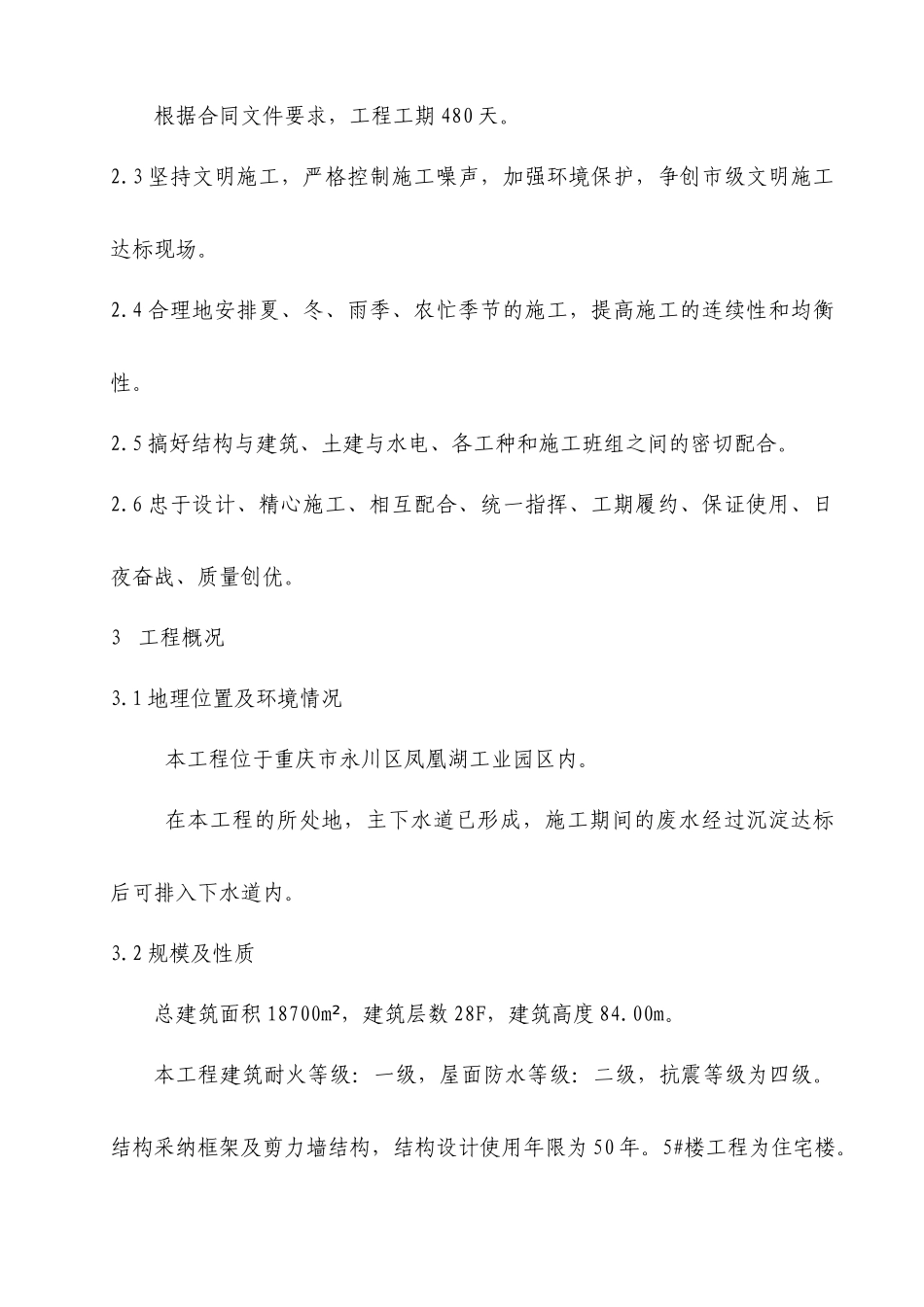

根据合同文件要求,工程工期 480 天
3 坚持文明施工,严格控制施工噪声,加强环境保护,争创市级文明施工达标现场
4 合理地安排夏、冬、雨季、农忙季节的施工,提高施工的连续性和均衡性
5 搞好结构与建筑、土建与水电、各工种和施工班组之间的密切配合
6 忠于设计、精心施工、相互配合、统一指挥、工期履约、保证使用、日夜奋战、质量创优
3 工程概况3
1 地理位置及环境情况本工程位于重庆市永川区凤凰湖工业园区内
在本工程的所处地,主下水道已形成,施工期间的废水经过沉淀达标后可排入下水道内
2 规模及性质总建筑面积 18700m²,建筑层数 28F,建筑高度 84
本工程建筑耐火等级:一级,屋面防水等级:二级,抗震等级为四级
结构采纳框架及剪力墙结构,结构设计使用年限为 50 年
5#楼工程为住宅楼
3 建筑简介3

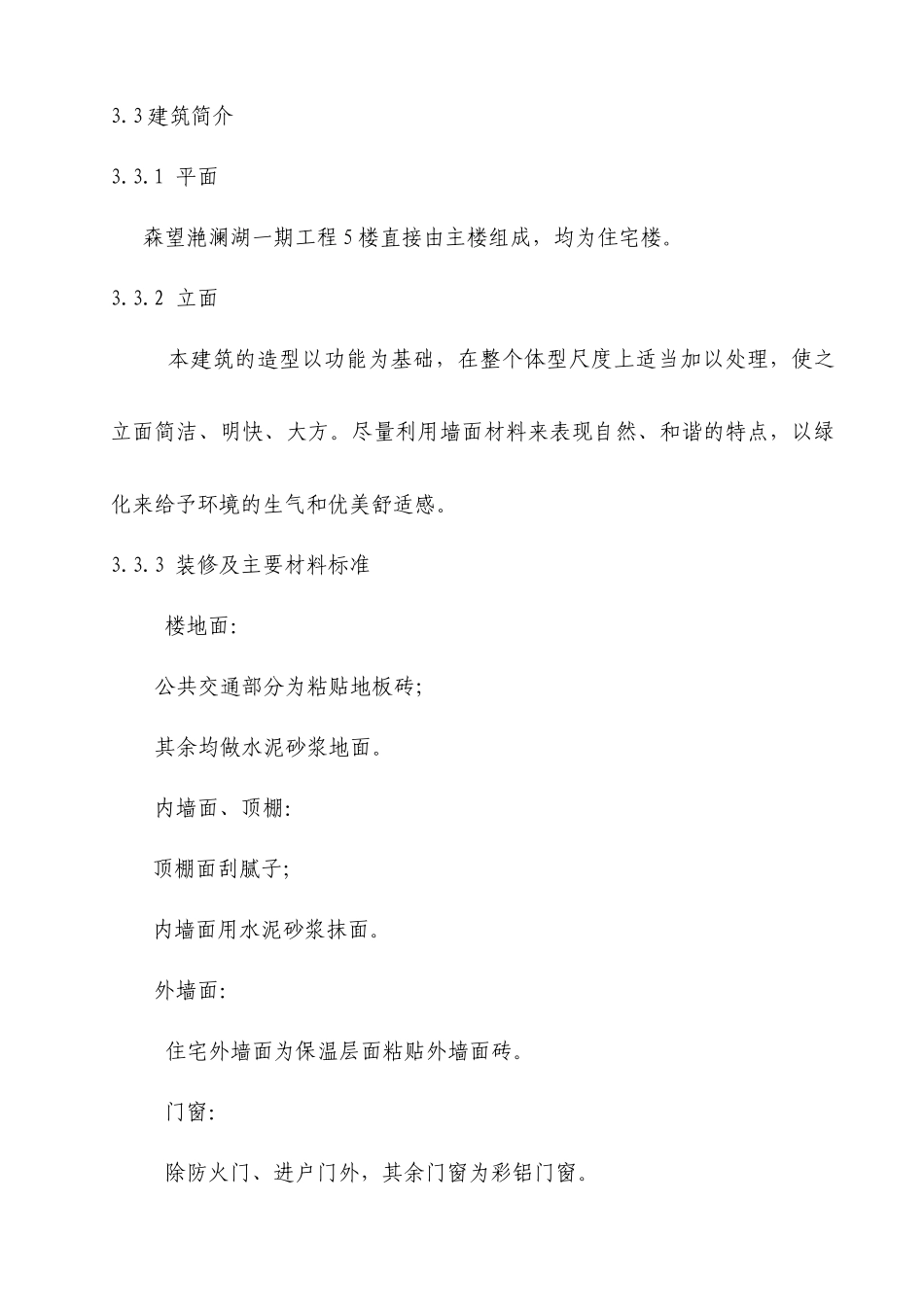

1 平面森望滟
