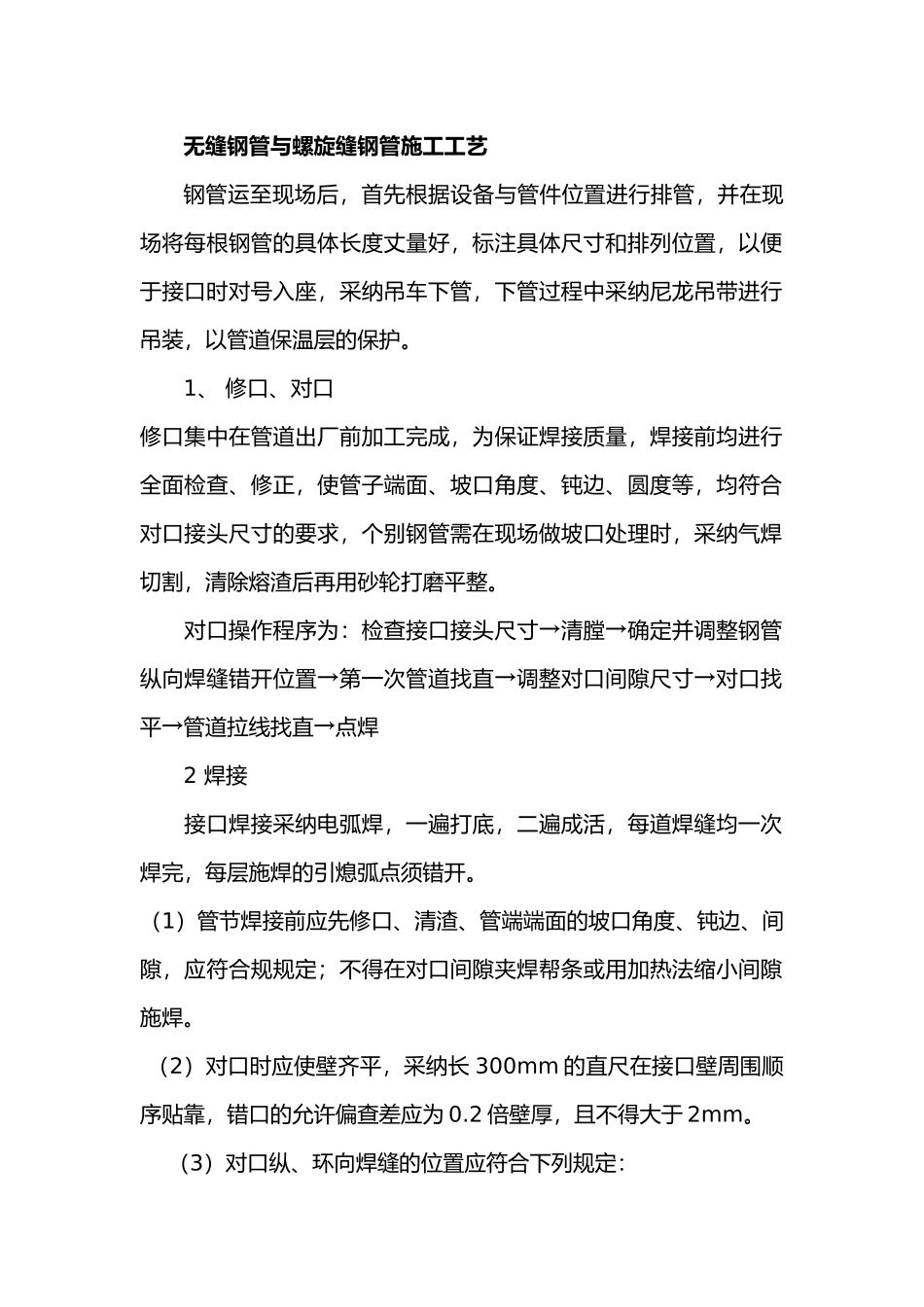

无缝钢管与螺旋缝钢管施工工艺钢管运至现场后,首先根据设备与管件位置进行排管,并在现场将每根钢管的具体长度丈量好,标注具体尺寸和排列位置,以便于接口时对号入座,采纳吊车下管,下管过程中采纳尼龙吊带进行吊装,以管道保温层的保护
1、 修口、对口修口集中在管道出厂前加工完成,为保证焊接质量,焊接前均进行全面检查、修正,使管子端面、坡口角度、钝边、圆度等,均符合对口接头尺寸的要求,个别钢管需在现场做坡口处理时,采纳气焊切割,清除熔渣后再用砂轮打磨平整
对口操作程序为:检查接口接头尺寸→清膛→确定并调整钢管纵向焊缝错开位置→第一次管道找直→调整对口间隙尺寸→对口找平→管道拉线找直→点焊 2 焊接 接口焊接采纳电弧焊,一遍打底,二遍成活,每道焊缝均一次焊完,每层施焊的引熄弧点须错开
(1)管节焊接前应先修口、清渣、管端端面的坡口角度、钝边、间隙,应符合规规定;不得在对口间隙夹焊帮条或用加热法缩小间隙施焊
(2)对口时应使壁齐平,采纳长 300mm 的直尺在接口壁周围顺序贴靠,错口的允许偏查差应为 0
2 倍壁厚,且不得大于 2mm

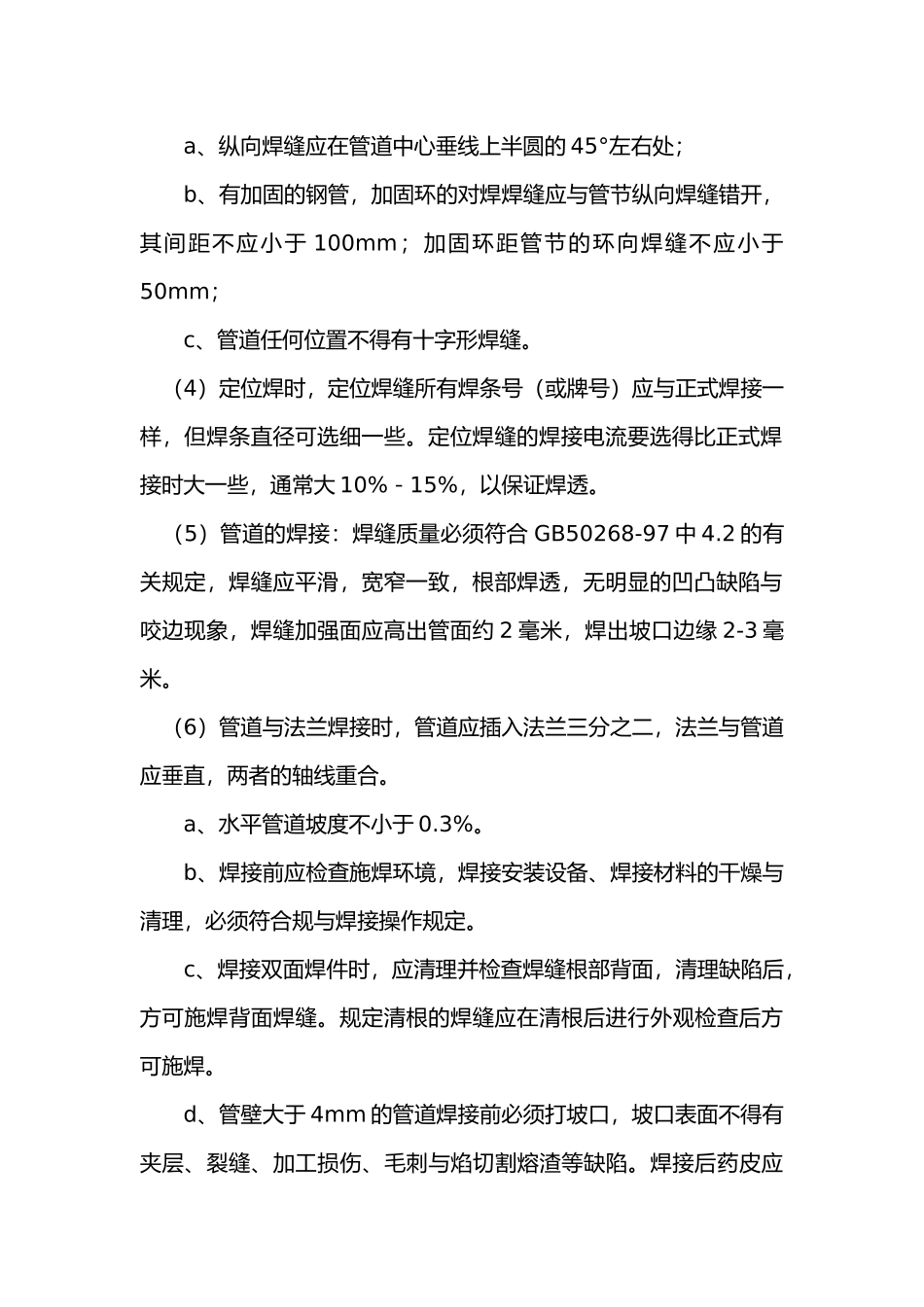

(3)对口纵、环向焊缝的位置应符合下列规定: a、纵向焊缝应在管道中心垂线上半圆的 45°左右处; b、有加固的钢管,加固环的对焊焊缝应与管节纵向焊缝错开,其间距不应小于 100mm;加固环距管节的环向焊缝不应小于50mm; c、管道任何位置不得有十字形焊缝
(4)定位焊时,定位焊缝所有焊条号(或牌号)应与正式焊接一样,但焊条直径可选细一些
定位焊缝的焊接电流要选得比正式焊接时大一些,通常大 10%-15%,以保证焊透
(5)管道的焊接:焊缝质量必须符合 GB50268-97 中 4
2 的有关规定,焊缝应平滑,宽窄一致,根部焊透,无明显的凹凸缺陷与咬边现象,焊缝加强面应高出管面约 2 毫米,焊出坡口边缘 2-3 毫米
(6)管道与法兰焊接时,管
