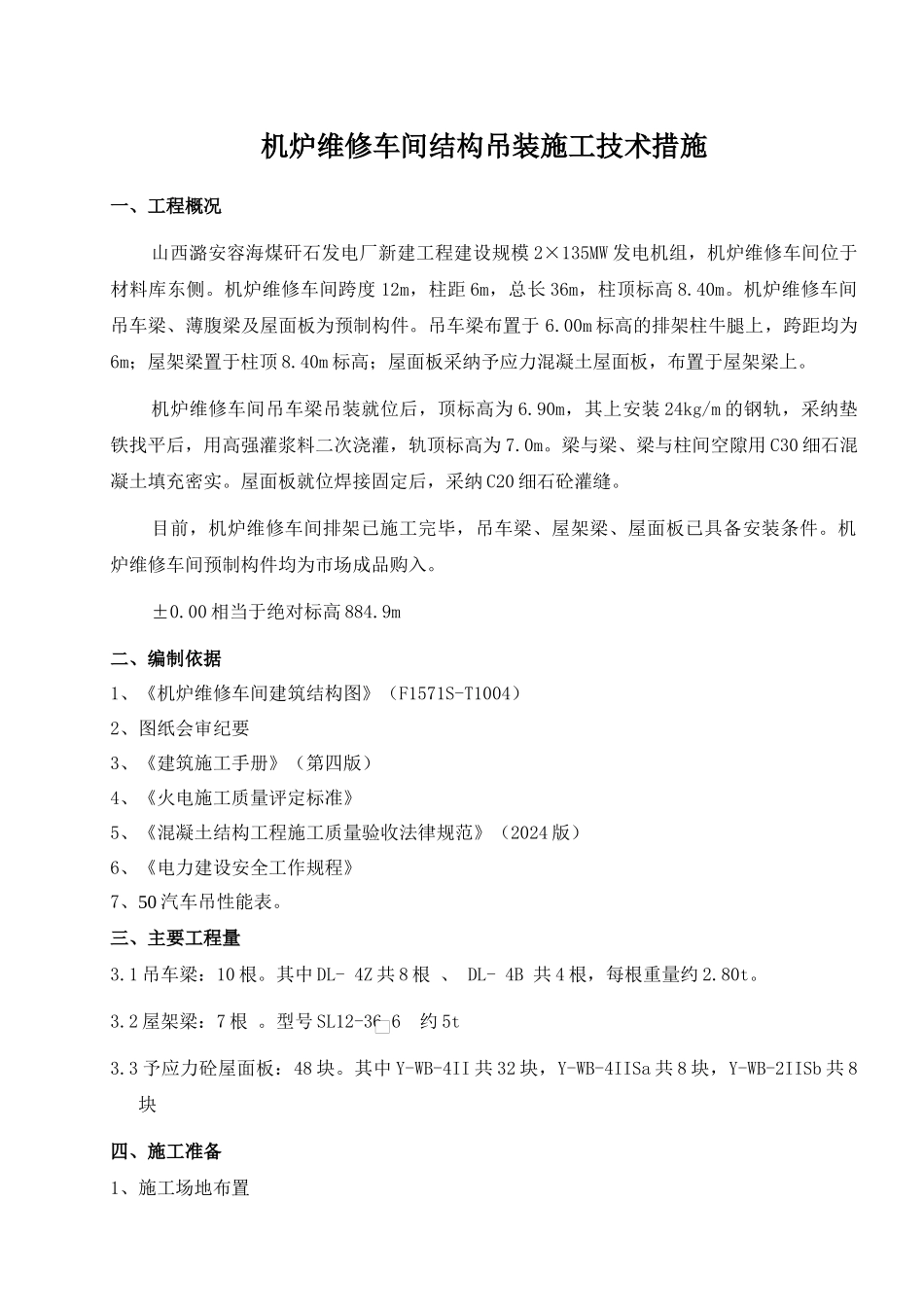

机炉维修车间结构吊装施工技术措施一、工程概况山西潞安容海煤矸石发电厂新建工程建设规模 2×135MW 发电机组,机炉维修车间位于材料库东侧
机炉维修车间跨度 12m,柱距 6m,总长 36m,柱顶标高 8
机炉维修车间吊车梁、薄腹梁及屋面板为预制构件
吊车梁布置于 6
00m 标高的排架柱牛腿上,跨距均为6m;屋架梁置于柱顶 8
40m 标高;屋面板采纳予应力混凝土屋面板,布置于屋架梁上
机炉维修车间吊车梁吊装就位后,顶标高为 6
90m,其上安装 24kg/m 的钢轨,采纳垫铁找平后,用高强灌浆料二次浇灌,轨顶标高为 7
梁与梁、梁与柱间空隙用 C30 细石混凝土填充密实
屋面板就位焊接固定后,采纳 C20 细石砼灌缝
目前,机炉维修车间排架已施工完毕,吊车梁、屋架梁、屋面板已具备安装条件
机炉维修车间预制构件均为市场成品购入
00 相当于绝对标高 884
9m二、编制依据1、《机炉维修车间建筑结构图》(F1571S-T1004)2、图纸会审纪要3、《建筑施工手册》(第四版)4、《火电施工质量评定标准》5、《混凝土结构工程施工质量验收法律规范》(2024 版)6、《电力建设安全工作规程》7、50 汽车吊性能表
三、主要工程量3
1 吊车梁:10 根
其中 DL- 4Z 共 8 根 、 DL- 4B 共 4 根,每根重量约 2
2 屋架梁:7 根
型号 SL12-36 6 约 5t3
3 予应力砼屋面板:48 块

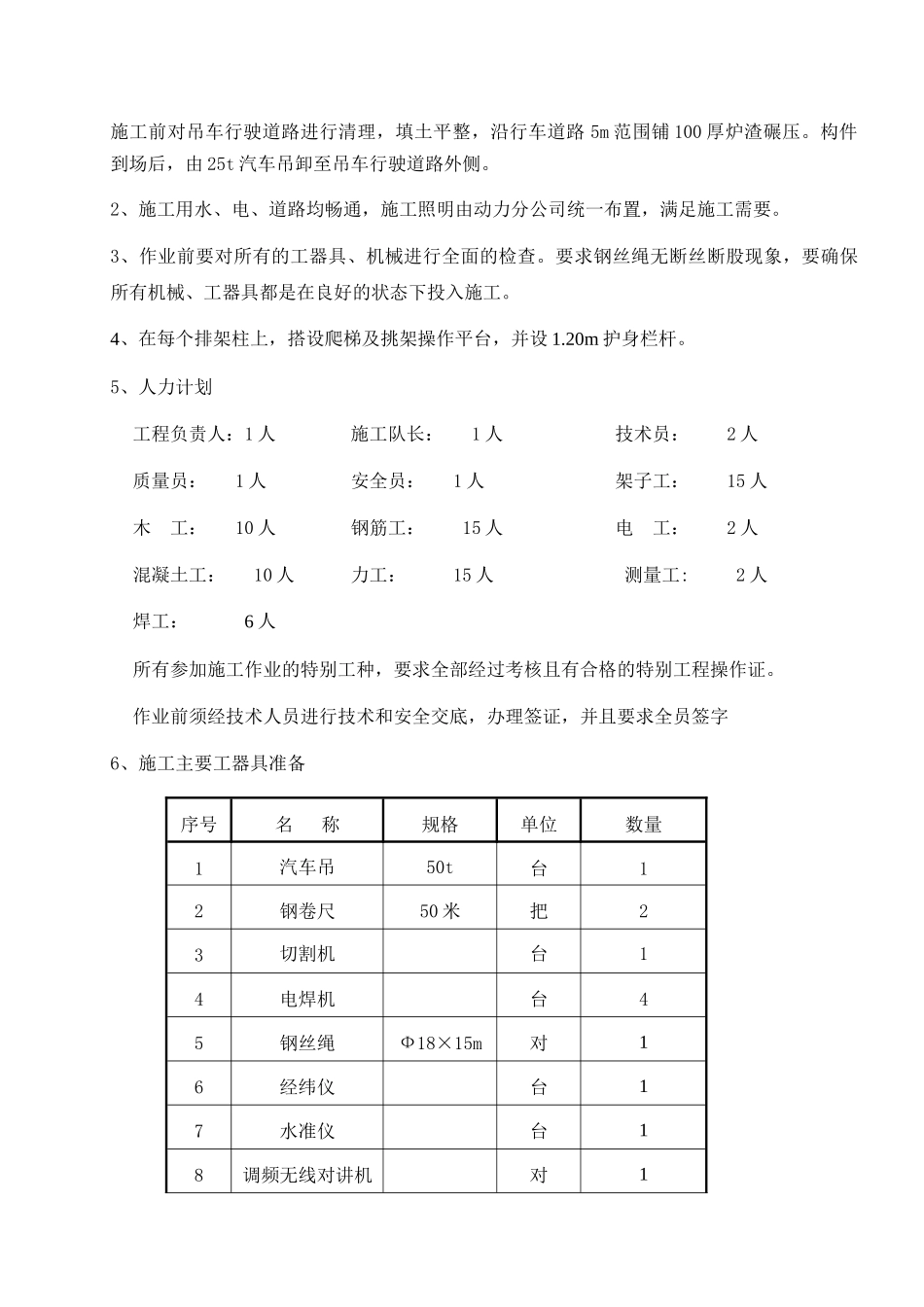

其中 Y-WB-4II 共 32 块,Y-WB-4IISa 共 8 块,Y-WB-2IISb 共 8块四、施工准备1、施工场地布置施工前对吊车行驶道路进行清理,填土平整,沿行车道路 5m 范围铺 100 厚炉渣碾压

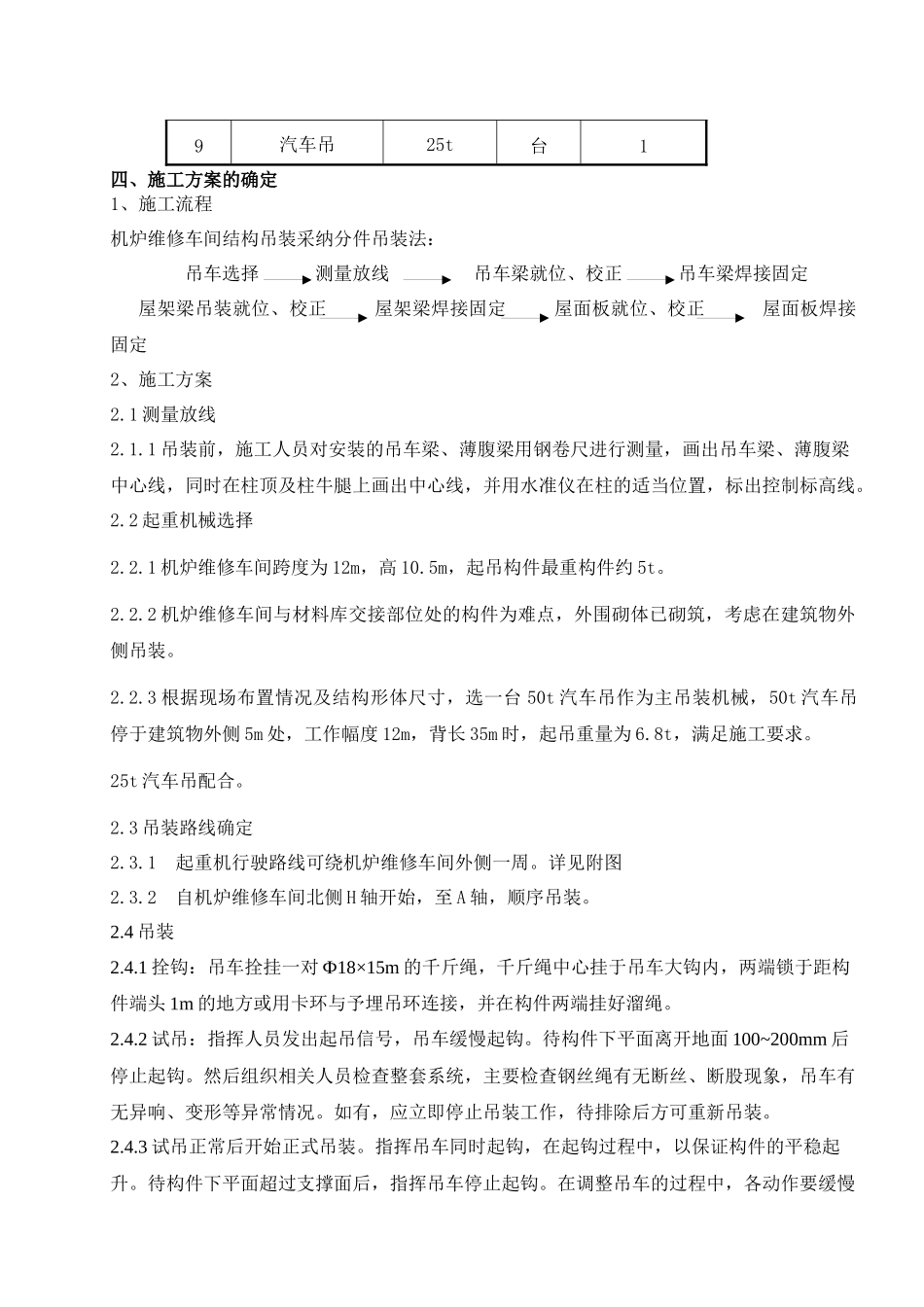

构件到场后,由 25t 汽车吊卸至吊车行驶道路外侧
2、施工用水、电、道路均畅通,施工照明由动力分公司统一布置,满足
