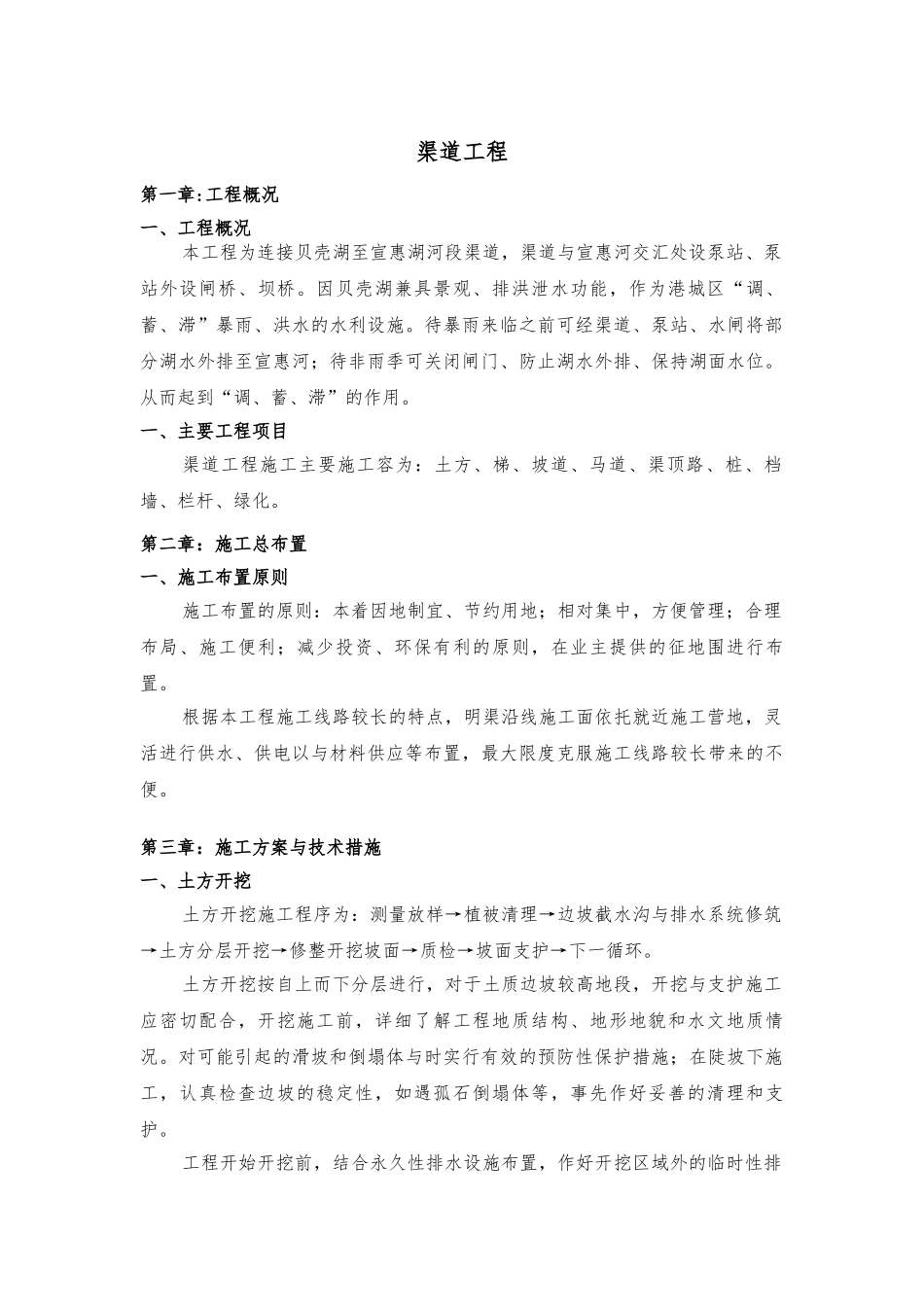

渠道工程第一章:工程概况一、工程概况本工程为连接贝壳湖至宣惠湖河段渠道,渠道与宣惠河交汇处设泵站、泵站外设闸桥、坝桥
因贝壳湖兼具景观、排洪泄水功能,作为港城区“调、蓄、滞”暴雨、洪水的水利设施
待暴雨来临之前可经渠道、泵站、水闸将部分湖水外排至宣惠河;待非雨季可关闭闸门、防止湖水外排、保持湖面水位
从而起到“调、蓄、滞”的作用
一、主要工程项目渠道工程施工主要施工容为:土方、梯、坡道、马道、渠顶路、桩、档墙、栏杆、绿化
第二章:施工总布置一、施工布置原则施工布置的原则:本着因地制宜、节约用地;相对集中,方便管理;合理布局、施工便利;减少投资、环保有利的原则,在业主提供的征地围进行布置
根据本工程施工线路较长的特点,明渠沿线施工面依托就近施工营地,灵活进行供水、供电以与材料供应等布置,最大限度克服施工线路较长带来的不便
第三章:施工方案与技术措施一、土方开挖土方开挖施工程序为:测量放样→植被清理→边坡截水沟与排水系统修筑→土方分层开挖→修整开挖坡面→质检→坡面支护→下一循环
土方开挖按自上而下分层进行,对于土质边坡较高地段,开挖与支护施工应密切配合,开挖施工前,详细了解工程地质结构、地形地貌和水文地质情况
对可能引起的滑坡和倒塌体与时实行有效的预防性保护措施;在陡坡下施工,认真检查边坡的稳定性,如遇孤石倒塌体等,事先作好妥善的清理和支护
工程开始开挖前,结合永久性排水设施布置,作好开挖区域外的临时性排水措施,保证开挖在干地施工与开挖坡面稳定
边坡开挖前,按设计图纸要求完成边坡上部永久性山坡截水沟的开挖和衬护
在开挖前先进行测量放样,实测地形线和开挖断面图,确定开口边线,在开挖过程中随时跟踪测量,复核超欠挖情况并与时修正
渠道土方开挖采纳 1
0m3反铲挖机挖装,5t 自卸汽车运输至指定渣场

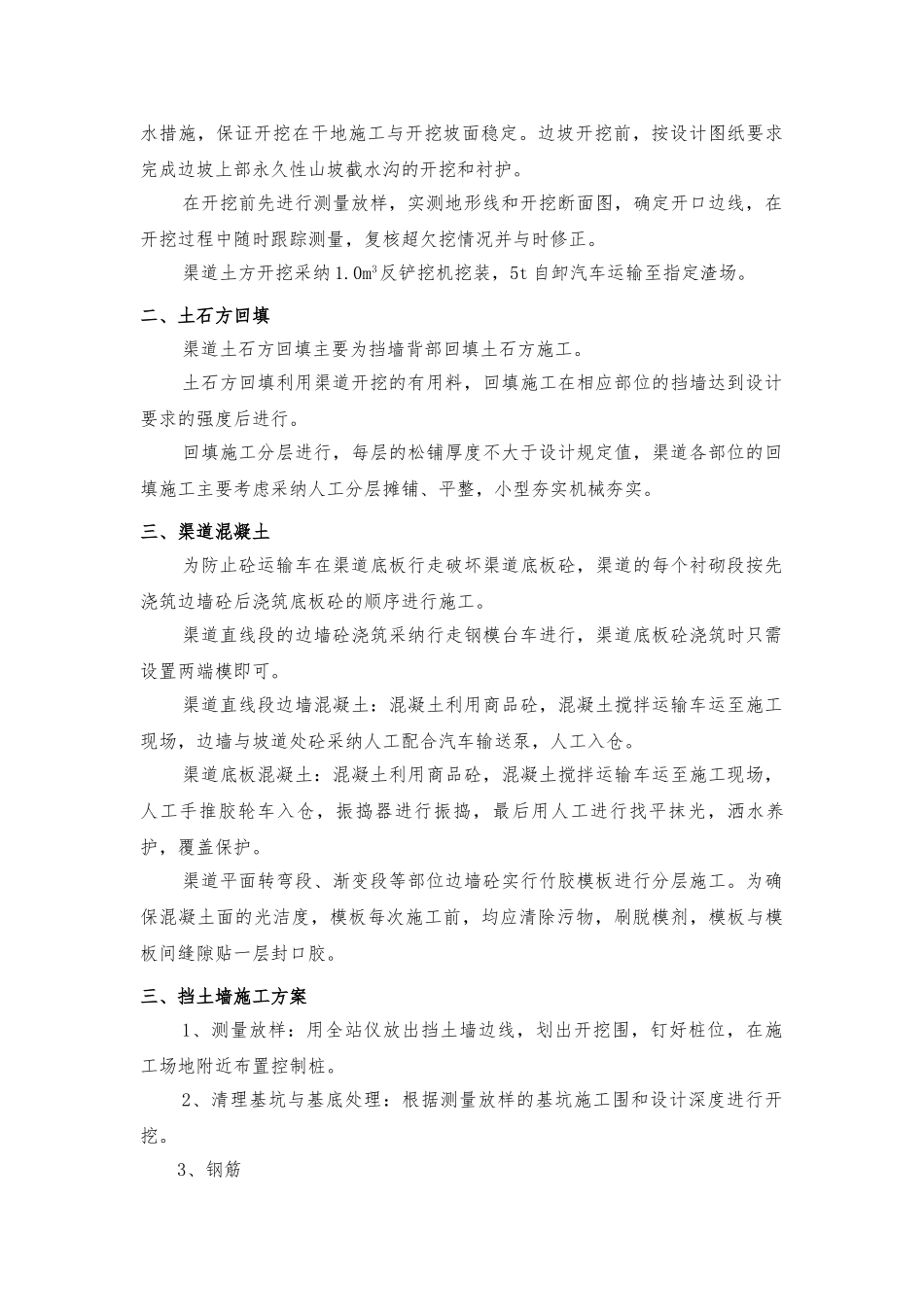

二、土石方回填渠道土石方回填主要为挡墙背部回填土石方施工
土石方回填利用渠道开挖的有
