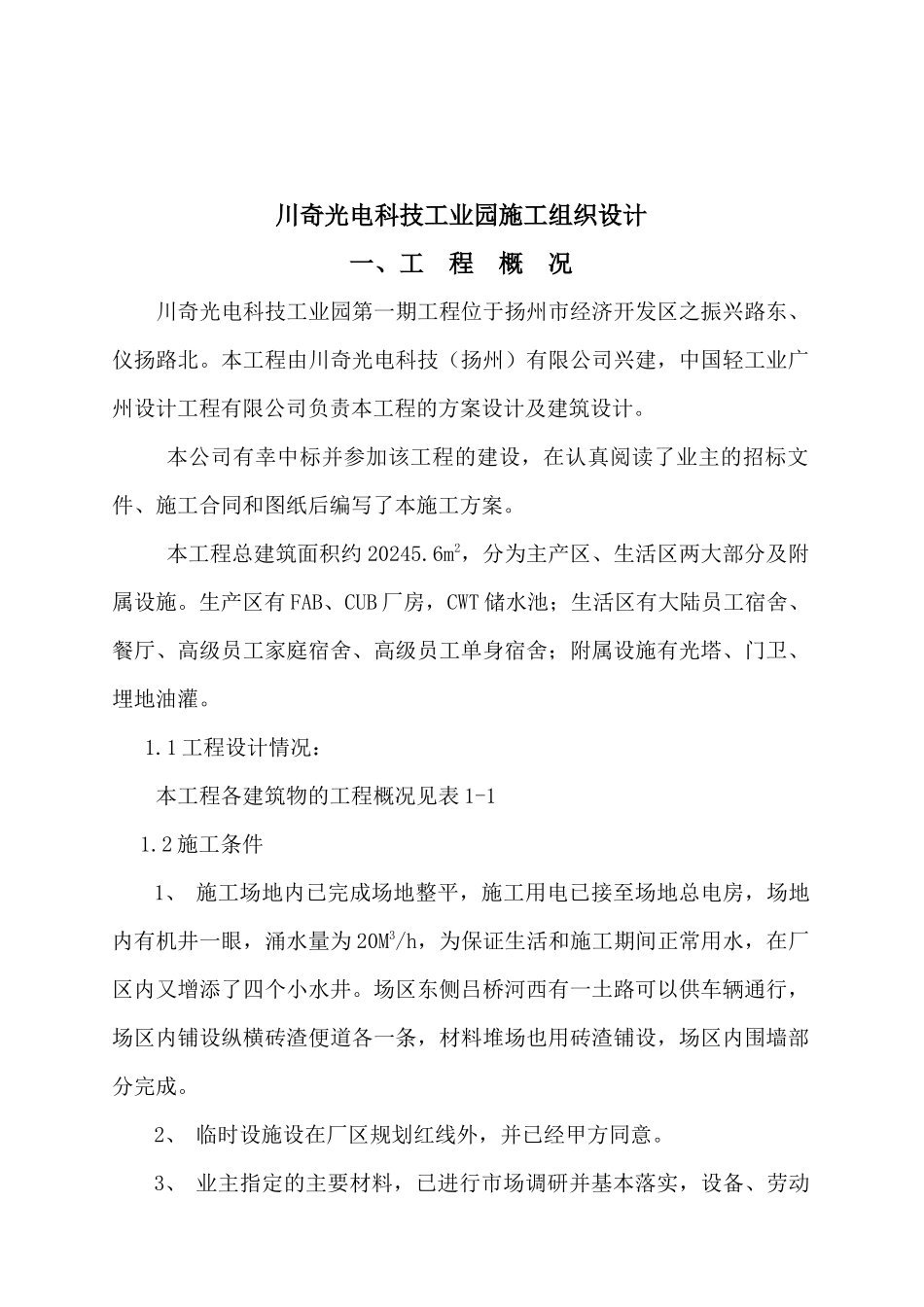

川奇光电科技工业园施工组织设计一、工 程 概 况 川奇光电科技工业园第一期工程位于扬州市经济开发区之振兴路东、仪扬路北。本工程由川奇光电科技(扬州)有限公司兴建,中国轻工业广州设计工程有限公司负责本工程的方案设计及建筑设计。本公司有幸中标并参加该工程的建设,在认真阅读了业主的招标文件、施工合同和图纸后编写了本施工方案。本工程总建筑面积约 20245.6m2,分为主产区、生活区两大部分及附属设施。生产区有 FAB、CUB 厂房,CWT 储水池;生活区有大陆员工宿舍、餐厅、高级员工家庭宿舍、高级员工单身宿舍;附属设施有光塔、门卫、埋地油灌。1.1 工程设计情况: 本工程各建筑物的工程概况见表 1-11.2 施工条件1、 施工场地内已完成场地整平,施工用电已接至场地总电房,场地内有机井一眼,涌水量为 20M3/h,为保证生活和施工期间正常用水,在厂区内又增添了四个小水井。场区东侧吕桥河西有一土路可以供车辆通行,场区内铺设纵横砖渣便道各一条,材料堆场也用砖渣铺设,场区内围墙部分完成。2、 临时设施设在厂区规划红线外,并已经甲方同意。3、 业主指定的主要材料,已进行市场调研并基本落实,设备、劳动力已落实。二、工期与质量目标 本工程招标文件要求工期在 6 个月内全部完成并交付使用。本着抓先不抓后,从紧从实组织好劳动力、材料、机械设备,按计划进场,调配专业技工和熟练工种,配置技术管理人员,跟班指导施工,使整个工程有序的进行,并根据施工进度情况,随时增减人员,确保总工期,遇人力不可抗拒的自然灾害,工期顺延。如桩基工程影响,则工期顺延。 2.1 工期目标: 2.1.1 接到中标通知书后 3 天内进场组织施工,全部工程于 2024 年 5 月30 日完成并交付使用。合同工期为六个月。 2.2 质量目标: 质量目标:合格。全部工程将实行有力的质量保证措施,确保幢幢合格。 2.3 安全目标: 本工程实现“五无”安全目标,即无死亡、无损害、无火灾、无中毒、无倒塌的五安全目标。 2.4 现场文明目标:现场文明目标:创市级标化文明施工场地。三、施工准备情况 3.1 现场三通一平:根据施工现场勘察,现场三通一平基本完善,施工时根据总平面布置图,在场区待建道路处设临时便道(待道路开始施工后稍加整饬即可作为道路基层),保证现场所需生产,生活物资运输无阻。二是施工生产、生活所用的水、电按业主批准的临时水电布置走向接至施工现场,保证施工临时用水、用电不间断。 3.2 技...
