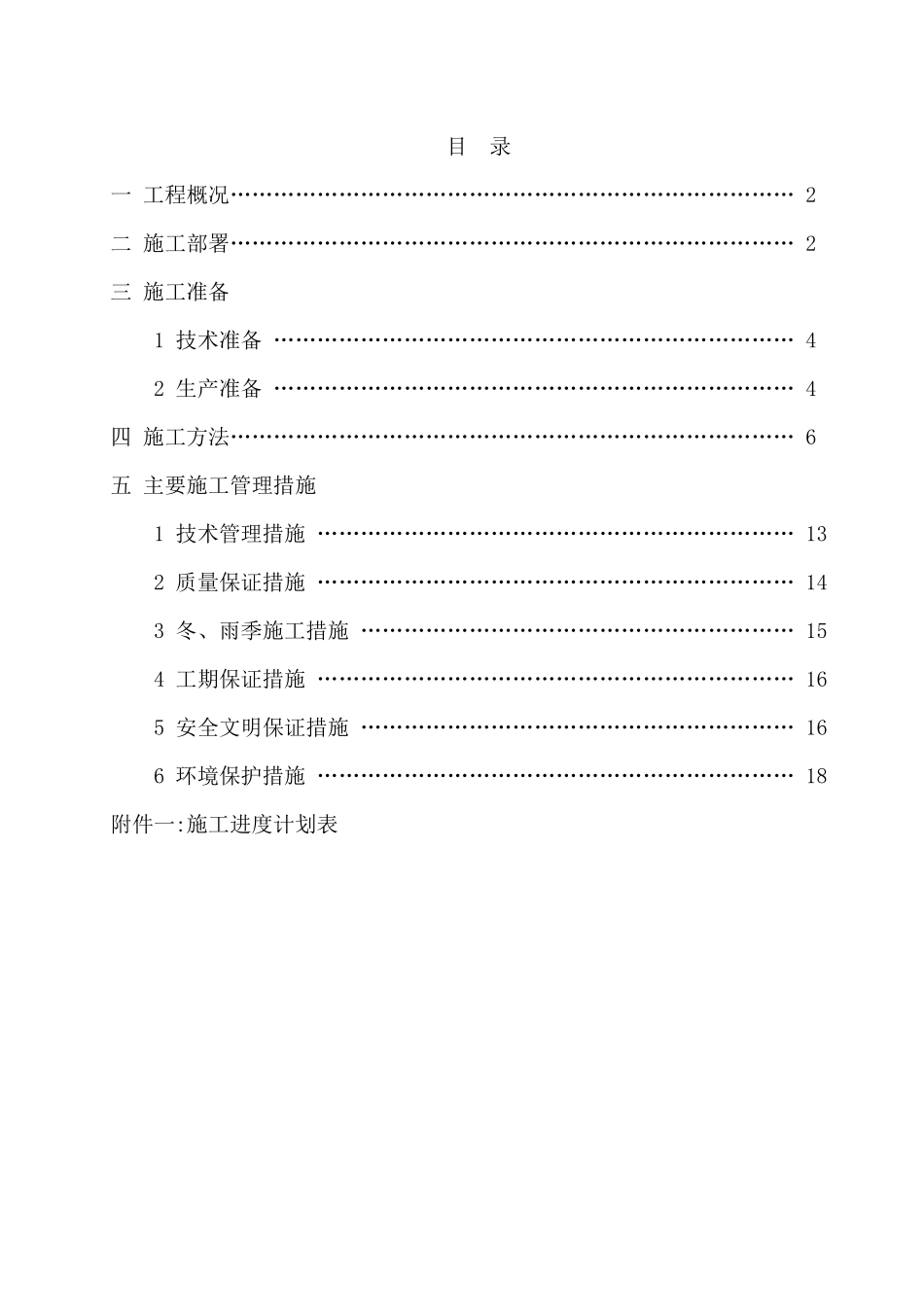

目 录一 工程概况…………………………………………………………………… 2二 施工部署…………………………………………………………………… 2三 施工准备1 技术准备 ……………………………………………………………… 42 生产准备 ……………………………………………………………… 4四 施工方法…………………………………………………………………… 6五 主要施工管理措施1 技术管理措施 ………………………………………………………… 132 质量保证措施 ………………………………………………………… 143 冬、雨季施工措施 …………………………………………………… 154 工期保证措施 ………………………………………………………… 165 安全文明保证措施 …………………………………………………… 166 环境保护措施 ………………………………………………………… 18附件一:施工进度计划表桥墩(台)施工方案一 工程概况弯月山桥位于深圳湾滨海休闲带,东望香港大屿山,西靠深圳湾口岸
桥梁长×宽=52×7m,砼灌注桩基础,下部结构为单柱式桥墩,共 3 个,桥墩柱直径为 1
2m;桥台为肋式桥台,共 2 个
桥墩(含墩柱及盖梁)、桥台(含承台、台身及台帽)均为现浇钢筋混凝土(C35)结构
二 施工部署1 项目组织机构根据本项目工程质量与工期要求,组成一个由曹康武任同志项目经理的强有力的现场项目施工管理机构,统一指挥、协调现场施工管理,确保工程按要求顺利完成
在本工程项目经理部中设项目经理 1 人,项目副经理 1 人,技术负责 1人,组成现场管理领导小组
本工程下部结构施工配现场施工员 1 人,质检员 1 人,安全员 1 人,材料员 2 人,测量员 2 人,施工作业人员 19 人及机修、机驶工 3 人,电工 2 人、试验工 2 人和其他 5 人组成现场项目施工管理机构
