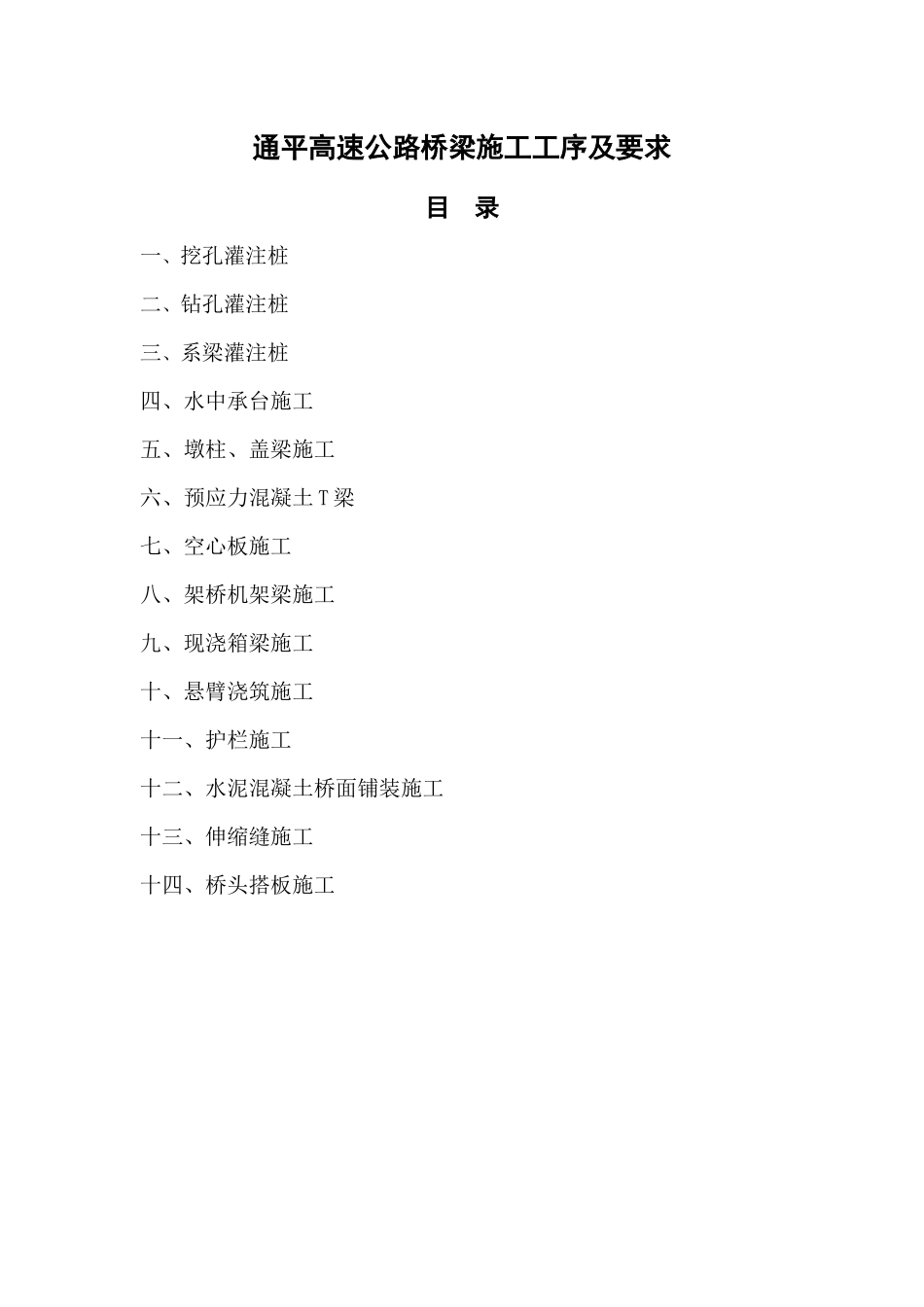

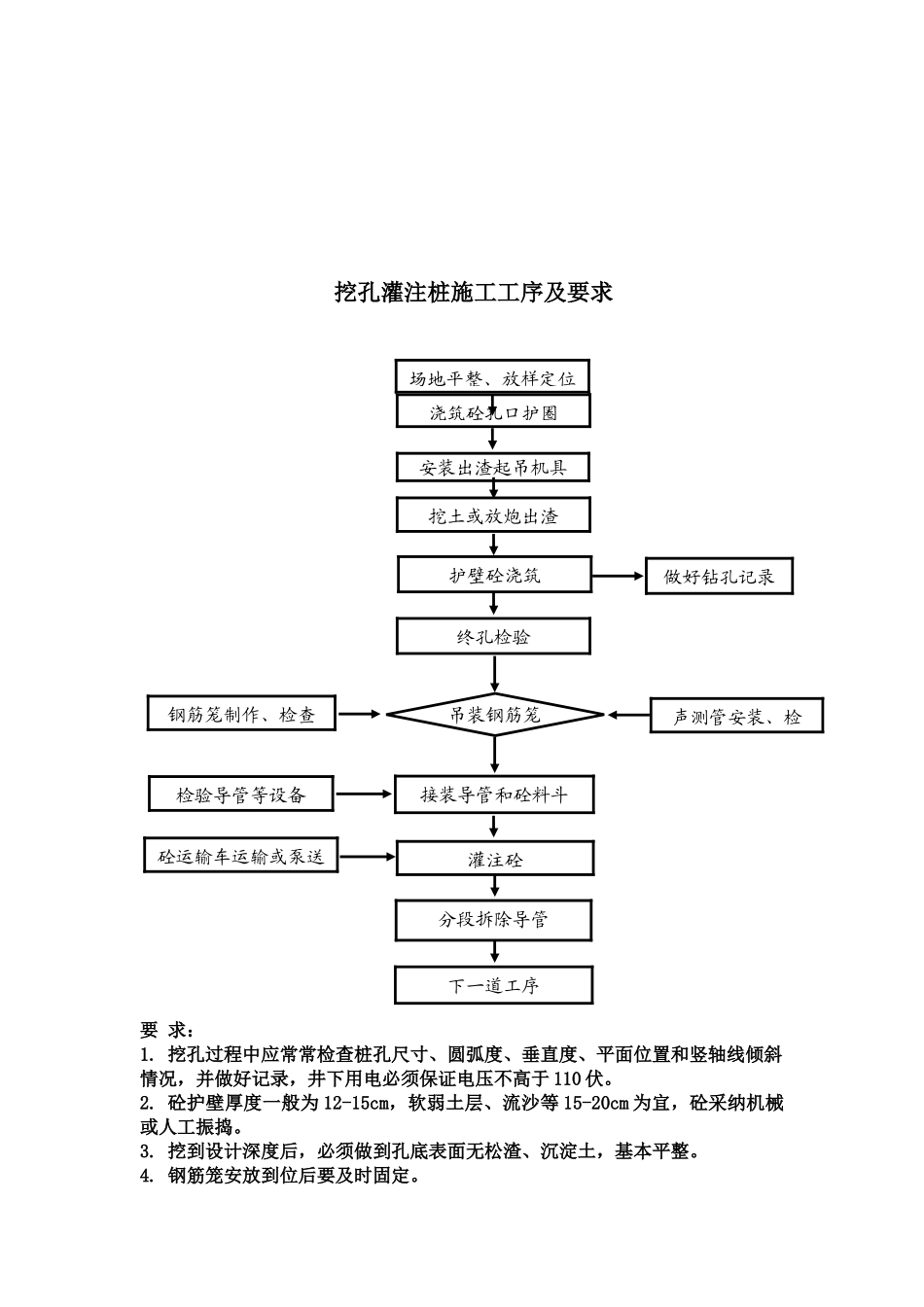

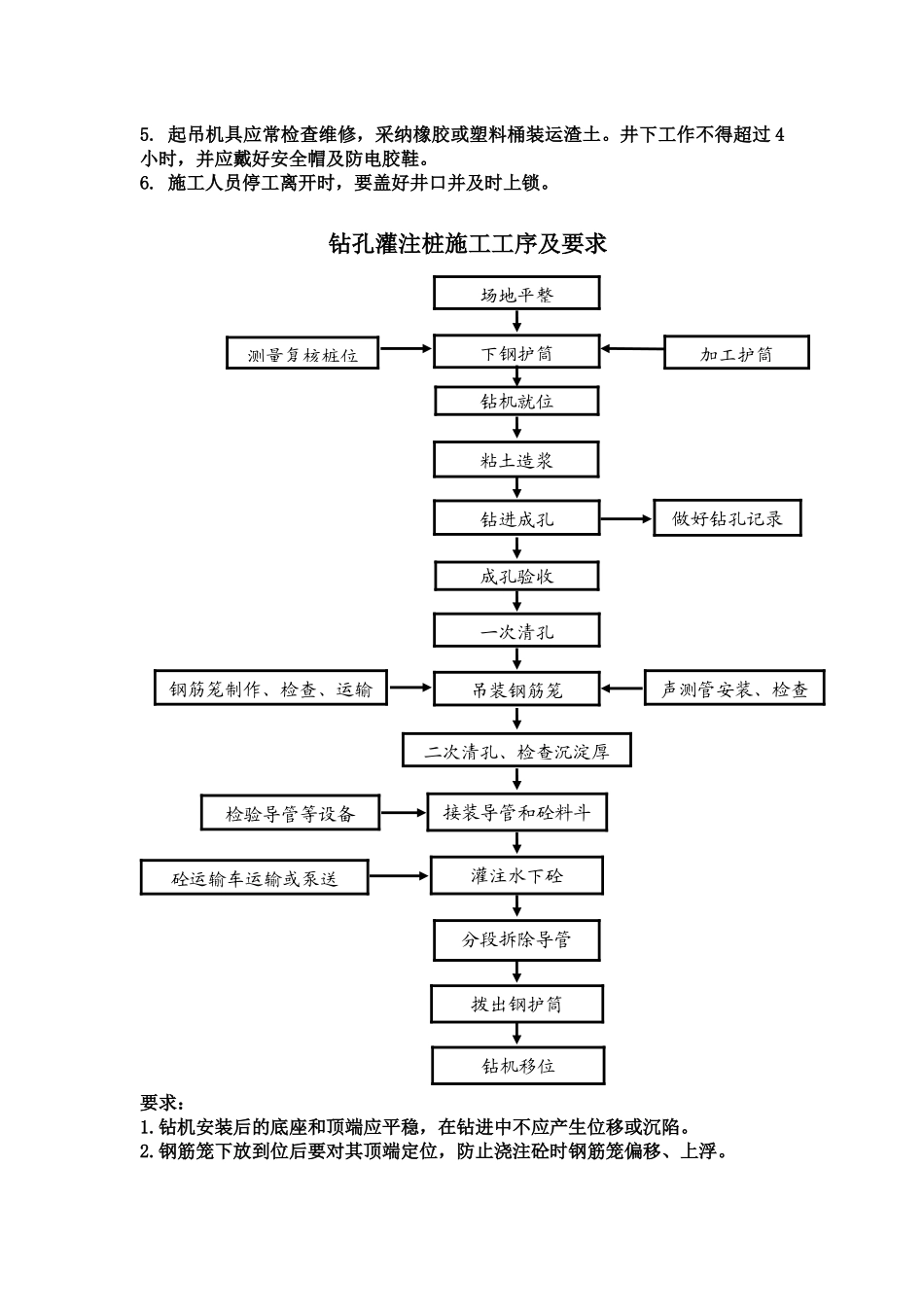

通平高速公路桥梁施工工序及要求目 录一、挖孔灌注桩二、钻孔灌注桩三、系梁灌注桩四、水中承台施工五、墩柱、盖梁施工六、预应力混凝土 T 梁 七、空心板施工 八、架桥机架梁施工 九、现浇箱梁施工 十、悬臂浇筑施工 十一、护栏施工 十二、水泥混凝土桥面铺装施工十三、伸缩缝施工十四、桥头搭板施工 挖孔灌注桩施工工序及要求 吊装钢筋笼要 求:1. 挖孔过程中应常常检查桩孔尺寸、圆弧度、垂直度、平面位置和竖轴线倾斜情况,并做好记录,井下用电必须保证电压不高于 110 伏。2. 砼护壁厚度一般为 12-15cm,软弱土层、流沙等 15-20cm 为宜,砼采纳机械或人工振捣。3. 挖到设计深度后,必须做到孔底表面无松渣、沉淀土,基本平整。4. 钢筋笼安放到位后要及时固定。安装出渣起吊机具挖土或放炮出渣做好钻孔记录护壁砼浇筑声测管安装、检浇筑砼孔口护圈钢筋笼制作、检查检验导管等设备接装导管和砼料斗砼运输车运输或泵送灌注砼分段拆除导管下一道工序场地平整、放样定位终孔检验5. 起吊机具应常检查维修,采纳橡胶或塑料桶装运渣土。井下工作不得超过 4小时,并应戴好安全帽及防电胶鞋。6. 施工人员停工离开时,要盖好井口并及时上锁。 钻孔灌注桩施工工序及要求要求:1.钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷。2.钢筋笼下放到位后要对其顶端定位,防止浇注砼时钢筋笼偏移、上浮。测量复核桩位钻机就位粘土造浆做好钻孔记录钻进成孔声测管安装、检查一次清孔下钢护筒钢筋笼制作、检查、运输吊装钢筋笼检验导管等设备接装导管和砼料斗砼运输车运输或泵送灌注水下砼分段拆除导管钻机移位二次清孔、检查沉淀厚场地平整加工护筒成孔验收拨出钢护筒3.钻进过程中应常常对泥浆进行检测和试验,不符合要求时,及时改正,用电设施必须符合安全要求。4.在吊入钢筋骨架后,灌注水下混凝土前,应再次检查孔内泥浆性能和孔底沉淀厚度,如超出规定,应进行第二次清孔,符合要求后方可灌注水下混凝土。系梁施工工序及要求要求:1.系梁施工前,人工凿除桩头,清除钢筋上粘附的混凝土和坑内废渣,高空的系梁必须挂好安全网。2.模板支撑牢靠,施工中确保混凝土保护层厚度。3.墩身竖向钢筋预埋位置经复测无误后方可进行系梁混凝土的浇注。4.混凝土凝聚后,表面立即用草帘覆盖并洒水养护。5.经检验合格后及时填土夯实基坑。桩顶系梁基坑开挖凿除桩头隐蔽工程检查垫层施工立系梁模板测量放样灌注混凝土基坑回填拆模施工准备...
